Когда требуется разрешение на строительство?

Случаи выдачи строительного разрешения

Разрешения на капитальное строительство выдаются в следующих случаях:

  1. Если объект строительства будет возводиться на участке земли, который предоставлен пользователю земельных недр для осуществления работ по использованию этих недр (разрешение предоставляется федеральным управленческим органом, отвечающим за государственный фонд недр).
  2. Если объект является средством использования энергии атомного типа (разрешение представляется организацией, которая занимается использованием энергии атомного типа, а также государственным управлением деятельностью по разработке, изготовлению и утилизации оружия и установок ядерного типа, используемого в военных целях).
  3. Если объект относится к космической инфраструктуре (по ст. 51 ГрК РФ, разрешение предоставляет Государственная корпорация по деятельности космической организации «Роскосмос»).
  4. Если объект относится к гидротехническим сооружениям второго или первого классов, аэропортам, авиационным объектам, железнодорожным объектам, консульствам, посольствам, российским представительствам за границей, оборонным объектам, объектам безопасности, обеспечивающим безопасность российской границы, объектам приграничного назначения и иным, которые предполагается построить на территории российского континентального шельфа, морских внутренних вод или территориального моря (разрешение предоставляют уполномоченные федеральные исполнительные органы власти).
  5. Если объект строительства или реконструкции будет расположен в пределах границ природной охраняемой территории (по ст. 51 ГрК РФ, разрешение предоставляет исполнительный орган власти на федеральном или муниципальном уровне или уровне субъекта).

Список документации, необходимой для получения разрешения

Седьмая часть 51 статьи Кодекса указывает, какие документы нужны на разрешение на строительство. В этот список входят:

  1. Заявление от застройщика.
  2. Правоустанавливающая документация, касающаяся участка земли.
  3. План градостроительного типа по участку земли.
  4. Материалы, содержащиеся в проектной документации.
  5. Пояснительная записка.
  6. Схема-план участка земли, соответствующая градостроительному плану, указывающая на наличие обозначений точек расположения строительного объекта, а также всех подходов, подъездов к строительству и границ публичных зон сервитутов или объектов археологического наследия.
  7. Схема планирования земельного участка, подтверждающая размещение объекта линейного типа в пределах красной линии, утвержденной в документах по планированию территории в отношении объектов линейного типа.
  8. Изображение архитектурных схематических решений.
  9. Сведения, относящиеся к инженерному оборудованию, а также сводному плану по инженерно-техническим сетям снабжения, который характеризуется наличием точек для подключения к этим сетям самого строительного объекта.
  10. Проектная документация по организации строительного процесса в отношении объекта.
  11. Проектная документация, касающаяся организации процесса сноса или демонтажа строительного объекта и составляющих его частей.
  12. Разрешительное заключение, зафиксированное в экспертизе документации проектного типа, выданное государственным органом, а также утвердительный вывод государственной экологической экспертизы проектной документации (по шестой части 49 статьи Кодекса).
  13. Документ разрешительного характера, касающийся отклонения от границ параметров разрешенных строительных или реконструкционных работ.
  14. Письменное согласование проведения реконструкции объекта от всех его правообладателей.

Как получить разрешение на строительство: процедура оформления

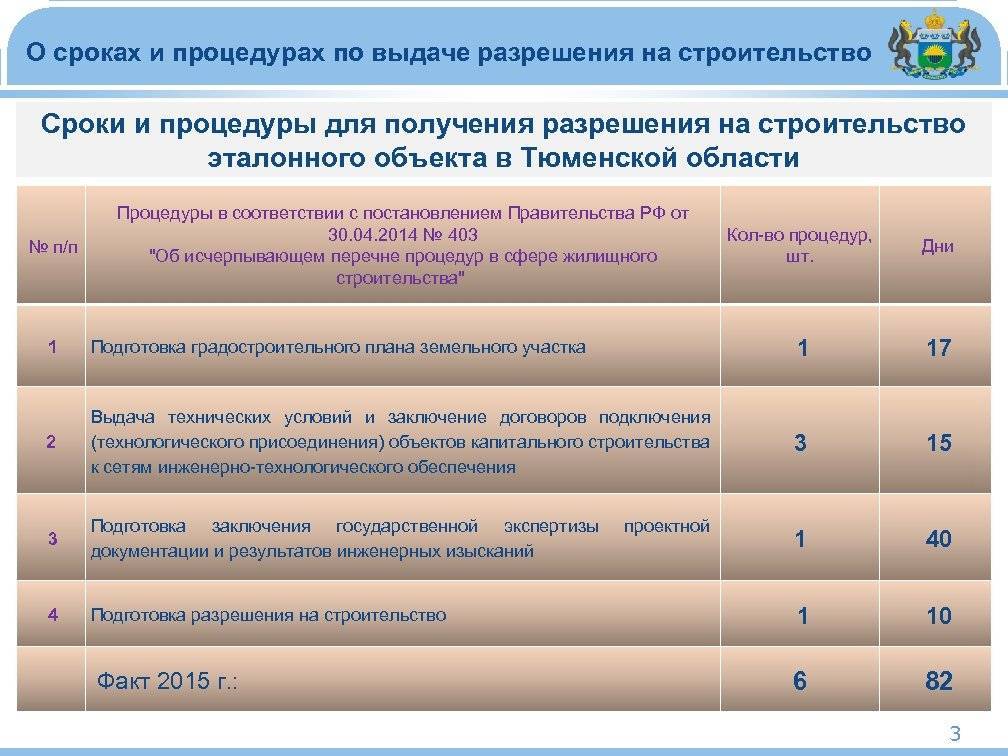

Порядок получения разрешения на строительство строго регламентируется ст. 51 Градостроительного кодекса РФ, на основании чего необходимо подготовить требуемый пакет документов и подать его в уполномоченный орган местного самоуправления, в чьем ведомстве находится земельный участок под постройку.

Срок получения разрешения на строительство составляет не более семи рабочих дней с даты подачи заявления. На объект капитального строительства, который не принадлежит к линейным или возводится на территории исторического поселения, документ выдается через 30 календарных дней.

Получив разрешение на строительство, можно приступать к возведению здания

Только после получения разрешения можно приступать к строительству. Данные работы также будут контролироваться со стороны органов технического надзора, которые могут наложить штраф на застройщика в случае невыполнения требований нормативно-правовой базы.

Разрешение на строительство по поручению главы муниципального департамента подписывает главный архитектор района, утверждает глава района или города. Срок действия разрешения на строительство составляет 3 года и может быть продлен на основании заявления от застройщика. До момента проведения строительно-монтажных работ все объекты строительства подлежат обязательной регистрации в органах Госархстройнадзора области, куда застройщик предоставляет необходимый перечень документов.

Штрафы за строительство без разрешения

Стройка без разрешения предполагает наложение санкций на основании статьи 9.5 КоАП:

  • 2 000-5 000 рублей для ФЛ.
  • 20 000-50 000 рублей для должностных лиц.
  • 20 000-50 000 для предпринимателей. ИП также лишается права на деятельность на срок до 3 месяцев.
  • До 500 000 рублей для ЮЛ. Деятельность лица может быть приостановлена на срок до 3 месяцев.

Штрафы за незаконное строительство очень высоки, а потому рисковать не стоит, тем более правонарушение будет, скорее всего, быстро обнаружено. Убытки компании от обнаружения нарушения закона не ограничиваются выплатой штрафа. Нужно учесть и то, что строительные работы будут заморожены. Фирма потеряет и на этом. Прибыль, ожидаемая от введения объекта в эксплуатацию, не будет получена.

Проект и ситуационный план

Проект — это чертеж вашего будущего дома с планом помещений.

Строить вы будете по проекту. Чтобы вам разрешили строительство, проект должен быть грамотным с инженерной точки зрения. Дом, который вы задумали, не должен угрожать окружающим и вам.

Простой проект у инженерной или архитектурной фирмы обойдется в 20 000—30 000 Р. Верхняя планка цен не ограничена. Можно нарисовать проект самостоятельно или взять готовый в интернете. Кроме того, проект может сделать бесплатно компания, которая займется вашим строительством, — вариантов экономии много.

Ситуационный план — это чертеж участка с расположенным на нем домом. План брат чертил сам, потому что он окончил строительный вуз. Но все равно пришлось сверяться с документами, чтобы не пропустить ни одно из требований. Вот некоторые из них:

  1. Расстояние между соседними домами, если они сделаны из дерева, должно быть минимум 15 м; если из кирпича — 6 м.
  2. Расстояние от дома до хозпостроек должно быть минимум 4 м.
  3. Площадь общей комнаты должна быть не меньше 12 м², спальни — 8 м², кухни — 6 м².
  4. Газопроводные трубы нельзя проводить через весь дом.
  5. Каждая спальня должна иметь как минимум одно окно.

Это не все требования — читайте документы или консультируйтесь с экспертами.

Трудности

Даже в рассмотренных ситуациях важно понимать, в каких случаях необходимо разрешение на строительство. Так, чтобы обойтись без одобрения, готовый объект не должен иметь самостоятельного статуса (по всей документации он проводится как вспомогательный объект)

И здесь в законах РФ имеется недоработка. В них нет пояснения термина «вспомогательной постройки», из-за чего при строительстве сооружений часто возникают спорные ситуации.

Если говорить в целом, к вспомогательным относятся те постройки, которые несут минимальную функциональную нагрузку. То есть сооружение не сможет работать без базового объекта, имеет неважные конструктивные детали и не выходит за пределы ЗУ главного сооружения. Вместе с этим вспомогательное здание должно быть обособленным, но иметь четкую связь с основным объектом. Кроме того, вспомогательная постройка, как правило, имеет отдельный вход.

Когда речь идет о пристройке к жилым объектам, также появляются спорные нюансы. Так, при возведении сарая, гаража или сеней в оформлении разрешения нет потребности. Если же владелец строит хозяйственный объект,  однозначного ответа о возможности постройки без одобрения уполномоченных органов нет.

В градостроительном регламенте указано, что разрешение на строительство не требуется, если изменения:

  • Не сказываются на уровне безопасности сооружения и не затрагивают прав 3-их лиц.
  • Не превышают установленные параметры (те, что уже разрешены).

Указанные правила нашли отражение в ГК РФ. Они касаются норм выделения земли под возведение тех или иных объектов, определения расстояний до сооружений и так далее.

Могут ли отказать в выдаче разрешения на строительство

При нарушении правил планировки и размещения в особых зонах администрация может прислать уведомление о несоответствии параметров или недопустимости стройки на данном участке земли. Самыми частыми причинами такого решения являются:

  • подача заявки лицом, которое не имеет права использовать земельный надел для ИЖС;
  • несоблюдение расстояния между санитарными или хозяйственными постройками;
  • несоблюдение норм площади, высоты и этажности, сильное затенение соседних участков;
  • несоответствие правилам пожарной безопасности;
  • отсутствие письменного соглашения на близкое расположение жилой постройки к границам соседнего участка;
  • нарушение правил строительства в охраняемых зонах, отсутствие согласования с уполномоченными органами;
  • необходимость проведения государственной культурно-исторической экспертизы (например, археологических раскопок) на территориях, включающих указанный земельный надел.

При отсутствии согласования с администрацией владелец не сможет официально зарегистрировать постройку, оформить право собственности и подвести централизованное водо-, тепло- и электроснабжение. Если же дом нарушает санитарные нормы или права соседей (например, из-за слишком большой высоты или неправильного расположения септика), уполномоченный орган может обратиться в суд с требованием снести незаконный самострой.

Чтобы избежать дополнительных затрат, лучше заранее проверить, соответствуют ли габариты и расположение будущего дома строительным нормам.

Случаи, когда строительное разрешение не нужно

Существуют ситуации, когда получать разрешение не нужно вовсе. К ним относятся:

  1. Гаражное строительство на участке земли, предоставленный человеку для непредпринимательской деятельности, либо строительство дома для реализации садоводческих или дачных подсобных целей.
  2. Строительство или реконструкция недвижимых объектов, не являющихся капитальными (навесы, киоски, сборные конструкции и прочее).
  3. Проведение строительства на участке земли вспомогательных эксплуатационных сооружений.
  4. Осуществление изменений капитального объекта или его частей, если эти изменения не влияют на конструкцию или другие свойства строения в области безопасности, а также находятся в рамках границ разрешенного строительства или реконструкции, установленных регламентом соответствующего Кодекса РФ.

Дачная амнистия

Кто выдает разрешение на строительство

Выдача разрешения на строительство попадает в компетенцию уполномоченного органа местного самоуправления по месторасположению земельного участка, где будут выполняться работы. Надел земли может находиться в границах одного поселения, двух и более муниципальных районов или на межселенной территории. При возведении большого сооружения на земельном участке, находящемся во владении двух и более муниципальных районов, разрешение можно будет получить в органах исполнительной власти субъекта РФ. Это может быть краевой или областной департамент, занимающийся вопросами архитектуры и градостроительства.

Где получать разрешение на строительство дома, если планируется масштабная постройка на территориях двух и более субъектов РФ, в том числе на участке закрытого административно-территориального подразделения, у которого границы не совпадают с очертаниями субъектов РФ? Документ в этом случае выдает уполномоченный федеральный орган исполнительной власти.

Разрешение на строительство выдается органами государственного архитектурно-строительного контроля России

Где получить разрешение на строительство в случае использования недр, создания объектов атомной энергии, космической инфраструктуры и выполнения работ на территориях исторических поселений? Данный документ утверждается и выдается профильным министерством.

В каких случаях разрешение на строительство не требуется

Градостроительным кодексом предусмотрен ряд случаев, когда разрешения на строительство не требуется:

  • возведение конструкций, которые не обладают признаками капитальных построек: ворот, козырьков, киосков, навесов и других временных построек;
  • надворные, вспомогательные объекты, не имеющие хозяйственной функции, предназначенные удовлетворять нужды и решать задачи строительных организаций;
  • строения, требующие капитального ремонта без внесения конструктивных изменений;
  • гаражи, эксплуатирующиеся физическим лицом в целях, не связанных с предпринимательской деятельностью;
  • некапитальные загородные постройки, которые используются для садоводства и дачного хозяйства;
  • другие случаи, регламентируемые региональными или федеральными законодательствами.

Если земельный надел будет использоваться для ведения дачного хозяйства, то для узаконивания объекта строительства выполняется следующая процедура:

выполнение кадастровой съемки сооружения на участке для корректировки места расположения объекта;

Выдача разрешения на строительство попадает в компетенцию уполномоченного органа местного самоуправления

  • изготовление кадастрового технического паспорта дома;
  • подача необходимого перечня документов для проведения регистрации в кадастровую палату, которая выдаст паспорт на дом.

Порядок получения

Рассмотрим порядок получения бумаги:

  1. Подготовка документации.
  2. Составление заявления.
  3. Направление бумаг и заявки в орган самоуправления.
  4. Получение правоустанавливающей бумаги.

Если предприниматель предоставил неполный перечень документов, разрешение ему не выдается.

Необходимый пакет документов

Для того чтобы легально начать строительные работы, нужно подготовить эти документы:

  • Заявка о предоставлении правоустанавливающей бумаги.
  • Градостроительный план, взятый менее 3 лет назад.
  • Реквизиты проекта планировки и межевания участка (нужны для возведения линейного объекта).
  • Материалы проектных бумаг.
  • Итоги проектной экспертизы, если она нужна (статья 49 ГрК).
  • Санкция на отклонение от установленных параметров.
  • Согласие всех собственников объекта, если проводится реконструкция. Правообладателем может являться в том числе государственный заказчик. Необходимость получения согласия оговорена пунктом 6.1 статьи 51 ГрК.
  • Свидетельство об аккредитации, если осуществлялась негосударственная экспертиза.

Перечень бумаг, нужных для получения разрешения, содержится в части 9 статьи 51 ГрК. Документы можно подавать не только в местный орган самоуправления, но и в МФЦ.

ВАЖНО! Если проектные документы и бумаги об инженерных изысканиях имеются только в электронной форме, заявку на получение разрешения также нужно отправлять в электронном виде

Заключительная часть процедуры

Если все документы будут оформлены правильно, орган самоуправления выдает разрешение. Однако это еще не окончательная часть процедуры. Предприниматель должен передать информацию о возводимом объекте для публикации в специальной системе. Подавать следующие сведения нужно в течение 10 суток после получения правоустанавливающего документа:

  • Площадь, высотность и этажность постройки.
  • Инженерно-техническое обеспечение.
  • Итоги инженерных изысканий.
  • Разделы проектных бумаг.
  • Схема плана участка, на котором обозначено место будущего строительства.

Все рассматриваемые бумаги могут быть направлены в электронной форме на основании части 18 ГрК РФ.

Перечень документов для получения разрешения на строительство

Перед началом строительных работ необходимо выяснить, какие документы нужны на разрешение на строительство. Строительное разрешение – документ, который способен удостоверить, что проектные документы соответствуют требованиям и нормам плана участка (градостроительного), и предоставить застройщику полное право начать строительный процесс.

В некоторых случаях законодательство разрешает обойтись без оформления разрешения на строительство. Одним из разрешающих документов является Федеральный закон № 93 от 2006 года, определяющий такое понятие, как «дачная амнистия».

Согласно этому документу, согласие соответствующих органов на введение недвижимого объекта в пользование получать необязательно, если речь идет о построении индивидуального жилого дома, который возведен на земельном участке в пределах поселения, если этот участок используется для ведения подсобного хозяйства.

Получить разрешение на ввод такого жилища в эксплуатацию можно при представлении установленного ст. 51 ГрК РФ строительного разрешения. Дачная амнистия допускает государственную регистрацию права на эту собственность при представлении документов, подтверждающих факт построения этого недвижимого объекта и содержащих описание дома. Таким документом является исключительно кадастровый паспорт индивидуального жилого строения.

Если такое недвижимое имущество будет выступать в качестве предмета сделки в недостроенном состоянии, тогда до государственной регистрации необходимо будет согласовать выполнение строительства.

✅ Как получить разрешение на строительство если дом уже построен?

Бытует мнение, если дом построен без уведомления/разрешения – его обязательно снесут как самострой. Так ли это? Не совсем.

Выделяют две ситуации:

  1. Разрешение на строительство сделано, но до 4 августа 2018 года – в таком случае застройщик имеет право не запрашивать новое. Достаточно направить уведомление с техпланом о том, что стройка завершена и ждать одобрения по вводу в эксплуатацию (второе уведомление).
  2. Разрешение на строительство вообще не получено – остается вариант с узакониванием объекта в судебном порядке. Многое зависит от характера постройки. Если она соответствует нормам СНиП, не нарушает прав соседей, находится на земле с допустимым видом использования – скорее всего суд встанет на сторону истца. При условии, что застройщик пытался легализовать самострой в административном порядке, но получил отказ. Также придется заплатить штраф за самовольную застройку.

Лучше не доводить дело до судебных разбирательств. Тяжбы обойдутся гораздо дороже, чем стандартное оформление объекта недвижимости. Хотя, в ряде случаев без обращения в суд не обойтись.

Итак, различают два вида согласования строительства. Первый относится к возведению домов на землях ИЖС, ЛПХ и в СНТ. Застройщик или собственник должен подать уведомление о планируемых работах. Если строится нежилой объект, промышленное здание или торговый центр – требуется оформлять разрешение. Его выдают в местной администрации по заявлению ИП или юридического лица. Перечень документов представлен проектом, документами на землю и согласованиями с разными органами. Без разрешения, если оно обязательно, строить нельзя. Максимальное наказание – штраф до 1 млн рублей и снос самовольной постройки.

Получение разрешений на стройку сопровождается множеством неприятных моментов. Обычным явлением становятся манипуляции чиновников. Вам говорят «принесите такую-то бумажку», хотя ее нет в списке обязательных документов. Приходится бегать по инстанциям и терять время. Нередко застройщик обращается не в тот орган или собирает неполный комплект документов. Очень часто чиновники присылают отказы (отписки). Даже если с проектом все в порядке, согласование может затянуться на долгие месяцы отнюдь не по вашей вине.

Чтобы решить эти проблемы, нужны знания и опыт в таких делах. Если у вас есть вопросы, задайте их нашим юристам. Они дадут подробную консультацию и объяснят, как быстро и правильно сделать разрешение на строительство. Учтите, что новые правила и законы меняют ход процедуры – что было в 2017 году уже не действует в 2020 году. Юрист разъяснит спорные моменты и даст актуальный порядок действий.

Необходимые документы

В уполномоченный орган нужно обратиться с полным пакетом документов, иначе их могут не принять или отказать по формальному признаку

Важно тщательно подготовиться, чтобы пройти проверку с первого раза

Предоставляются документы для получения разрешения на строительство ИЖС:

  • гражданский паспорт заявителя;
  • заявление установленной формы;
  • нотариальная доверенность и паспорт представителя, когда собственник не может лично присутствовать;
  • градостроительный план, полученный не ранее 3 лет до обращения;
  • схема планировочной организации;
  • правоустанавливающий документ о собственности на участок.

В течение 10 дней после одобрения заявки необходимо обратиться в отдел градостроительства, чтобы подать копии проектной документации

Сведения вносятся в общую базу, а строительство важно успеть завершить за 10 лет

Если участок за этот период будет продан, разрешение продолжает действовать. Его не придется переоформлять. Сроки проведения строительства должны вписываться в полученное свидетельство. Если не получается уложиться в данный период, понадобится повторное обращение.

Порядок действий

Чтобы разрешение на строительство оказалось на руках, следует придерживаться определенной последовательности шагов:

  1. Собрать все документы. Бывают ситуации, когда земельный участок находится в собственности у нескольких хозяев. В этом случае заявление на разрешение должен подписать каждый;
  2. Сдать все документы в отдел архитектуры. Изучаться они будут на протяжении 10 дней, после чего будет выдано разрешение на строительство, имеющее силу 10 лет. Иногда может последовать и отказ. Во втором случае обязательно прилагается перечень причин, которые можно устранить, после чего документы подаются еще раз. Можно подать заброс на обжалование решения в суде;
  3. В случае положительного решения будущему хозяину планируемой постройки выдают строительный паспорт, после чего можно начинать закладывать фундамент. В паспорте содержится информация о количестве этажей, месте стройки, высоте объекта;
  4. Отправить запросы в организации, занимающиеся подводом воды, газа и подключением света.

Действия для оформления строительного разрешения

Указание о том, кто выдает разрешение на строительство частного дома, можно найти не только в соответствующем кодексе РФ, но и в законе, касающемся дачной амнистии. По общим правилам, выдающим разрешение органом является исполнительный властный орган на местном уровне в месте нахождения участка земли. Исключение составляют только указанные выше определенные объекты строительства.

Даже при строительстве частного дома разрешение нужно получить обязательно, если на возведение строения необходимо будет оформлять кредит целевого назначения в банковской организации для получения недостающих денежных средств. Также разрешение понадобится, если построенный дом нужно будет подключать к газоснабжению.

Выводы

Составление проектных бумаг под застройку рекомендуется поручить профессионалам. В проекте нужно отразить все технические данные, используемые для проведения строительных работ, включая инженерные коммуникации и отделочные материалы.

При составлении паспорта проекта необходимо иметь на руках разрешение на строительство. Несанкционированное возведение частного дома наказывается крупными штрафами. Отсутствие разрешительных документов чревато административной ответственностью также и в таких ситуациях:

  • нарушен порядок выполнения технологии строительства;
  • выполненная реконструкция не соответствуют утвержденным данным в проекте;
  • объект в период капитального строительства незаконно отремонтирован;
  • объект водится в эксплуатацию в период капитального строительства.

Если положения законодательства нарушаются физическими лицами, предусмотрен штраф в сумме 2-5 тысяч рублей. Для подрядчиков и предпринимателей штрафные санкции составляют 20-50 тысяч рублей, для юридических лиц – до 1 млн рублей.

После ввода в эксплуатацию строение признается абсолютно безопасным для всех членов семьи. При этом минимизируется риск нанесения вреда экологии и инфраструктуре поблизости. При получении отказа нельзя самовольно осуществлять строительство. Такое строение невозможно зарегистрировать в БТИ и подключить к инженерным коммуникациям. Оно подлежит сносу. Обжаловать решение можно в судебном порядке.

Итак, мы видим, что процесс сбора документов и их подача в органы администрации для оформления разрешения на строительство занимает немало времени и требует определенных затрат. Тем не менее, об оформлении данного документа стоит позаботиться заранее, чтобы в дальнейшем, при вводе дома в эксплуатацию, избежать непредвиденных проблем.
