Проблемы и ошибки
Использование механизмов или ручное выполнение работ
Привлечение специальной землеройной техники для выкапывания траншеи под мелкозаглубленную или столбчатую конструкцию чаще всего нецелесообразно. В этих случаях выкопать траншею под ленточный фундамент частного дома или столбы можно и вручную.
Это же надо сказать о возведении бани, веранды, пристройки к существующему зданию или других небольших построек. Однако не следует забывать, что длительное время выполнения работ приводит, как правило, к удорожанию строительства. И поэтому использование трактора значительно сократит сроки выполнения возведения постройки.
Без аренды экскаватора не обойтись при больших объемах раскопок, мерзлых, каменистых или сильно уплотненных почвах, а так же при большой глубине траншеи малой ширины.
Техника нужна и в тех случаях, когда разработка котлована или траншей требует не только выемки грунта, но и погрузки его на автотранспорт для последующего вывоза.
Современный экскаватор выполнит такую работу быстро и качественно, а ручное исполнение будет весьма трудоемким и продолжительным. С помощью трактора земля будет погружена в кузов автомобиля или ровно спланирована по участку. Сделать такую работу в короткие сроки руками практически невозможно.
Кроме этого, даже при использовании землеройной техники, останется достаточно большой объем ручных работ. К ним относится выравнивание и уплотнение дна котлована или траншеи, уплотнение и закрепление стенок, особенно при осыпающихся грунтах, а так же работы по обратной засыпке (подробнее о ней — тут) после возведения фундаментной конструкции.
Поэтому еще до того, как выкопать котлован под фундамент, необходимо посчитать количество вынимаемого грунта, ширину и глубину подземной части, учесть тип почвы и период года, в котором будут производиться работы. И уже на основании этих данных принимать решение о том, каким образом производить разработку грунта под котлован, ленточный или столбчатый фундамент.
Сделать это можно самостоятельно, пригласить бригаду рабочих или арендовать экскаватор. Иногда учесть все реальные факторы достаточно сложно и лучше проконсультироваться у специалиста, имеющего реальный опыт выполнения подобных работ, о том, как лучше это сделать.
Минусы траншеекопателей
Траншеекопатели имеют множество преимуществ, однако потребители отмечают и их минусы. Среди прочих и первых следует выделить высокую стоимость. Она порой влияет на то, что покупатель не может позволить себе такую узкопрофильную технику, ведь пользоваться ею приходится нечасто. Еще одним минусом можно назвать дорогую аренду техники. Кроме того, пользоваться ею можно, лишь имея определенные навыки. А вот если вы всё же приобрели подобное оборудование, то можете столкнуться с проблемой его хранения, ведь для этого потребуется выделять отдельное место.
Впрочем, траншеекопатель в частном хозяйстве может пригодиться лишь один или два раза, когда вы будете осуществлять возведение дома и надворных построек. Поэтому перед приобретением подобного агрегата необходимо трижды подумать, ведь в противном случае вы можете потратиться на нерентабельное приобретение.
Рытье траншей, котлованов, прудов
Санитарные нормы и правила
Если вы затеяли строительство дома, то для начала вам придется вырыть котлован. СНиП для этого обязательно нужно соблюдать. Ознакомившись с ними, вы сможете понять, что яма для основания нужна для засыпки стабилизирующей подушки и расположения конструкции ниже нулевого уровня грунта. Обычно прочности почвы оказывается недостаточно. Иногда на территории слишком высоко располагаются грунтовые воды. Но в любом случае технология создания подушки не сопровождается сложностью, а польза очень существенна.
В СНиП 3.02.01-87 прописано, что в зимнее время разрабатывать грунт почти невозможно, да и механическая разработка будет идти не лучшим образом. Транспортировка грунта и его вывоз будут усложнены. Если работы вы планируете осуществлять в зимнее время, то все процессы будут замедлены. Потраченное время можно удвоить, что обусловлено длительностью создания котлована.
Возможные проблемы
Во избежание самых очевидных проблем необходимо сократить сроки работы до минимума. В противном случае осадки пропитают почву и плотность всей конструкции будет сомнительной.
Если предотвратить отсутствие осадков не получилось, то для устранения последствий воздействия влаги потребуется снимать дополнительный слой грунта, пока земля не будет сухой. По этой причине на строительство фундамента потребуется большее количество материалов и времени на работы. Так потребуется увеличить размер подушки, которая разделяет фундамент и почву. Именно фактор дождя является основной причиной выбора строительной техники для ускорения процесса.
Зимние раскопки
При зимних раскопках встречается единая проблема – промерзание верхнего слоя грунта. Все работы должны выполнятся еще быстрее, чем в летний период, так как с течением времени земля быстро замерзает. Если дно или стенки промерзнут до окончания кладки или заливки, то это повлечет за собой низкую устойчивость конструкции. Также нужно учитывать, что выкопанный грунт необходимо складировать в том место, где он не успеет за несколько дней промерзнуть, из-за чего возникнут сложности с его уборкой.
Поэтому для сокращения времени применяется строительная техника. Землеройные машины помогают достичь необходимой скорости, несмотря на твердость почвы. При этом качество работ страдать не будет.
Особенности устройства котлована

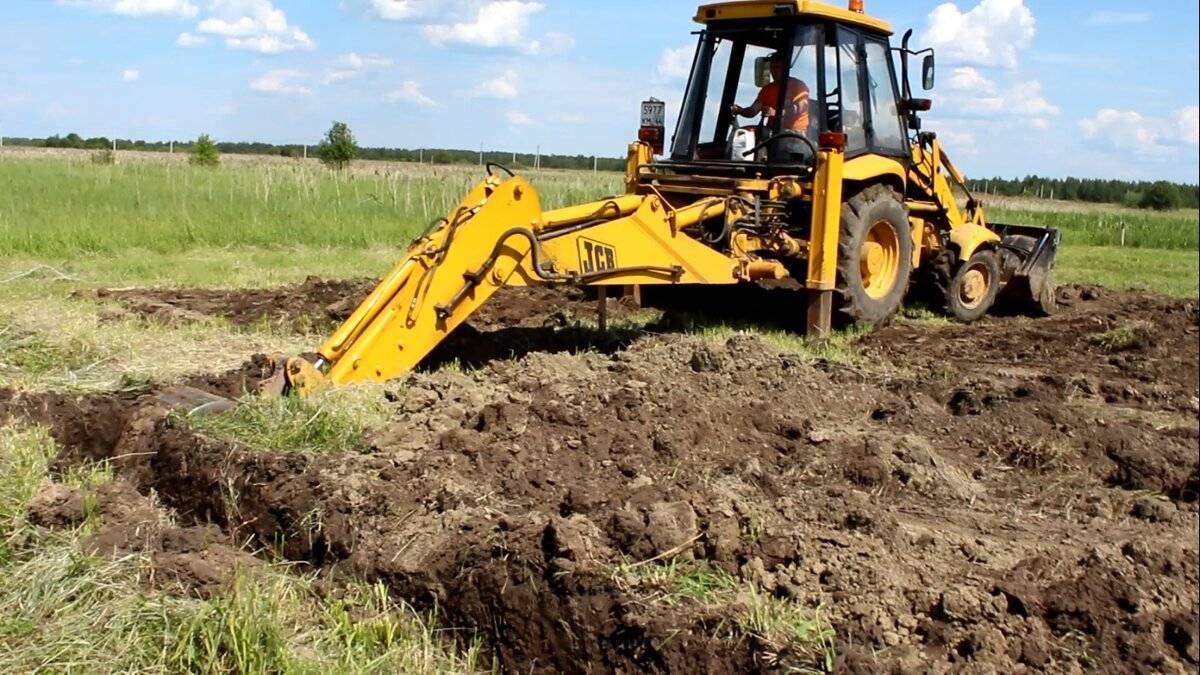

Рытье котлована экскаватором
Немногим известно, что особенностью вырытого грунта является увеличение на 30-40% процентов своего объема. В этой связи при рытье котлована экскаватором следует организовать бесперебойную работу по вывозу излишков грунта, а также оставить определенную часть для присыпки возведенного фундамента.
Что касается формы и размеров котлована, то эти показатели находятся в прямой зависимости от вида выбранного основания. Так, в случае изготовления плитного фундамента следует обустраивать выемку, четкой прямоугольной формы. При выполнении основания по ленточной технологии необходимо сооружать котлован в форме траншеи, а в варианте возведения столбчатого фундамента в виде шурфов или скважин.
Глубина
Высота будущего котлована высчитывается на основе двух важных качественных показателей грунта: уровень промерзания и граница грунтовых вод. Важным моментом при обустройстве основания является расположение фундамента на 40-50 см ниже выявленного рубежа промерзания почвы.
Граница грунтовых вод должна находиться на расстоянии не менее 50 см от обустраиваемого основания. В противном случае понадобиться выполнять дополнительные работы по установке гидроизоляции фундамента и дренажной системы для отвода излишек воды, что существенно усложнит строительство и увеличит затраты.
Размеры сторон
При рытье котлована важно учитывать, что его длина и ширина зависят от размеров будущего строения и глубины обустраиваемого фундамента. С габаритами постройки все просто – длина и ширина основания должны превышать заявленные параметры возводимого сооружения на 40-50 см, по 20-25 см с каждой из сторон. Это расстояние необходимо для последующего размещения облицовочного слоя, который также должен иметь опору, а не находиться в подвешенном состоянии
Это расстояние необходимо для последующего размещения облицовочного слоя, который также должен иметь опору, а не находиться в подвешенном состоянии
Это расстояние необходимо для последующего размещения облицовочного слоя, который также должен иметь опору, а не находиться в подвешенном состоянии.
В соответствии с правилами техники безопасности необходимо обратить внимание на изготовление котлована в форме перевернутой трапеции, откосы которой будут впоследствии предохранять от непреднамеренного осыпания или сползания грунта. Нижней точкой откоса котлована принято считать увеличенное на 40-50 см основание, а для расчета верхней необходимо в обратную сторону от дома на нулевом уровне грунта отмерить отрезок, равный глубине размещения фундамента. В конечном итоге должен получиться равнобедренный треугольник с двумя внутренними углами по 45º
В конечном итоге должен получиться равнобедренный треугольник с двумя внутренними углами по 45º
В конечном итоге должен получиться равнобедренный треугольник с двумя внутренними углами по 45º
Нижней точкой откоса котлована принято считать увеличенное на 40-50 см основание, а для расчета верхней необходимо в обратную сторону от дома на нулевом уровне грунта отмерить отрезок, равный глубине размещения фундамента. В конечном итоге должен получиться равнобедренный треугольник с двумя внутренними углами по 45º.

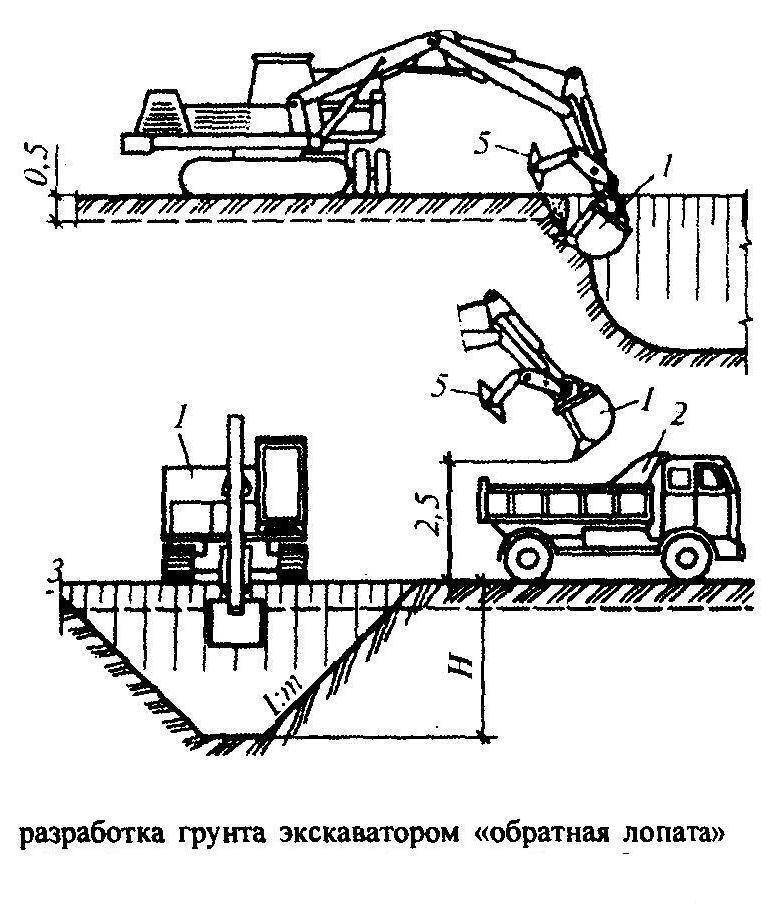

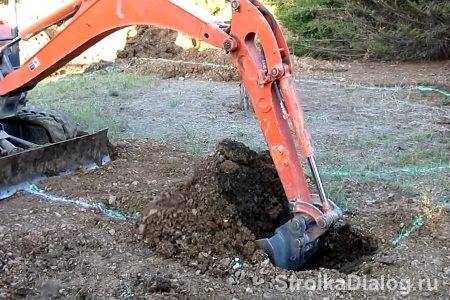

Рытье котлована
При небольших объёмах для сооружения малозаглублённых ленточных и столбчатых фундаментов работы выполняются ручным способом. А разработка для ленточных сборных фундаментов с подвальными помещениями и массивных плитных — экскаваторами с обратной или прямой лопатой, драглайнами и экскаваторами-погрузчиками.
Состав работ:
- Перед тем как вырыть котлован необходимо проверить отсутствие на месте застройки подземных коммуникаций, со схемой их расположения можно ознакомиться в местной администрации. При их наличии необходимо согласовать производство земляных работ в письменном виде (подпись на чертежах или собственноручно выполненных эскизах) с эксплуатирующими организациями.
- Срезка плодородного слоя на всей площади строительства (в среднем это 40-к см). Его складируют в стороне для дальнейшего использования на участке.
- При необходимости выполняется отвод поверхностных вод.
- Разбивка котлована. Выполняется при помощи теодолита или нивелира с поворотным лимбом, позволяющим измерение углов. Для небольших построек можно применить метод “египетского треугольника” с проверкой правильности по совпадению диагоналей (допустимая разница ≤ 1 см). Углы закрепляются деревянными или металлическими колышками с выносками за пределы места производства земляных работ. Для удобства работы техники по колышкам натягивается шнур.
- Копку котлована начинают с низовой стороны слоями около 50-ти см. Разработку выемок с вертикальными стенками без креплений можно выполнять на глубину:
- в суглинках и глине — ≤ 1,5 м;
- в песчаных и крупнообломочных гравелистых грунтах — ≤ 1 м.
При больших глубинах вертикальные стенки укрепляются деревянными или металлическими щитами с забивкой крепящих стоек на глубину ≥ 1 м и креплением поперечными распорками или разработка выполняется уступами, величина и расположение которых определяется специальным расчётом. Лишний грунт рекомендуется сразу вывозить за пределы стройплощадки. При разработке несвязных и ползучих грунтов работы выполняются с устройством откосов расчётной крутизны, а при больших глубинах устраивается шпунтовое ограждение котлована с обязательным расчётом его конструкции. Может использоваться шпунт корытного типа (ШК-1, ШК-2) или, при наличии тяжёлых условий работ, Ларсен IV и V. Для погружения понадобится специальное копровое оборудование, вибропогружатели или шпунтовыдёргиватели. После завершения возведения фундамента шпунт извлекается, так что эти инвентарные изделия можно арендовать на время.
- Дно котлована должно быть тщательно выравнено с контролем при помощи лазерного нивелира. Поэтому последние 10-ть см разрабатываются только ручным способом. При необходимости откачки воды в углах полости устаивается зумф (небольшие углубления), из которых вода откачивается насосами.
- Обратная засыпка пазух котлована выполняется дренирующими грунтами послойно с уплотнением механическими или электрическими трамбовками. Для не повреждения гидроизоляции фундаментной части, их закрывают листами плоского шифера.
Работы рекомендуется выполнять летом или ранней осенью, когда более мягкая земля легче разрабатывается. После завершения земляных работ надо сразу приступать к устройству фундаментов, технологические перерывы могут привести к грунтовым подвижкам или накапливаю воды в котлованах.
Фундамент

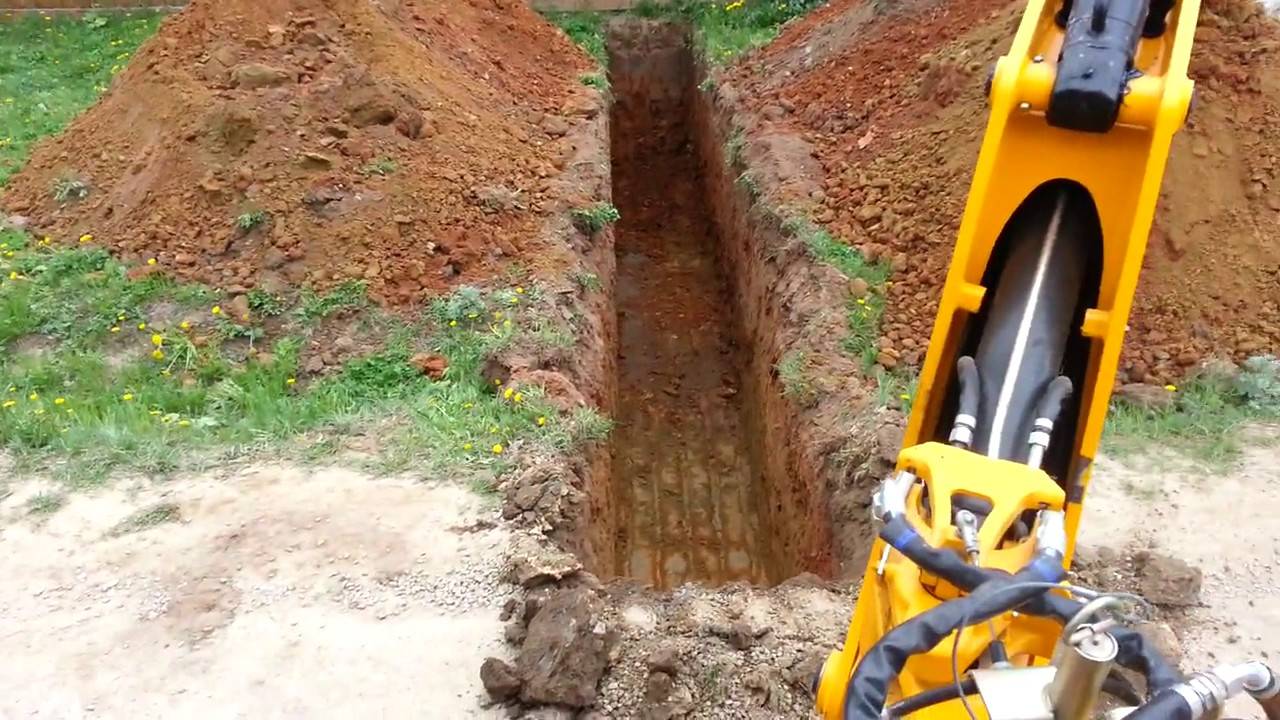

Сооружение траншеи
Как вырыть траншею правильно? Работы по рытью траншеи для фундамента могут оказать определенное воздействие на несущие способности не только грунта на вашем, но и на соседних участках. Это нужно учитывать, чтобы не испортить навсегда соседские отношения и не выплачивать им компенсации за ущерб, нанесенный вашими действиями. Необходимо сделать качественный дренаж для отвода влаги. Можно устроить в 1,5 м от края котлована водопроводящие канавы.
Схема рытья траншеи экскаватором.
Как копать траншею под любой фундамент? Начинают копку со снятия верхнего плодородного слоя со всей растительностью с захватом дополнительного метра для оборудования отмостки. Плодородный слой снимается на глубину около 30 см. Пласты его можно отдельно складировать на участке, где планируется посадка живых насаждений. Вынутый из траншеи грунт имеет свойство увеличиваться в объеме. Его необходимо каким-либо образом утилизировать. Часть можно использовать на засыпку низких мест участка, часть уйдет на засыпку фундамента и на другие нужды, остальное нужно вывозить.
При ручном рытье следует как можно аккуратнее снимать со дна слои грунта. Нельзя нарушать плотность пластов слежавшегося грунта. Упавший со стенок грунт нужно обязательно убрать со дна. Рыхлый грунт на дне траншеи обладает вдвое меньшей плотностью по сравнению со слежавшимися его слоями.
В плотных грунтах, которые не осыпаются, можно выкопать траншею под фундамент по размерам фундамента. Здесь грунт будет служить естественной опалубкой при заливке бетона. Вертикальные стенки нужно тщательно выровнять и укрыть полиэтиленовой пленкой или гидроизоляционным материалом. Она предохранит сооружение от проникновения подземных вод к его поверхности.
В рыхлых грунтах, которые могут осыпаться, стенки траншеи роются под некоторым углом, либо укрепляются щитами из дерева или фанеры. Извлеченный грунт следует разместить на расстоянии от 0,5 м от края выемки. Ни в коем случае нельзя допускать самопроизвольного обрушения стенок.
Схема размеров траншеи.
При рытье траншеи может произойти прорезание водоносных слоев грунта. Это приведет к изменению движения грунтовых вод. Из-за этого может произойти подъем или усадка грунта. Все эти подвижки скажутся на состоянии фундамента.
Если прорезан водоупорный слой, траншею нужно расширить. Делается это так: по уровню этого слоя делается расширяющий уступ с таким расчетом, чтобы суметь по периметру отрыть водоотводящую канаву. Число таких уступов для скальных грунтов не должно быть более 3, для прочих видов грунта – 5 шт. Отношение высоты такого уступа к ширине должно быть не меньше 1:2 в глинистом грунте, 1:3 – в песчаном.
Копать траншею под фундамент нужно с периодическим контролем его глубины. Дно должно быть ровным, чтобы не подсыпать потом песок для выравнивания. Он может дать усадку, в результате фундамент может наклониться или просесть.
Необходимо обеспечить стенкам котлована строгую вертикальность. Наклонные стенки могут привести к тому, что грунт вокруг фундамента при замерзании будет расширяться и деформировать фундамент. Причиной промерзания грунта является вода, которая на морозе увеличивается в объеме. При весеннем оттаивании грунта в нем образуются полости, которые снова заполняются водой. С каждым разом объем воды увеличивается. В итоге все это приводит к разрушению фундамента.
Схема усиления фундамента.

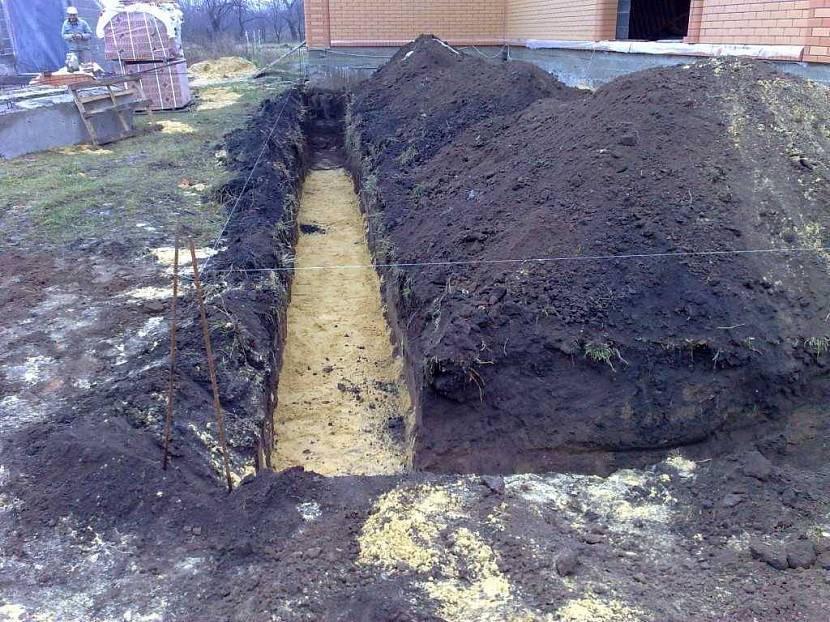

На дно траншеи укладывается слой геотекстиля. Он постепенно заиливается и перестает пропускать влагу к фундаменту. На слой геотекстиля насыпается и трамбуется песчано-гравийная подушка толщиной 10-15 см. Вода из дренажного колодца периодически должна выкачиваться.
Песчаная подушка на дне призвана уменьшить нагрузку на весь фундамент во время весеннего вспучивания грунта. Верхняя часть подушки выравнивается с применением уровня. Песок равномерно засыпается в траншею и трамбуется. Во время проведения этой процедуры его следует смачивать водой. Для ускорения работы рекомендуется в нижней части траншеи натянуть леску, которая будет служить ориентиром для укладки песчаной подушки. Не придется мерить глубину насыпки каждый раз. После укладки подушки монтируется опалубка и заливается фундамент.
Правила выполнения земляных работ вручную
Чтобы понять, как быстро выкопать траншею под фундамент, во время выполнения работы нужно придерживаться простых правил:
- Перед копанием фундаментной ленты рекомендуется предварительно снять плодородный слой грунта (приблизительная толщина 30 см). В дальнейшем его можно использовать для устройства газона или клумбы. Извлечённый грунт также применяют для выравнивания рельефа участка.
- Перед копанием траншеи под фундамент необходимо определиться с местом складирования грунта. Его отбрасывают минимум на расстояние 1,5 м. Но лучше сразу вывозить грунт за пределы строительной площадки, что не создаст преград при выполнении следующих этапов работ.
- Если траншея будет копаться рядом с пристройкой, нужно убедиться, что отсутствует вероятность повредить её фундамент.
- При выявлении ям на дне траншеи их запрещено обратно засыпать грунтом. После устройства фундамента, особенно это касается сборных конструкций, в указанном месте снова образуется углубление. Любые ямки в траншее нужно засыпать щебеночно-песчаной смесью.
Форма и глубина траншеи
Чем сложнее и габаритнее будет опалубка, тем больше расстояния для нее следует оставлять. Но слишком широкую траншею выкапывать не стоит, так как ее стенки должны служить опорой для опалубки.
При копании траншеи экскаватором ширина ее будет соответствовать ширине ковша. Рассчитать в этом случае все до сантиметра не получится. Нужно хоть приблизительно придерживаться правил расчета размеров траншей, и заказывать спецтехнику с подходящими параметрами.
Глубина рассчитывается по высоте ленты
Важно учитывать в расчетах высоту песчано-щебниевой подушки, которая будет засыпана под основание ленты. Выкапывать нужно траншею с глубиной, составляющей глубину заглубления ленты, плюс высота подушки
Виды экскаваторов
Траншея под фундамент
Чтобы разработать траншею для фундамента, необходимо определить тип грунта на стройплощадке. Влажные почвы (глина, торфяники) требуют большой глубины – до 1.5 — 2 м. На суглинках и песчаных почвах возможна усадка здания.
Здесь лучше строить негабаритные дома, подкоп которых составит свыше 80 см или уровень промерзания земли + 40 см. Если есть опасность подтопления грунтовыми водами, то лучше сделать окоп бульдозером не только для фундамента, но и дренажа вокруг дома.
Выбор ширины траншеи для фундамента зависит от общей ширины конструкции. Чтобы определить ее правильно, необходимо прибавить размер самого фундамента, опалубки, гидроизоляции, крепления для опалубки, а также плюс по 20 технических сантиметров. Позже, когда бетонная конструкция будет готова, с помощью техники, например, бульдозером, или, используя подручные инструменты, производится обратная засыпка фундамента.
Для решения задач частного строительства применяется одноковшовый экскаватор. Его мощность и трудоемкость смогут справиться с выемкой за один день.
Рытье траншеи под канализацию
Подкоп для канализационных труб роется с учетом места расположения участка. Существует три вида работ по обустройству канализации: придомовые, городские и загородные. Подкоп под водоотвод возле дома делается с учетом тех же правил, что и для траншеи для фундамента. Может использоваться техника от 1.5 до 5 тонн. Чем больший объем грунтовых масс нужно выбрать, тем габаритней техника должна быть.
Если речь идет загородных или домовых участках, требуется уклон для эффективного отвода стоков. Его также подтверждает акт, как в случае с газопроводом. Из-за этой особенности, работы могут вестись на глубине, как в 1 м, так и – 6 м.
Главное, определить слой промерзания почвы, ведь стоки ни в коем случае не должны замерзнуть. Также необходимо учитывать размер трубы. К примеру, для 110-миллиметровой трубы роется подкоп шириной – 0.6 м, глубиной – на 0.05 м больше, чем производиться прокладка трубы.
Документация на обустройство траншеи: акт скрытых работ
Акт скрытых работ выдается для тех случаев, когда невозможно проверить их качество, так как строительно-монтажные работы уже были завершены. Конструкции, которые потом не возможно будет проверить, еще на этапе закладки должны пройти освидетельствование. После чего застройщик получает акт работ. Он нужен при рытье любого типа выемки: траншеи для фундамента или газопровод.
Проводит свидетельствование и выдает акт скрытых работ орган государственного надзора или экспертная комиссия. Если речь идет про газопровод, то осматриваются открытые траншеи, их глубина и соответствие техническим требованиям.
При осмотре фундамента акт включает такие позиции, как: открытый ров, наличие песчаной подушки, устройство фундамента, армированного пояса и т.д.
Когда нужна техника?
Экскаваторы – специальные машины, способные в кратчайшие сроки разрабатывать грунт в больших объемах. Без их возможности быстро и точно выполнить задачу, весь строительный процесс затянется на длительное время. Экскаватор имеет производительность до 100 кубометров грунта в час.
Важно предусмотреть, чтобы он не простаивал, т.е. обеспечить своевременный вывоз выкапываемого грунта. Для этого необходимы грузовые машины с отвалами, минимум две
Экскаватор может вырыть грунт и сразу сгрузить в кузов
Для этого необходимы грузовые машины с отвалами, минимум две. Экскаватор может вырыть грунт и сразу сгрузить в кузов.
Пока один грузовик отвозит грунт, второй становится на погрузку. Такая схема ускоряет процесс. Чем дальше расстояние до места выгрузки грунта, тем больше грузовиков привлекается к работе.
Что нужно учесть до начала работ
Рытье котлованов вручную или экскаватором
Большинство технологий возведения фундамента предполагают рытье котлована. С первого взгляда может показаться, что это очень простой этап строительства, но это ошибочное мнение.
Перед тем как приступать к рытью котлована, необходимо создать полный его проект. В нем указывается тип и структура почвы, наличие подземных вод и коммуникаций.
Так же составляется план-чертеж котлована. Для каждого типа фундамента это проект будет разным.
Во время приобретения участка под строительство необходимо убедится, что под землей не проложены действующие коммуникации (газ, канализация, телефонные линии и т.д.).
Если же наличие коммуникаций было выявлено после покупки участка, необходимо получить разрешение на их перенос и прокладку по другому маршруту.
Рытье котлована под фундамент
После того как был составлен полный проект и получены все разрешения можно приступать к разметке территории под котлован и очищению ее от мусора и деревьев. Для разметки территории по всему периметру будущего котлована вбиваются металлические колышки, и натягивается веревка.
Рытье котлованов вручную
Сам процесс рытья можно производить вручную либо с помощью тяжелой
Если котлован вырывается для ленточного или столбчатого фундамента, то такие работы можно проводить вручную.
Конечно, времени понадобится много, зато это обойдется дешевле, чем использование дорогостоящей техники.
Вручную вырываться котлованы для фундамента могут в тех местах, где нет возможности подъезда спец. техники. Но строители обычно стараются организовать такие подъезды.
Для этого прокладываются временные дороги, по которым ездят экскаваторы и самосвалы. Если стройка находится в городской местности, на временной дороге организовывают мойку колес, чтоб не развозить грязь по городским трассам.
Рытье котлована экскаватором
Всем известно, что вырытый грунт увеличивается по объему на 30-40%.
Чтоб большие насыпи грунта не мешали на строительной площадке, землю (кроме плодородного слоя) необходимо систематически вывозить в выбранное для утилизации место.
Определенная часть земли остается на строительной площадке для засыпки фундамента. Экскаватор работает довольно быстро и эффективно.
Чтоб сократить время рытья котлована можно задействовать сразу несколько самосвалов. Колесный или гусеничный экскаватор выбирается в зависимости от структуры грунта и его несущих способностей.
Если глубина котлована большая, то его откосы могут обваливаться. В таких случаях стенки дополнительно укрепляются сваями.
Плодородный слой, который снимается в первую очередь, сохраняется на строительной площадке. После того как экскаватор закончил свою работу необходимо выровнять все стены (откосы) и дно котлована. Такие работы производятся вручную.
Если же грунтовая вода находится близко к будущему фундаменту, то следует проложить дренажную систему по всему его периметру.
Рытье котлованов под колодцы
Колодцы роются вручную, при этом желательно воспользоваться помощью специалистов. Перед тем как приступать к работе по рытью колодца, следует определиться с местом его расположения.
Колодцы для питьевой воды не должны располагаться близко к местам загрязнения (канализационные стоки, компостные ямы и т.д.).
Питьевой колодец нельзя устанавливать на склоне, если место загрязнения находится выше и в болотистой местности.
Котлован для колодца должен быть отдален от дома больше чем на 5 метров, а глубина его не должна превышать 20 метров
Немаловажно выбрать и время рытья колодца
Такие работы желательно проводить до сезонных дождей либо оттепели. То есть поздней зимой либо поздним летом. Весной либо осенью, когда земля пропитана влагой, можно ошибиться с глубиной колодца.
Рыть колодец необходимо быстро, не допуская залипания колоны. Для этого нанимается минимум три человека, которые будут периодически заменять друг друга. Диметр углубления должен быть немного больше диаметра кольца.
Теперь можно устанавливать второе кольцо и продолжать рытье до появления воды. Если вода прибывает постепенно, ее можно откачивать насосом. При быстром подъеме воды рытье прекращается.
Из вышеуказанной информации можно сделать вывод, что рытье котлованов под фундамент или колодец — это сложные процессы, в которых желательно пользоваться услугами специалистов.
Коротко о главном
Перед выкапыванием траншеи или котлована для устройства фундамента необходимо предварительно выполнить все расчёты. Их параметры зависят от характеристик грунта, глубины промерзания почвы и уровня нагрузки от несущих конструкций здания.
Для выполнения земляных работ можно использовать экскаватор или все выкопать вручную. Выбор метода зависит от объёма выемки грунта, необходимости его погрузки для дальнейшего вывоза и других нюансов.
При устройстве котлована под фундаментную плиту разработку почвы выполняют поэтапно. Слой за слоем выкапывают грунт, учитывая рекомендации для укрепления стенок.
