Кто формирует описание объекта закупки
Описание объекта закупки составляет инициатор закупки – структурное подразделение организации заказчика, для которого закупаете товары, работы или услуги. Обязанность контрактной службы – собрать сведения о закупке и включить в план-график и закупочную документацию. Как контрактная служба или контрактный управляющий взаимодействуют с с инициаторами закупки, пропишите в регламенте взаимодействия. Например, при закупке лекарства техзадание составляйте с заместителем главного врача. С техзаданием на вывоз мусора поможет заместитель по административно-хозяйственной части. Вывод следует из пункта 12, подпункта 2 пункта 13 типового положения о контрактной службе, которое Минэкономразвития утвердило приказом от 29.10.2013 № 631.
Сотрудники, которые описывают потребности подразделения, не обязаны знать законодательство о закупках и антимонопольные нормы. Привести техзадание к требованиям законодательства должен работник контрактной службы, например убрать товарные знаки из описания. Если контролеры найдут в техническом задании нарушения, оштрафуют сотрудника, который неверно описал объект закупки или утвердил документацию с нарушением законодательства (п. 3 ч. 4 ст. 38 Закона № 44-ФЗ, ч. 4.1 и 4.2 ст. 7.30 КоАП).
Проектная документация
Справка
Перечень проектной документации обычно приводится в разделе «Состав проектной документации» (шифр раздела – «СП»). Данный раздел чаще всего находится в томе №0.
Положение устанавливает, что проектная документация на объекты капитального строительства производственного и непроизводственного назначения должна включать в себя 12 разделов:
- Раздел 1 “Пояснительная записка”
- Раздел 2 “Схема планировочной организации земельного участка”
- Раздел 3 “Архитектурные решения”
- Раздел 4 “Конструктивные и объемно-планировочные решения
- Раздел 5 “Сведения об инженерном оборудовании, о сетях инженерно-технического обеспечения, перечень инженерно-технических мероприятий, содержание технологических решений”
- подраздел “Система электроснабжения”;
- подраздел “Система водоснабжения”;
- подраздел “Система водоотведения”;
- подраздел “Отопление, вентиляция и кондиционирование воздуха, тепловые сети”;
- подраздел “Сети связи”;
- подраздел “Система газоснабжения”;
- подраздел “Технологические решения”.
- Раздел 6 “Проект организации строительства”
- Раздел 7 “Проект организации работ по сносу или демонтажу объектов капитального строительства”
- Раздел 8 “Перечень мероприятий по охране окружающей среды”
- Раздел 9 “Мероприятия по обеспечению пожарной безопасности”
- Раздел 10 “Мероприятия по обеспечению доступа инвалидов”
- Раздел 10(1) “Мероприятия по обеспечению соблюдения требований энергетической эффективности и требований оснащенности зданий, строений и сооружений приборами учета используемых энергетических ресурсов”

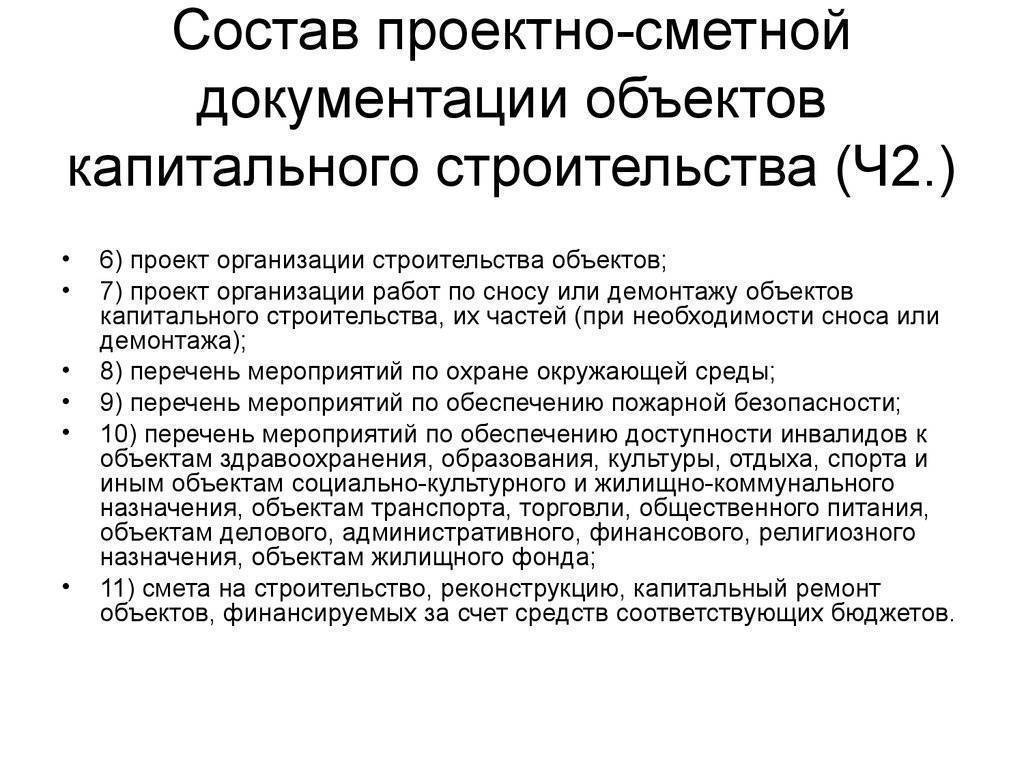

- Раздел 11 “Смета на строительство объектов капитального строительства”
- Раздел 12 “Иная документация в случаях, предусмотренных федеральными законами”
Проектная документация на линейные объекты капитального строительства и требования к содержанию этих разделов состоит из 10 разделов:
- Раздел 1 “Пояснительная записка”
- Раздел 2 “Проект полосы отвода”
- Раздел 3 “Технологические и конструктивные решения линейного объекта. Искусственные сооружения”
- Раздел 4 “Здания, строения и сооружения, входящие в инфраструктуру линейного объекта
- Раздел 5 “Проект организации строительства
- Раздел 6 “Проект организации работ по сносу (демонтажу) линейного объекта
- Раздел 7 “Мероприятия по охране окружающей среды”
- Раздел 8 “Мероприятия по обеспечению пожарной безопасности
- Раздел 9 “Смета на строительство”
- Раздел 10 “Иная документация в случаях, предусмотренных федеральными законами”
Состав проектной документации на проведение капитального ремонта объектов определяется на основании задания застройщика или технического заказчика в зависимости от содержания выполняемых работ. (см. Градостроительный кодекс ст.48 п.12.1)
В случае необходимости по инициативе заказчика проектная документации разрабатывается применительно к отдельным этапам строительства, реконструкции объектов. (см. Градостроительный кодекс ст.48 п.12.2). Это указывается в в задании на проектирование.
Проектная документация на отдельные этапы строительства разрабатывается в объемах, необходимых для осуществления каждого этапа строительства. Она должна отвечать требованиям к составу и содержанию разделов проектной документации, установленным Положением для объектов капитального строительства.
Справка:
Под этапом строительства понимается строительство одного из объектов капитального строительства, строительство которого планируется осуществить на одном земельном участке, если такой объект может быть введен в эксплуатацию и эксплуатироваться автономно, то есть независимо от строительства иных объектов капитального строительства на этом земельном участке, а также строительство части объекта капитального строительства, которая может быть введена в эксплуатацию и эксплуатироваться автономно, то есть независимо от строительства иных частей этого объекта капитального строительства.
Материал статьи взят с ресурса www.tn-pro.ru
Особенности проектной документации и стадии проектирования
Чтобы понять, чем отличается рабочая документация от проектной, стоит более подробно остановиться на ключевых особенностях каждой из них. Проект строительства объекта включает функциональные, архитектурные, технические, инженерные решения. Все они отражаются в графическом и текстовом форматах. Если говорить о том, что включает проектная документация и рабочая документация, отличия состоят в детализации. Проектная документация включает более широкий спектр информации об объекте, но прорабатывается с невысокой степенью детализации, главное она должна пройти государственную или негосударственную экспертизу на соответствие строительным нормам и обеспечению безопасности. После чего на ее основе разрабатывается рабочая документация.
Стадии проектной документации утверждены нормативно-правовыми актами (ПП РФ №87), состоят из 12 разделов.
- Общая пояснительная записка. Включает в себя исходную информацию о строительстве на основании существующего договора, заключение по проведенным инженерным изысканиям, правоустанавливающую информацию, зарегистрированный план земельного участка, информацию о назначении строительного объекта, технические условия, разрешающие документы.
- Схема планировочной организации земельного участка, на котором планируется разместить объект.
- Архитектурные решения. Это графическая и текстовая часть, которая содержит поэтажные планы здания, цветовое оформление фасадов, его внешний вид. Также здесь указывают решения по отделке, композиционные приемы, художественные и пространственные решения. Включено описание архитектуры, строительных и художественно-декоративных мероприятий.
- Конструктивные и объемно-планировочные решения. Раздел содержит конструктивные схемы, технические решения, обусловленные безопасностью конструкции. Описывается строительство подземной и надземной части, вспомогательных конструкций. Здесь же представлены графические материалы конструкций: планы стен, колонн, перекрытий, покрытий, фундамента и пр.
- Информация об инженерно-техническом обеспечении. Сюда относится система электроснабжения, система водоснабжения, система водоотведения, система отопления, система вентиляции и прочие инженерные сети.
- Проект производства работ, который включает информацию по организации строительной площадки, транспортную обеспеченность, перечень требуемых специалистов, последовательность производства работ. Графически изображается календарный и генеральный план строительства.
- Проектные решения по демонтажу сооружений – в случае необходимости, если требуется расчистить участок под будущую застройку.
- Обязательно указываются принятые меры по охране окружающей среды.
- Разрабатываются в обязательном порядке противопожарные мероприятия.
- Мероприятия, обеспечивающие доступность объекта для инвалидов и людей с ограниченными возможностями.
- Подробный сводный сметный расчет строительства.
- Другие требуемые документы, учитывающие особенности строительного производства.

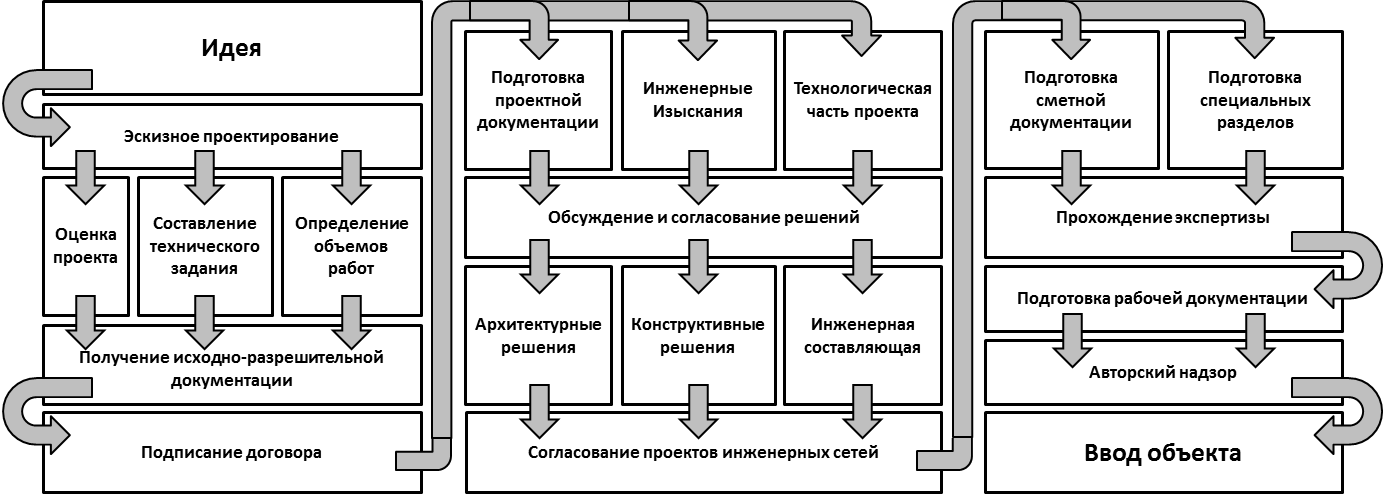

Разработка проектной и рабочей документации может выполняться как параллельно, так и последовательно. Но в любом случае рабочая документация, исходя из Градкодекса, не может быть выпущена раньше проектной документации, во всяком случае ее легитимность будет под вопросом.
Каковы функции проектной и рабочей документации согласно с нормативной базой
Чем отличается качественная рабочая документация проекта от некачественной?
Нарушения и дефекты в строительстве, которые влияют на эксплуатационные свойства и долговечность строений, во многом связаны с ошибками, допущенными на стадии проектирования.
О качественной рабочей документации может идти речь только в том случае, когда она выполнена в соответствии с требованиями ГОСТ Р 21.1101-2013 СПДС (Системы проектной документации для строительства), другими нормативными документами, включая Федеральные законы.
Состав рабочей документации
Качественная рабочая документация содержит рабочие чертежи в полном комплекте и текстовые документы со всей необходимой информацией о строительном объекте. Она состоит из:
а. чертежей деталей;
б. СБ (сборочных чертежей);
в. спецификаций сборочных единиц;
г. ТУ (технических условий, содержащих требования к изделию относительно изготовления, контроля, приемки и поставки);
д. РР (документов, содержащих расчеты параметров и величин на строительные изделия).
Качественные рабочие чертежи имеют минимальный объем, достаточный для выполнения строительных и монтажных работ, а также изготовления необходимых изделий на строительных заводах. В них отсутствуют излишняя информация и необоснованные повторения. Они обеспечивают возможность механизированной и автоматизированной обработки чертежей и применение инновационных способов к их выполнению, а также многоразового применения.
Состав проектной документации
Проект считается одним из главных документов, который используется строительной компанией на всех этапах возведения (реконструкции, капремонта) объекта. Во избежание ошибок в него должен входить полный комплекс графической и текстовой информации, необходимой для решения поставленных задач.
Состав проектной документации:
- Генплан — графическое изображение общей площади строительных работ. На чертеже видны проектированные сооружения, элементы благоустройства и топография участка (при необходимости).
- Общие чертежи. В эту группу входит графическое отображение поэтажных планов, фасадов, разрезов зданий. На чертежах можно увидеть расположение техники и коммуникаций, их связь, маркировку и габариты. Чертежи особенно актуальны при выполнении работ по созданию канализационных и водопроводных систем, обустройству отопления и вентиляции.
- Чертежи мелких узлов. Наиболее сложные детали требуют более углубленного изучения. На схеме указываются размеры деталей и элементов объекта, сечение, спецификация и иные сведения.
- Пояснительная записка. В состав проектной документации входит подробная справка об объекте — назначение, внешнее оформление, внутренне обустройство. Указываются главные особенности, технические параметры, назначение. В пояснительной части приводятся данные по экономическим, общественным и иным аспектам деятельности.
- Паспорт — упрощенная схема объекта с небольшим описанием и указанием технических параметров.
- Расчеты. В состав проекта входят вычисления, касающиеся вопросов устойчивости к землетрясениям, аэродинамическим, тепловым и гидравлическим нагрузкам. Прописываются параметры сооружения и его компонентов в зависимости от расчетной информации.
- Смета — документация, рассматривающая расходы на выполнение строительных работ. Этот раздел не входит в состав технической документации, но является обязательным элементом любого проекта. Без расчетов затрат организовать строительство, капремонт или реконструкцию невозможно.
Дополнительно могут готовиться изображения фасада в цветовом исполнении для получения наглядной картины. Особенность художественных рисунков в том, что они изготавливаются в перспективе, а не аксонометрии.
О составе проектной и рабочей документации
О составе проектной документации
Исходя из статьи 48 Градостроительного кодекса России, под проектной документацией понимается набор документов, содержащий тексты, схемы и карты.
Постановление Правительства РФ №87 и принятый ГОСТ Р 21.1101-2013 «Национальный стандарт Российской Федерации. Система проектной документации для строительства. Основные требования к проектной и рабочей документации» определяют следующий состав проектной документации:
Текстовые и графические материалы, включаемые в том, в общем случае комплектуют в следующем порядке:
обложка;
титульный лист;
содержание тома;
ведомость «Состав проектной документации»;
текстовая часть;
- графическая часть (чертежи и схемы).
О составе рабочей документации
Рабочая документация, исходя из Постановления Правительства РФ № 87 от 16 февраля 2008 года, — это пакет документов, разрабатываемый для того, чтобы было возможно внедрить и соблюсти решения, отраженные в проектной документации в процессе строительства. Ее содержание и состав определяется в большей степени потребностями заказчика, исходя из того уровня детализации составных частей проектной документации, который ему и монтирующим организациям нужен и указывается в проектировочном задании.
ГОСТ Р 21.1101-2013, пункт 4.2.1. определяет состав рабочей документации так: рабочие чертежи и прилагаемые документы, разработанные в дополнение к рабочим чертежам основного комплекта.
По нашему мнению, в общем случае, для данного этапа работ над проектом, проектная документация, должна быть дополнена:
деталировками узлов;
чертежами нетиповых изделий;
- спецификацией на оборудование и материалы.
Откуда взялись эти понятия «проектная документация» и «рабочая документация»?
Понятия «проектная документация» и «рабочая документация» содержатся в нормативных и регламентирующих документах, которые определяют, в том числе, и объем, содержание проектной документации.

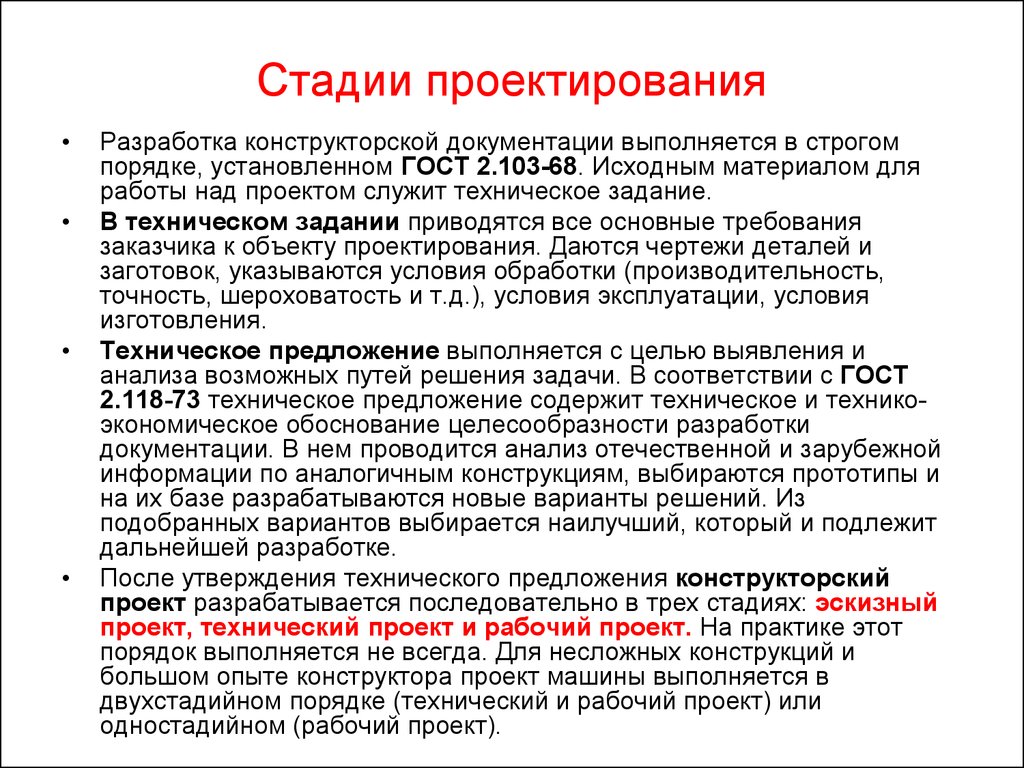

А что еще такое «проект» и «рабочий проект», стадия «П» и стадия «Р»?
Среди проектировщиков «проектную документацию» называют просто проектом, а «рабочую документацию» — рабочим проектом или «рабочкой».
Также специалисты называют «проектную документацию» проектом стадии «П», а «рабочую документацию» или рабочий проект — проектом стадии «Р».
Иногда говорят «проект Р-стадии», «проект П-стадии», «проект стадии РД» и так далее. Все эти словосочетания и определения детализации проектной работы имеют общие корни с Проектной и Рабочей документацией.
Стадии «П» (проектная) и «Р» (рабочая) — это обозначения проектов в документации по ГОСТ, принятые на чертежах.
На чертежах проекта в графе «Стадия» указывается «П» или «Р»
То есть, получается, что это слова-синонимы, которые обозначают одно и то же:
- Проектная документация, проект, стадия «П»?
Рабочая документация, рабочий проект, стадия «Р»?
Да, у нас на сайте в услугах проектирования инженерных систем принято так:
- Проектная документация = проект = стадия «П» = проект стадии «П» = ПД и так далее и тому подобное
- Рабочая документация = рабочий проект = стадия «Р» = проект стадии «Р» = РД и так далее и тому подобное
А можно узнать подробнее о деталях разработки рабочей документации или рабочего проекта, то есть проекта стадии «Р» по инженерным системам?
На нашем сайте представлена подробная информация об услугах проектирования и разработке рабочего проекта инженерных систем.
Если есть еще вопросы, то звоните +7 (495) 740-22-49.
Наиболее интересные новые вопросы и ответы на них будут публиковаться на этой странице ниже.
Назначение проектной и рабочей документацией
Разница между проектной и рабочей документацией проистекает из их назначения.
Проектная документация предназначена для проработки принципиальных технических решений будущего строительства и разрабатывается в объемах достаточных для прохождения экспертизы на соответствие строительным нормам и выполнения требований по безопасности.
Рабочая документация — для выполнения работ непосредственно на объекте. В нем упор делается на большую детализацию, подтверждающие расчеты и подробные схемы.

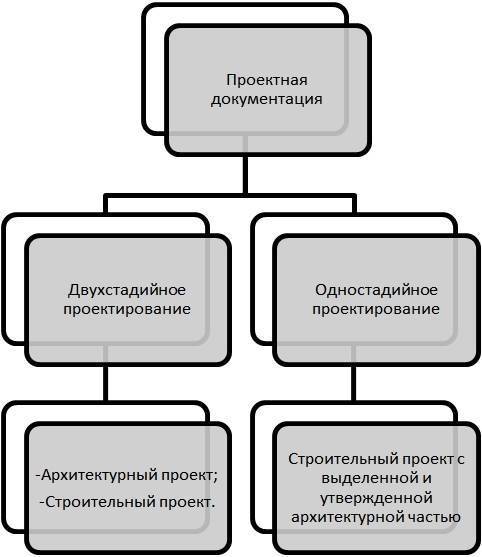

Из этой разницы вытекают одно и двухстадийное проектирование:
- двухстадийное (сначала стадия П, затем стадия Р) для технически сложных объектов со сложными технологиями, уникальными конструкциями или новое капитальное строительство или реконструкция. То есть в рабочей документации детально прорабатываются технические решения принятые на стадии П;
- одностадийное (только стадия Р) для технически несложных объектов, типовых или повторно применяемых проектов.
Состав проектной документации
Состав проектной документации по всем разделам строительства довольно подробно расписан в
Если говорить простыми словами, то каждый из упомянутых там разделов должен состоять из текстовой части (ТЧ) и графической части (ГЧ).
Текстовая часть содержит подробные описания принятых технических решений, пояснения, ссылки на действующие нормативные документы обосновывающие принятые решения.
Графическая часть отображает принятые технические решения в виде чертежей, планов, схем с не большой детализацией. То есть системы могут быть изображены в виде структурных схем. По ним рассчитать потребность в оборудовании, материалах и стоимость работ практически невозможно.
Состав рабочей документации
Типовой состав выглядит следующим образом:
- рабочие чертежи для производства строительных и монтажных работ;
- прилагаемые документы, разработанные в дополнение к рабочим чертежам;
- сметная документация.
Рабочие чертежи основного комплекта
В состав рабочих чертежей основного комплекта (по сетям связи и системам безопасности) могут входить:
- общие данные;
- расчеты по резервному питанию, звуковому давлению, углам обзора видеокамер;
- схемы прокладки кабельных сетей;
- схемы расстановки оборудования;
- схемы прокладки лотков или кабель-каналов
- схемы подключения оборудования и коммутации сетей;
- эскизы размещения оборудования в помещении или коммутационном шкафу;
- таблицы программирования
- и пр.
Прилагаемые документы
- кабельный журнал;
- рекомендации производителей по монтажу;
- спецификация оборудования, изделий и материалов.
Кстати по спецификациям есть отдельный документ —
Сметная документация
Сметная документация — это отдельная «песня» про боль, которая проектировщика мало волнует, поэтому про неё здесь ничего не скажу.
Если Вы сомневаетесь в моих словах, то можете изучить
Для остальных разделов строительства есть аналогичные документы.
В каждом конкретном случае при заключении договора на выполнение проектных работ оговаривайте в нем полный состав рабочей документации, чтобы объем работ был адекватен оплате.
Распределение стоимости проектной и рабочей документации
Учитывая, что объем работ проектной документации отличается от объема работ по рабочей документации стоимость этих документов тоже различна. В самом общем случае стоимость проекта составляет — 40%, а рабочки — 60%, от общей стоимости проектирования.
В особо тяжелых случаях можно руководствоваться распределением стоимости проектных работ приведенным в СБЦ. В случае слаботочки это
Заключение
Надеюсь, что я понятным языком объяснил в чем разница между проектной и рабочей документацией. Их различия обусловлены их назначением:
проектная документация — для согласования принятых технических решений;
рабочая документация — для проведения работ на объекте.
Проектно-сметная документация
Гражданский кодекс Российской Федерации устанавливает требование о том, что строительство должно осуществляться в точном соответствии с технической документацией, которая отражает объемы, сроки и необходимые работы, а также в соответствии со сметой, которая определяет стоимость строительства.
Это означает то, что перечень работ, которые будут выполнены строительной организацией, но не учтенных в сметной ведомости, заказчик имеет право на оплачивать.
Проектно-сметная документация составляется на основе следующих показателей:
- на основе всего объема строительных работ и отдельных ее видов;
- в соответствии с действующими строительными нормативами и конкретной стоимостью оборудования и строительных материалов;
- на основе отдельных решений органов управления.
Кто имеет право разрабатывать документацию
Составление техдокументации на строительство выполнять могут юридические организации или индивидуальные предприниматели, которые имеют все необходимые лицензии и допуски на проведение таких работ.
Организация или ИП, выступающая генеральным проектировщиком, при подготовке документации вправе привлекать других специалистов или все проектировочные мероприятия выполнять самостоятельно.
Если застройщик является членом СРО по архитектурно-строительному проектированию, то он имеет право самостоятельно разрабатывать проект.
Важным моментом является и то, что проектировщик несет полную ответственность за соответствие документации установленным техническими регламентами требованиям и ее качество.
Важно
- б) Министерство обороны Российской Федерации и Федеральная служба безопасности Российской Федерации в отношении проектной документации на объекты военной инфраструктуры и объекты безопасности соответственно ВПРАВЕ уточнять отдельные требования к содержанию разделов проектной документации, установленные Положением, утвержденным настоящим Постановлением; …
- в) Министерство транспорта Российской Федерации в отношении проектной документации на объекты транспортной инфраструктуры ВПРАВЕ уточнять отдельные требования к содержанию разделов проектной документации, установленные Положением, утвержденным настоящим постановлением; …
- г) Главное управление специальных программ Президента Российской Федерации в отношении проектной документации на объекты мобилизационного назначения и объекты их инфраструктуры ВПРАВЕ уточнять состав разделов проектной документации и отдельные требования к их содержанию, установленные Положением, утвержденным настоящим постановлением. …
- Подготовка проектной документации ДОЛЖНА осуществляться в соответствии с законодательством Российской Федерации о государственной тайне. …
- Принятые в проектной документации технические и иные решения ДОЛЖНЫ быть совместимы друг с другом, то есть обеспечивать технологическую возможность их совместной реализации при строительстве, реконструкции, капитальном ремонте, а также возможность эксплуатации объекта капитального строительства с учетом требований, установленных законодательством Российской Федерации. …
- Принятые в проектной документации решения и мероприятия, обеспечивающие промышленную безопасность на опасных производственных объектах, ДОЛЖНЫ соответствовать законодательству Российской Федерации о промышленной безопасности опасных производственных объектов. …
- 3(4). Состав разделов проектной документации для строительства, реконструкции, капитального ремонта, сноса объектов капитального строительства (включая линейные объекты) ДОЛЖЕН включать смету на строительство (этап строительства), реконструкцию, капитальный ремонт, снос объекта капитального строительства в случаях, если строительство, реконструкция, снос финансируются с привлечением средств бюджетов бюджетной системы Российской Федерации, средств юридических лиц, указанных в части 2 статьи 8.3 Градостроительного кодекса Российской Федерации, а капитальный ремонт финансируется с привлечением средств бюджетов бюджетной системы Российской Федерации, средств лиц, указанных в части 1 статьи 8.3 Градостроительного кодекса Российской Федерации. …
- Возможность подготовки проектной документации в отношении отдельных этапов строительства ДОЛЖНА быть обоснована расчетами, подтверждающими технологическую возможность реализации принятых проектных решений при осуществлении строительства по этапам. …
- Проектная документация в отношении отдельного этапа строительства разрабатывается в объеме, необходимом для осуществления этого этапа строительства. Указанная документация ДОЛЖНА отвечать требованиям к составу и содержанию разделов проектной документации, установленным настоящим Положением для объектов капитального строительства. …
- 11. Документы (копии документов, оформленные в установленном порядке), указанные в подпунктах “б” и “ч” пункта 10 настоящего Положения, ДОЛЖНЫ быть приложены к пояснительной записке в полном объеме. …
- п) перечень требований, которые ДОЛЖНЫ быть учтены в рабочей документации, разрабатываемой на основании проектной документации, в связи с принятыми методами возведения строительных конструкций и монтажа оборудования; …
- з) перечень требований энергетической эффективности, которым здание, строение и сооружение ДОЛЖНЫ соответствовать при вводе в эксплуатацию и в процессе эксплуатации, и сроки, в течение которых в процессе эксплуатации ДОЛЖНО быть обеспечено выполнение указанных требований энергетической эффективности (за исключением зданий, строений, сооружений, на которые требования энергетической эффективности не распространяются); …
- 3. Документы (копии документов, оформленные в установленном порядке), указанные в подпунктах “б” и “ч” пункта 10 Положения, ДОЛЖНЫ быть приложены к пояснительной записке в полном объеме. …
Виды проектной документации
Чтобы строительство осуществлялось в полном соответствии действующего законодательства то начальным этапом процесса должна выступать разработка проектной документации.
По типологии входящих в проект материалов различают следующие виды проектной документации:
- генеральный план. Содержит изображение подлежащей застройке площади с указанием контуров уже существующих и проектируемых объектов, определением благоустройства территории, топографических особенностей местности;
- общие чертежи. Включают чертежи фасадов с обозначением всех архитектурных элементов и внешнего вида конструкции, поэтажные планы, схемы зданий в продольном и поперечном разрезах с наличием места расположения инженерных коммуникаций и способов их увязки между собой;
- чертежи деталей. Составляются для сложных узлов с указанием геометрических размеров всех элементов и деталей сооружения, обозначением спецификации, сечения и сопряжения конструктивных элементов;
- паспорт проекта. Это документ, в котором обязательно присутствует краткое описание объекта, его изображение и основные технические характеристики;
- пояснительная записка. В ней подробно описывается вся информация о проектируемом объекте: назначение, внешний вид, организация внутреннего пространства. В записке обязательно наличие основных технических показателей сооружения и конструктивных особенностей. Также должна присутствовать аргументация того, почему именно данный вариант будет лучшим проектным решением для конкретного строительного объекта;
- расчеты. Для установления параметров зданий и отдельных конструктивных элементов выполняются аэродинамичесие, тепловые, физико-химические, гидравлические, на сейсмичность и другие расчеты. Все полученные результаты отображаются в табличном или текстовом виде;
- сметы. Могут быть отдельным разделом проекта или выполняться в виде приложения к документации. В любом случае сметы должны присутствовать, поскольку строительство невозможно провести качественно и эффективно без точного определения финансовых затрат.
Все указанные виды материалов составляют определенные разделы проектной документации. Для более быстрого и понятного восприятия изложенной в проекте информации некоторые рисунки, графики и схемы выполняются в цвете. В аксонометрии выполняются технические изображения и в перспективе рисуются художественные.
Срок действия проектной документации
В законодательстве нет действующих актов, которые бы устанавливали срок проектной документации. Период применения документов зависит от ряда факторов:
- Срока действия ГПЗУ и техусловий на подключение готового объекта к разным сетям (инженерным, техническим).
- Соответствие техническим решениям, влияющим на надежность и безопасность объекта капстроительства, требованиям техрегламента.
- Срок давности инженерно-топографических планов.
Решение о применение устаревшей документации применяется руководителями предприятия после проверки бумаг и оценки возможности их использования.
Виды проектной документации
Законодательство выделяет несколько типов проектов, которые отличаются подходами и объектами, в отношении которых они разрабатываются. Выделим главные виды проектной документации:
- Индивидуальное проектирование — работа, которая проводится с использованием методов и средств применительно к определенному сооружению.
- Создание проекта экономической информационной структуры. Подразумевает возведение новых или восстановление уже существующих систем. Требует отлаженности в действиях и выполнения полного комплекса работ.
- Типовое проектирование — разбивка системы на ряд элементов, ее отнесение к разным типам и создание для каждого их элементов окончательного проекта. Принцип разбивки системы на части может быть разным в зависимости от применяемого вида проектирования.
Также выделяется макетирование информационных систем и моделирование предметной области. Углубляться в такие виды проектирования не будем, ведь они используются редко и не касаются классического проектирования.
Требования к проекту и его структуре
Проект организации строительства
Разработкой ПОС занимается проектное учреждение, которое имеет на это соответствующую лицензию.
В составе итогового проекта или рабочего проекта ПОС отображается отдельным разделом под названием «Организация строительства». Этот раздел является обязательным нормативным документом для заказчиков, подрядной организации, а также для тех учреждений, который обеспечивают финансирование и материально-техническое снабжение всех этапов строительства.
Исходные данные, которые ложатся в основу разработки проекта организации строительства:
- обоснование технико-экономических показателей этапов строительства или расчеты, которые обосновывают хозяйственную необходимость и экономическую целесообразность строительства данного объекта и задание на его проектирование;
- результаты инженерного исследования (при реконструкции сооружений – материалы их предпроектного технического изучения);
- рекомендации генеральной подрядной и субподрядной организациями решения по применению материалов и конструкций, средств механизации СМР; порядку обеспечения строительства энергетическими ресурсами, водой, временными инженерными сетями, а также местными строительными материалами;
- данные о поставках строительного материала, конструкций, некоторых изделий и оборудования;
- объемно-планировочные и конструктивные решения зданий и сооружений и принципиальные технологические схемы основного производства объекта, подлежащего строительству с разбивкой на пусковые комплексы;
- другие сведения, данные и мероприятия, необходимые для разработки проекта организации строительства.

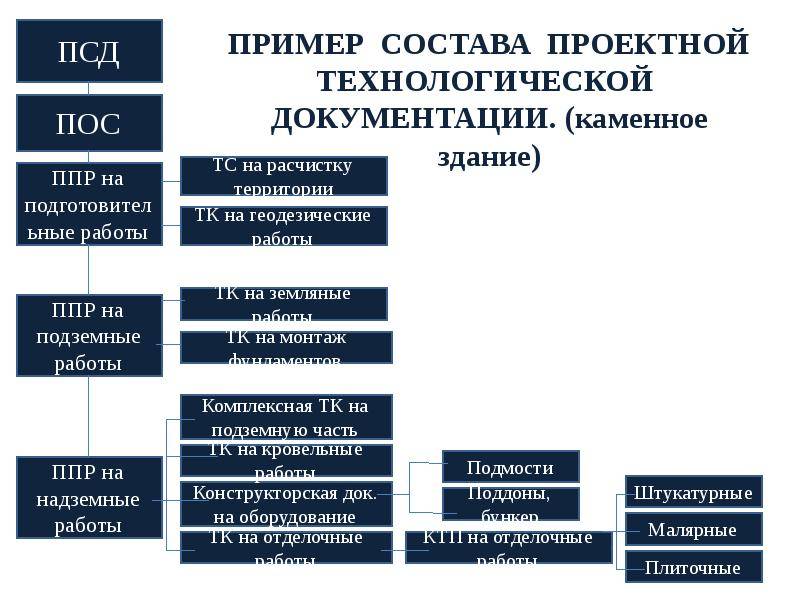

ПОС состоит из:
- Календарного плана строительства, в котором определены сроки и очередь строительства основных и вспомогательных объектов.
- Календарного плана на подготовительный период, который оформляется в отдельном порядке (в нем распределяются объемы работ по месяцам).
- Строительных генеральных планов для подготовительного и основного периодов строительства.
- Организационно-технологических схем, определяющих оптимальную последовательность возведения зданий и сооружений с указанием технологической последовательности работ.
- Ведомости объемов основных строительных, монтажных и специальных строительных работ, которые определяются проектно-сметной документацией.
- Ведомости потребности в строительном оборудовании, изделиях, материалах и конструкциях.
- Графика потребностей в основных строительных машинах и транспортных средствах;
- Графика потребностей в кадрах строителей по основным категориям;
- Пояснительной записки, содержащей краткую характеристику условий строительства, описание методов производства основных работ, указания о методах осуществления инструментального контроля за качеством сооружений; мероприятия по охране труда и технике безопасности; перечень условий сохранения окружающей природной среды, необходимые расчеты, обоснования и ТЭП.
