Основные этапы газификации СНТ
В идеальном варианте в проведении газопровода к населенному пункту участвуют все его жители. Для этого проводят поэтапную работу:
- Получают разрешение, для чего соответствующие службы выполняют гидравлические расчеты, определяют пропускную способность труб, отражают необходимое количество потребления ресурса и потребность в газоиспользующем оборудовании.
- Проектируют систему газового снабжения с расчетом и распределением нагрузок в сети, подбирают устройства в соответствии с нормами и учетом параллельных инженерных сетей.
- Прокладывают трубопровод.

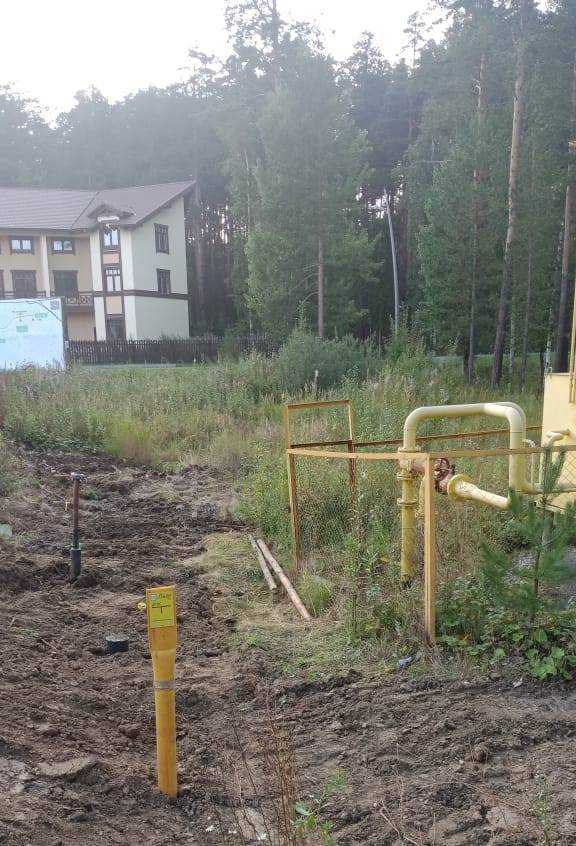

Схема проведения газопровода в СНТ.
Члены товарищества выбирают организацию, которая выполнит работы по прокладке трубопровода. Для этого заключают подрядный договор, кроме всего предстоит согласовать обслуживание конструкции со специальной службой и поставщиком о потреблении продукта в нужном количестве.
После проверочных мероприятий, сбора разрешительных документов, многочисленных проверок устройств, газ начнет поступать в домовладения, а потребители платить за его использование.

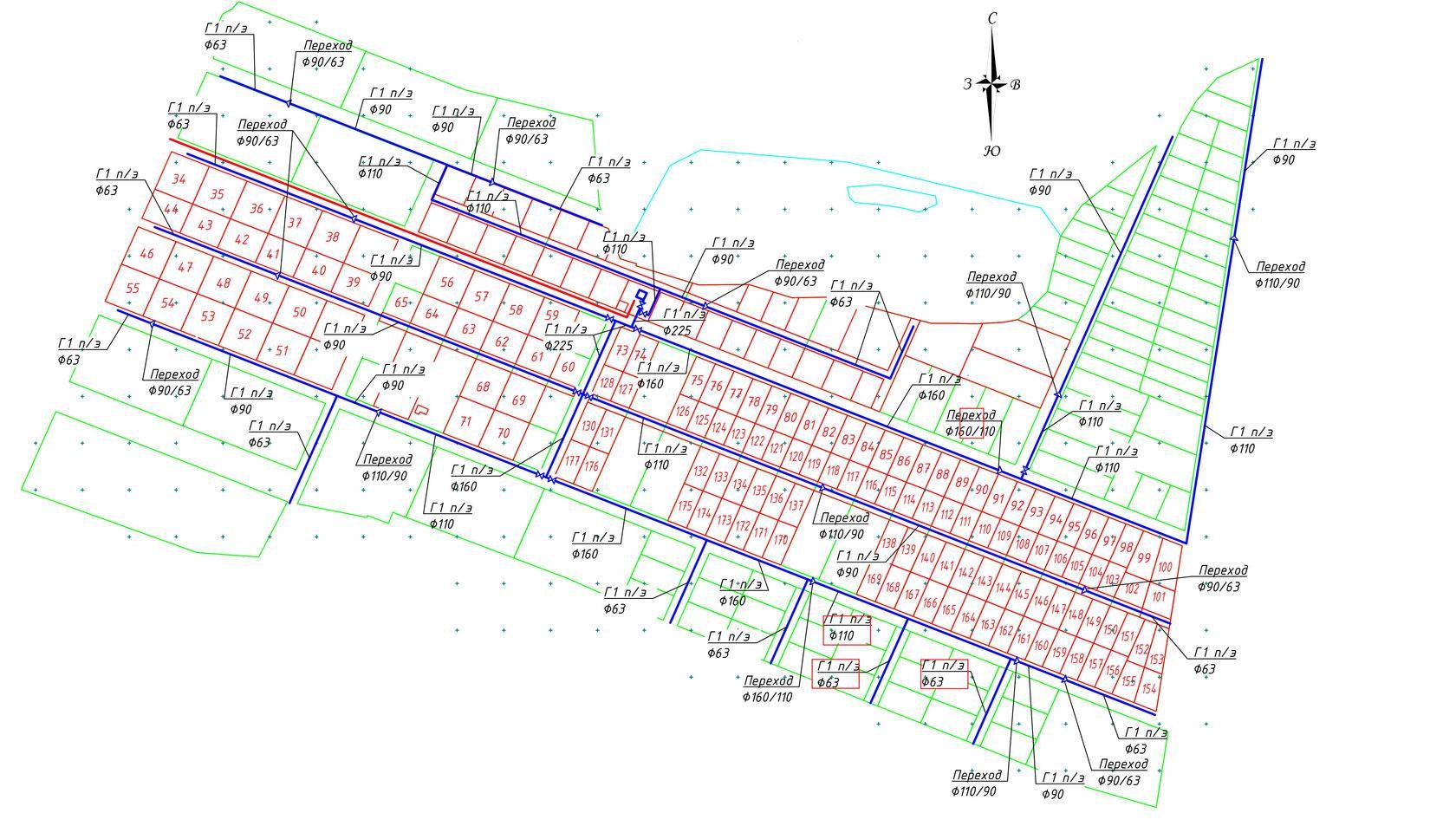

Первый способ подключение
Жители поселений или членов СНТ на основании решения общего собрания приступают к мероприятиям по газификации поселков или садоводств. Собирается весь коллектив СНТ для рассмотрения вопроса о проведении газа в населенный пункт.
Необходимость подключения к ресурсу решается большинством голосов, остальные члены принимают как данность, это положение указано в ФЗ №66.
Чтобы задачу претворить в жизнь её необходимо подкрепить материально, поэтому сразу определяют размер целевых взносов с учетом общих затрат. Существует возможность приобретения долгов и отсутствия оплат.
В ходе мероприятий участников ждут проблемы, потребуется учесть отсрочки платежей, финансовых операций по заключению займов для желающих проведения газа в скоростном режиме, и предпочитающих ждать подключения.
Сложность применения подобного варианта в отказниках, они тоже должны принимать участие в целевых сборах. Когда газопровод буден проведен, газ получат все члены товарищества, даже те, которые уклонялись от платежей, отчего в СНТ могут образоваться задолженности. Подобные неблагоприятные образования грозят судебным тяжбам, отключениям от сети.
Второй способ
Газовое снабжение повышает стоимость строений и земельных наделов в регионе. При этом бывает, что у большинства граждан в коллективе СНТ нет желания нести годы кредитного обременения или возможности погашать долги.
У более обеспеченных членов товарищества есть выход из ситуации – источник подключат только к частному дому. Для этого создают новое подразделение, основанное на потребительском некоммерческом партнерстве.
Что нужно газ перед тем как провести газ в СНТ, смотрите в видео:
Структура имеет форму юридического лица, которую предстоит оформлять. Данное мероприятие платного характера о чем следует предусмотреть, как и то, что придется оплачивать работу бухгалтера, вновь избранного председателя и газовщиков.
В ведение ПНП переходит обязанность проектной разработки, получения разрешительной документации.
Два способа газификации
Итак, если вы задаетесь вопросом, а можно ли провести газификацию дома СНТ, то ответ положительный. Проведения газа в товарищество дачников дает выгоду каждому собственнику:
- Безопасность системы.
- Экономия финансов.
- Простота использования.
- Экологичность.
Есть некоторые нюансы в газификации ДНТ, но чаще всего большую роль играет именно правильное проведения процесса. Для садовых товариществ есть два основных способа для проведения к себе домой газа, но и цена в этом случае будет сильно варьироваться.
Способ №1
Все затраты финансового типа, которые связаны с будущей газификацией, должны быть поровну разделены на всех, что дал свое согласие. Следует понимать и том, что в будущем на всех могут появиться долги, и взиматься они будут тоже поровну. При необходимости есть возможность заключения договора займа между владельцами участков, которые желают получать газ не круглый год, а лишь в определенные периоды года. Долг можно вычислять по целевым взносам. Чаще всего есть группа тех, кто совсем против пользоваться газом, но если большинство проголосовало «за», то это меньшинство должно подчиниться мнению большинства.
С юридической точки зрения для товариществ садоводов отмечается прозрачность на 100%, и в этом случае не возникнет никаких проблем и сложностей. Но следует учесть и то, что в будущем могут так сложиться обстоятельства, что товариществу самому придется разбираться с должниками и даже заняться судебными тяжбами.
Способ №2
После этого можно будет получить технические условия, решить все актуальные вопросы по проекту, согласованиям и провести газопровод. Учтите, что собственниками труб, которые будут проложены, станут лишь те, кто являются пользователями товарищества, состоящими в НП. В обязанности этих людей входят ремонтные работы, содержание имущества. На обслуживание потребуется заключить договор именно с НП, а не с каждым владельцем участка по отдельности. Также допустим прием новых пользователей, а еще решение вопроса по оплате членства. Данный вариант самый сложный с юридической стороны и самый затратный по деньгам.
На что важно обращать внимание?
Как уже упоминалось раньше, проведение газа в дачные и садовые товарищества отличаются рядом особенностей
Следует учесть, что если было принято решение подключение газа в доме СНТ Московской области, то для подключения потребуется принимать во внимание такие моменты:
- Своевременная оплата за газификацию.
- Сроки действия технически условные, так как подключиться к трубе можно будет лишь в течении указанного периода. Как правило, такие условия действуют в течении трех лет.
Также важно понимать и то, что газовый трест обязательно должен быть пополнен ежемесячно. Могут появиться сложности со сборами, равно как и со взносами в СНТ. При этом следует учесть, что владельцы платят по отдельности за потребляемый объем, а сумма за обслуживание делится пополам
При этом следует учесть, что владельцы платят по отдельности за потребляемый объем, а сумма за обслуживание делится пополам
При не оплате пользователей могут полностью отключить. Часто следует и так, что газовая служба с неохотой проводит подключение, причем это касается лишь тех случаев, когда ветка тупиковая, а в будущем это не будет приносить никакой прибыли
При этом следует учесть, что владельцы платят по отдельности за потребляемый объем, а сумма за обслуживание делится пополам. При не оплате пользователей могут полностью отключить. Часто следует и так, что газовая служба с неохотой проводит подключение, причем это касается лишь тех случаев, когда ветка тупиковая, а в будущем это не будет приносить никакой прибыли.
Категории газифицируемых объектов
Когда человек подает заявку, ей присваивают категорию. Категория зависит от расстояния дома до газовой магистрали, давления внутри газопровода, требуемой мощности и других условий. Расстояние считают так: берут наименьшее расстояние по прямой от дома до магистрали.
Самостоятельно рассчитать, к какой категории будет относиться заявка, сложно: для этого нужно знать, где проходит газопровод в поселке. Если подключались соседи, можно спросить у них. Это поможет хотя бы грубо прикинуть, как далеко придется вести трубу от дома и в какие сроки компания сможет подключить газ.
Первая категория — объекты на расстоянии до 200 метров от существующего газопровода, потребляющие не более 42 м³ газа в час при давлении до 0,3 МПа. В первую категорию попадают только те объекты, газопровод к которым можно подвести открытым способом — вырыть траншею. Если между домом и существующим газопроводом дорога, придется делать под ней прокол — это уже другая категория.
Вторая категория — до 500 м³ газа в час при давлении до 0,6 МПа при расстоянии до 300 м в границах города или до 500 м в сельской местности. Газопровод должен проходить по территории одного муниципального образования.
Третья категория совпадает по условиям со второй, но газопровод проходит по территории двух и более муниципальных образований.
Для каждой категории есть исключение. Если требуется индивидуальный проект, стоимость подключения будет зависеть от результата проектирования.
Газификация СНТ
Решившись на подобные действия, не нужно надеятся на установление спокойствия, поскольку ситуация может предполагать возникновение как положительных, так и отрицательных моментов.
Первый вариант
Для выполнения полной газификации СНТ нужно провести общее собрание. Если за решение проголосует большинство (с подписью), то проводится газификация. Также устанавливается размер целевого взноса участников на выполнение задачи. Его рассчитывают, разделяя общие затраты между всеми членами товарищества.
Некоторые садоводы (на вполне законных основаниях!) приобретут долг, однако, по факту не будут иметь возможность оплатить его. Естественно, есть возможность отсрочки долговых обязательств. Выходом может быть и заключение договоров займа между теми, кто желает провести газ побыстрее, и теми, которые предпочитают подождать.
Конечно, возможны и другие решения исчисления долгов по взносам. Возникнут группы лиц, выступающие против проведения газа, и упорно придерживающиеся этой позиции. Они, так или иначе, подчинятся, ведь в оправдание сторонников идеи будет тот факт, что расценки на такие участки в несколько раз возрастут.
Главное, соблюдать юридическую прозрачность в решении вопроса. Эта дорога, с позиции оформления, довольно проста, если в расчет не берется возможность принятия товариществом бремени ведения судебных споров по взысканию долгов со своих же членов, не желающих производить оплату, однако, если опираться на человеческие отношения и деятельность товарищества, довольно сомнительна.
Второй вариант
Проведение газификации исключительно участков, принадлежащих членам товарищества, поддержавших идею. Для подобной цели, чтобы получить тех.условия на проведение газификации, необходимо организовать создание потребительского некоммерческого партнерства.
Процесс создания партнерства подразумевает несение затрат на оформление юридического лица, организацию админ.ресурса (с включением должности бухгалтера, председателя), и оплату деятельности последних.
Дальнейшие действия заключаются в получении партнерством технических условий, касающихся подключения, решении проектных вопросов, моменте согласования и непосредственного строительства самого газопровода. В этом случае владельцами газопроводного ответвления будут участники такого НП.
Именно на них ложатся обязанности за содержание этого имущества, заключение с помощью НП договоров по обслуживанию ответвления. На них возлагается решение вопросов включения в партнерство новых участников и истребования членских взносов. Подобное решение более осложнено и означает большие затраты, однако, в юридическом плане является верным.
Особенности:
- Взносы по газификации необходимо сдавать своевременно.
- Технические условия действуют лишь в определенный период и подключение к трубе должно производиться именно в этот период (на протяжении 3 лет), а не когда в трубе уже появится газ.
- Газовая организация в обязательном порядке будет ежемесячно истребовать оплату за обслуживание вашего участка газопровода, собирать который так же сложно, как и сами взносы в товариществе. В отличие от индивидуальной оплаты за использованный объем, плата за обслуживание — коллективная. Неоплата влечет отсоединение.
- Организации, отвечающие за поставку газа, с явной неохотой соглашаются на действия по передаче трубы СНТ или НП на баланс последним, когда ответвление тупиковое и не сможет в дальнейшем принести прибыль. В подобных случаях обслуживать ответвление необходимо будет постоянно, пока идет поставка.
Что нужно для газификации дома
Для газификации нужно собрать пакет документов и подать в газовую компанию для заключения договора.
Документы на собственность и землю. Для подключения к газу частный дом и участок, на котором он расположен, должны быть зарегистрированы в Росреестре. Если недвижимость находится в ипотеке, может потребоваться согласие банка-залогодержателя.
Кроме документов на собственность к заявлению нужно приложить:
- Ситуационный план — схему участка с домом и прилегающей территорией. Ситуационный план можно нарисовать самостоятельно или просто сделать скриншот своего участка на публичной кадастровой карте. Также ГРО часто принимают скриншоты Яндекс- или Гугл-карт.
- Если дом находится в долевой или совместной собственности, потребуется письменное согласие всех собственников на газификацию. Например, если домом совместно владеют муж и жена, а заявку в ГРО подает муж, то он должен предоставить согласие супруги на подведение газа. Согласие пишут в свободной форме на имя руководителя ГРО, которая будет проводить газ.
- Топографическую карту участка, если вы ее уже сделали.
- Проект и расчет МЧРГ (если планируемый расход более 5 м³/час).
Топографическую карту можно заказать заранее. Тогда при подаче заявки на подключение ее можно приложить сразу и сэкономить на этом деньги. Контакты фирмы, которая мне сделала топографическую съемку, я взял у соседа. Съемка стоила 8000 Р.
Полный перечень документов, чтобы получить технические условия и заключить договор,

Мой ситуационный план. Рисовать лучше на компьютере. Красная линия — границы участка, зеленая — капитальные строения, например дом, баня или гараж, оранжевая — существующие и проектируемые коммуникации, желтая — газопровод под землей, а синяя — по цоколю дома

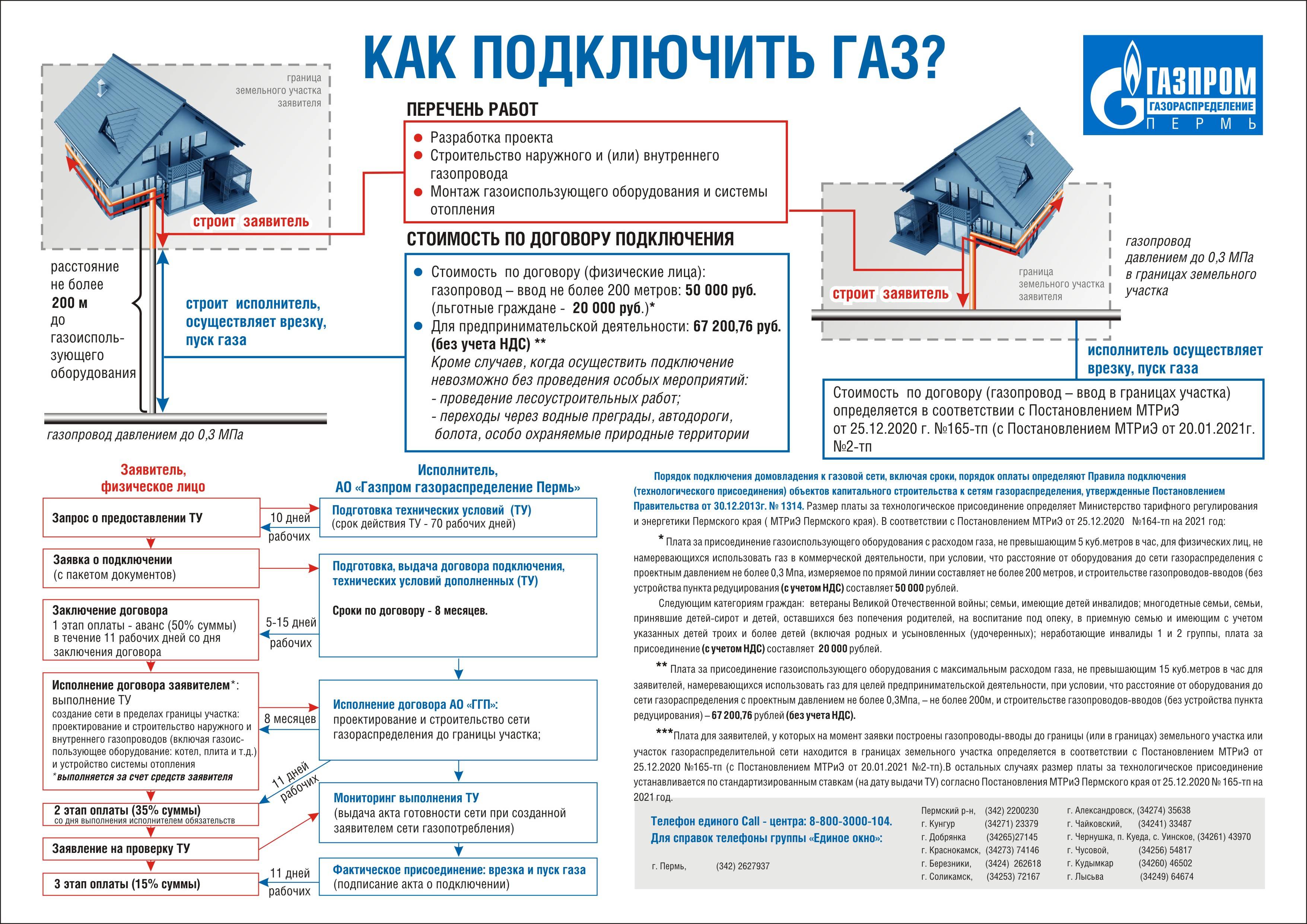

Технические условия — основной документ для газификации. Технические условия всегда выдает газораспределительная организация, даже если для подключения обращаетесь в частную компанию. Их прикладывают к договору на подключение.
Можно подать заявку, чтобы получить технические условия, но не подключать газ сразу. Обычно так проверяют возможности газификации. Это сложный вариант, проще позвонить на горячую линию или посетить офис и по кадастровому номеру участка или адресу дома проверить возможность газификации. Если цель — подключить дом к газу, подавайте заявку на подключение.

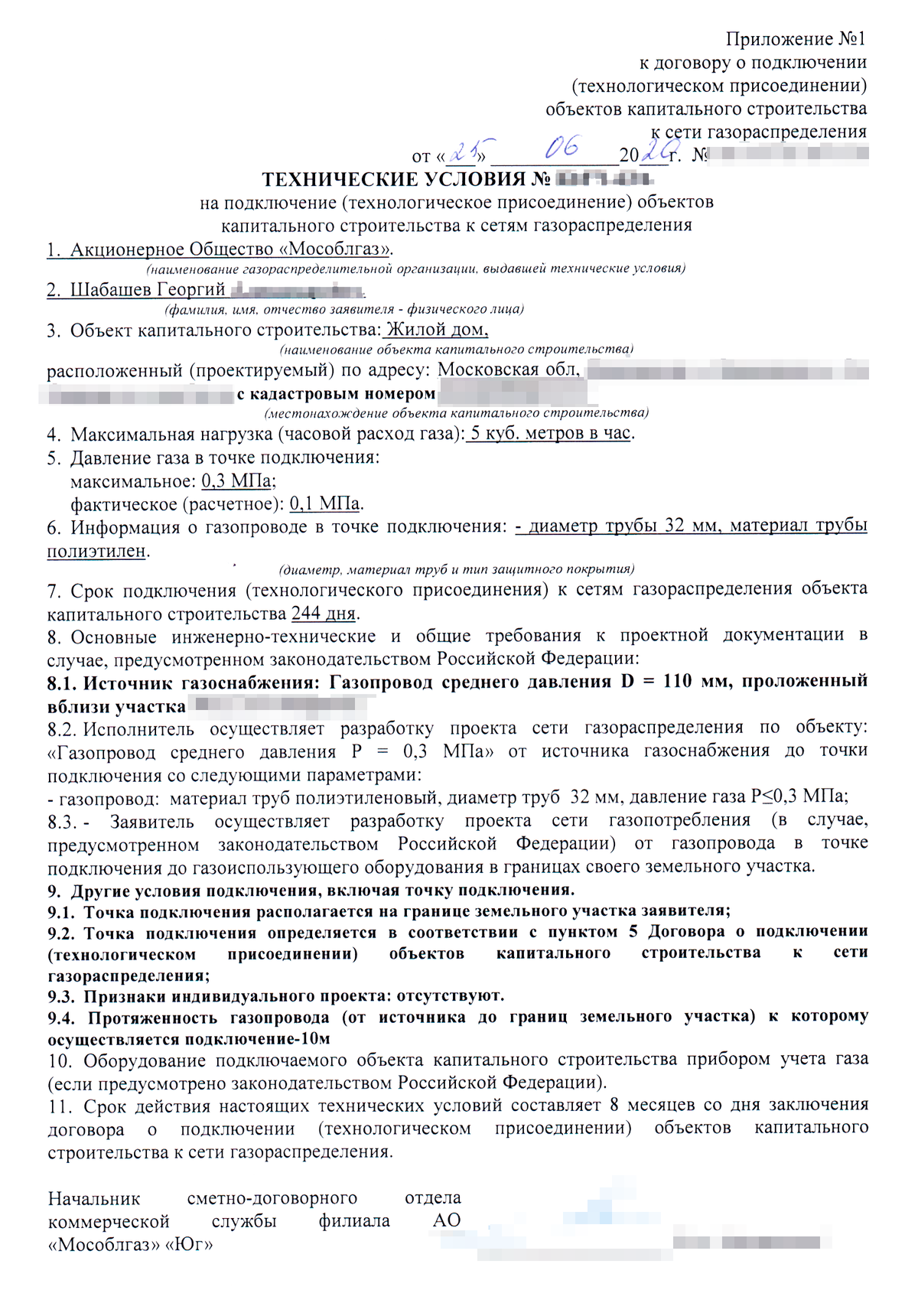

Все технические условия — установка газового оборудования с соблюдением норм безопасности — обязательны к выполнению. Когда технические условия получены, нужно заключить договор о подключении и выполнить технические условия: установить все необходимое оборудование в соответствии с проектом.
Такие технические условия я получил при заключении договора подключения
Оборудование обычно устанавливают в специальном помещении дома — котельной. Лучше заранее купить оборудование и подключить его к системе отопления дома — так газификация пройдет быстрее. Потребуется котел, счетчик, датчики газа и обустройство вентиляции в котельной. Точный перечень оборудования и требования к установке будут указаны в проекте.
Газораспределительные организации продают газовое оборудование и могут все установить и смонтировать на месте. Установить оборудование могут частные компании или даже фрилансеры с «Авито», но принимать работу перед пуском газа будут сотрудники газораспределительной организации. Если у вас нет знакомых монтажников, которым доверяете, или не хотите их искать, можно заказать все под ключ в ГРО.

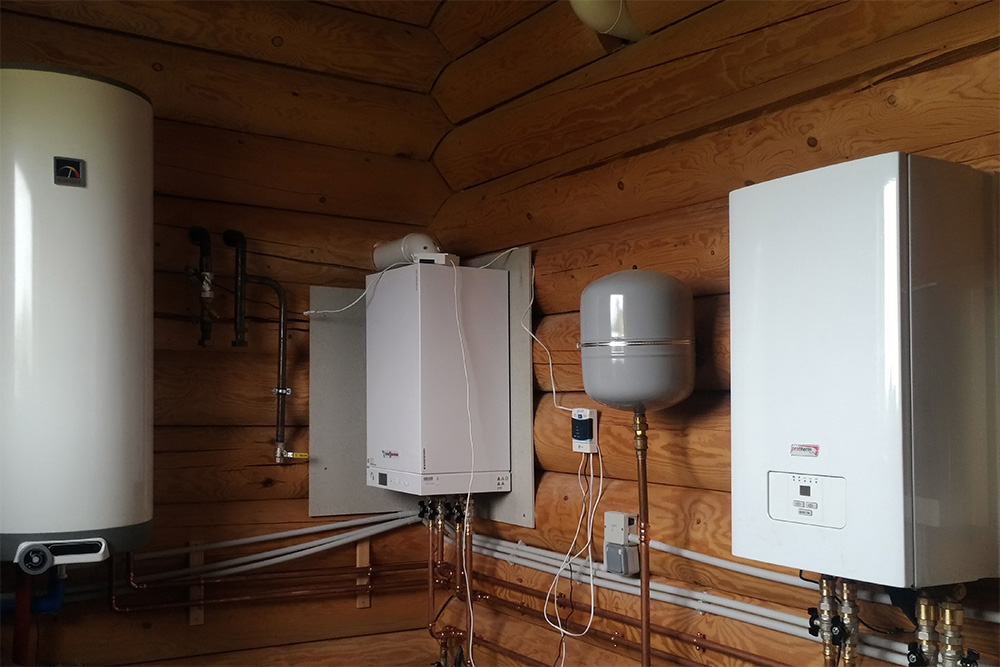

Так выглядела моя котельная в момент установки газового котла и датчиков загазованности
Плюсы и минусы газификации дома
Проведение газа – дорогостоящее удовольствие, хоть и значительно упрощающее проживание в доме. Многие владельцы дачных домов и недвижимости в деревне отказываются от газификации в пользу установки электрического оборудования.
К положительным сторонам подключения к газопроводу относят:
- экономию времени и сил (вам больше не понадобится отапливать дом дровами);
- безопасность данного способа отопления дома (газовые котлы отличаются низкой пожароопасностью);
- финансовую экономию на топливе (газ относится к дешёвым ресурсам);
- простоту в регулировании температуры отопления (с управлением газовым оборудованием разобраться довольно просто);
- экологичность (при сгорании газа выделяется меньше опасных и вредных для здоровья веществ, чем при использовании твёрдого либо жидкого топлива);
- повышение стоимости дома и участка, на котором он расположен.
Газовое оборудование не занимает много места на участке или внутри строения и позволяет равномерно отапливать весь дом.
К отрицательным сторонам газификации возможно отнести высокую стоимость процедуры подключения частного дома к газопроводу. Отдельными финансовыми затратами выступают необходимость создания ПНП, поиск документации, требующейся для согласования работ, разработка проекта будущей системы подачи ресурса.
Кроме этого, процесс проведения труб обычно затягивается, потому как газовые службы неохотно одобряют данный вид работ товариществу или ПНП.
Можно ли проводить газ в садовом некоммерческом товариществе
Все садовые и дачные участки в садовых товариществах предоставляются гражданам без коммуникаций. К ним не подведен ни водопровод, ни газ. Для каждого дома важную роль играет газификация. Это не только упрощение эксплуатации помещения, но и увеличение его рыночной стоимости.
В связи с этим многих владельцев участков в садовых товариществах интересует вопрос, можно ли провести газ. Теоретически это возможно, но есть сложности с утверждением проектов в газовых службах.
Заметьте! Сложность в проведении газа к участку, принадлежащему СНТ, заключается в том, что необходимо собрать всех членов товарищества и получить у них согласие.
Кто может претендовать на социальную газификацию
Чтобы претендовать на подключение, участок и дом должны соответствовать нескольким критериям:
- участок находится не более чем в 200 м от газораспределительной сети;
- дом на участке — капитальное строение;
- собственники жилой недвижимости — только физлица;
- максимальный расход газа в доме не превышает 7 кубометров в час — этого более чем достаточно для бытовых нужд.
Исходя из требований получается, что в вашем населенном пункте уже должен быть газопровод, то есть вас подключат к существующей сети — это называется догазификацией. Других требований нет. Вне зависимости от льготного статуса оператор подключения проведет работы по запланированной очереди.
Что касается участков в садовых некоммерческих товариществах и огородных некоммерческих товариществах, то в этом случае соцгазификация рассчитана только для тех СНТ и ОНТ, которые расположены в границах населенных пунктов. При этом газопровод бесплатно проведут только до границ товариществ, а уже к участкам и к домам собственники должны подключаться за свой счет.
Если газовой магистрали в населенном пункте еще нет, то участвовать в программе нельзя, так как это уже называется газификацией. На этот процесс повлиять нельзя — им занимается «Газпром» за счет средств федерального и регионального бюджетов.
Как подать заявку
Заявку на подключение удобнее всего подать через сайт единого оператора газификации. Там же можно проверить, подходит ли ваш участок для программы. Заявку также можно подать через сайт «Госуслуги», но есть существенный минус — заявление примут на рассмотрение вне зависимости от того, подходит ваш участок для соцгазификации или нет.
Заявление рассматривают быстро — до одной-двух недель. Далее вас пригласят на заключение договора. К нему прилагается план-график работ, в котором будут указаны сроки подключения вашего дома. Как правило, он совпадает с общим планом-графиком по вашему населенному пункту, поэтому ознакомиться с ним можно на сайте единого оператора на интерактивной карте.
Если населенный пункт не включен в утвержденный план-график, срок подключения определяется в договоре на основании поданной заявки следующим образом:
- 30 дней, если не нужно строить газораспределительную сеть до границы земельного участка, на котором расположен дом;
- 100 дней, если для присоединения необходимо построить сеть протяженностью до 30 метров;
- 365 дней, если для присоединения необходимо построить сеть протяженностью от 30 метров.
Это идеальные сроки. На деле газовики не успевают по плану-графику, поэтому откладывают заявки на срок от 50 до 200 дней и пересматривают договоры.
Какие еще льготы есть для подключения к газу
Других федеральных льгот на подключение домов к газу нет. Однако региональные власти предоставляют субсидии для льготных категорий. К примеру, в Татарстане 80 тыс. рублей предоставляют ветеранам, людям с инвалидностью, многодетным семьям, малоимущим семьям. В Ленинградской области всем без исключения компенсируют расходы до 180 тыс. рублей, а льготникам — до 200 тыс. рублей.
Все региональные субсидии также размещены на сайте федерального оператора.
Вторая мера поддержки — кредиты с льготной ставкой. Такая программа действует у Газпромбанка — ставка там составляет 4,4% годовых, а максимальная сумма займа — 7 млн рублей. В Россельхозбанке процентная ставка составляет от 3,25%, максимальная сумма та же.
В некоторых регионах проценты по кредиту местные власти разрешили частично погашать за счет средств материнского капитала — например, в Нижегородской области.
В чем заключаются риски
Представьте себе, что вы купили загородный дом без газового отопления в надежде провести его после того, как только вступите в права владения. Скажу сразу, что это не водопровод, врезка в который займет не больше недели вместе с оформлением всех документов – здесь все гораздо сложнее. В первую очередь, после подачи заявления на подключение, вам придется дождаться проектировщиков, которые оценят возможности врезки, расстояние от газопровода до дома, помещение, где будет установлен котел, а также количество труб и вентилей.
Когда вся документация будет согласована и подписана обеими сторонами, нужно дождаться бригаду специалистов (сварщиков), которые заведут трубу в дом. После этого должен прийти специалист с лицензией на подключение котла и только тогда можно будет подключать контур отопления. На все эти передряги обычно уходит не менее двух-трех месяцев, а то и больше. Но это еще не самое плохое в обратной стороне медали. Стоимость материала и выполненных работ может оказаться выше стоимости небольшого домика! Как вам такая перспектива?
Есть ли еще сюрпризы? Да, есть, если вы не учтете некоторых моментов
Следует обратить внимание на то, подключены ли к газопроводу ваши соседи. То есть, если вы будете первым абонентом, или дом стоит отдельно от других, то возникнет необходимость в монтаже газораспределительной системы (ГРС), а это довольно-таки затратно. Идем дальше
Провести врезку в трубопровод не всегда очень просто, особенно, если он принадлежит какой-либо частной компании. Поэтому, перед покупкой дома следует выяснить технические возможности, то есть, попросту пойти в ту организацию, которой принадлежит труба и выяснить ваши возможности, которые, скорее всего, будут зависеть от их согласия вести диалог
Идем дальше. Провести врезку в трубопровод не всегда очень просто, особенно, если он принадлежит какой-либо частной компании. Поэтому, перед покупкой дома следует выяснить технические возможности, то есть, попросту пойти в ту организацию, которой принадлежит труба и выяснить ваши возможности, которые, скорее всего, будут зависеть от их согласия вести диалог.
Еще одна трудность может заключаться в соседях, уже подключенных к газопроводу. Во-первых, вам придется оплатить им часть денег, которые они отдали за центральную трубу, а здесь могут возникнуть нюансы, так как иногда приходится врезаться непосредственно в трубу соседа. Во-вторых, сразу выясняйте у соседей, сколько им пришлось заплатить за врезку, и кто именно выполнял работы (если бригада работает без лицензии, вам никто не подпишет акт приемки). В-третьих, нужно учитывать то, что помимо оплаты за подключение и материал, цены на который постоянно растут, придется выкладывать деньги за какие-либо справки и разрешения, без которых никак не обойтись. В-четвертых, расстояние от межи до дома (здания) может быть разным, и чем оно больше, тем накладнее для вас.
Учитывая все трудности, с которыми вам придется столкнуться при оформлении документов и подключении газа, наверное, следует хорошенько подумать, готовы ли вы к таким перипетиям. Если ответ положительный, то можете приобретать этот дом, в противном случае он будет для вас проблемой.
За что еще придется заплатить?
Нельзя забывать и про сопутствующие расходы. Нельзя ориентироваться только на собственно стоимость подключения!
Помимо этого придется потратить деньги на:
- проведение топосъемки участка;
- согласование проекта газификации;
- оборудование;
- строительно-монтажные, земельные работы;
- транспорт;
- и другие работы, услуги и материалы.
Поэтому финальная стоимость подключения получается больше, чем предполагает просто договор.
Но! Не доверяйте мошенникам, которые требуют с вас сотни тысяч за проект и его осуществление! В интернете можно найти множество историй о том, как люди платили 70000 рублей и больше за то, чтобы провести 15 метров трубы от общей, проходящей по улице. Такие посредники пытаются наживаться на доверчивых собственниках! Не дайте себя обмануть!
Газификация СНТ
Решившись на подобные действия, не нужно надеятся на установление спокойствия, поскольку ситуация может предполагать возникновение как положительных, так и отрицательных моментов.
Первый вариант
Для выполнения полной газификации СНТ нужно провести общее собрание. Если за решение проголосует большинство (с подписью), то проводится газификация. Также устанавливается размер целевого взноса участников на выполнение задачи. Его рассчитывают, разделяя общие затраты между всеми членами товарищества.
Некоторые садоводы (на вполне законных основаниях!) приобретут долг, однако, по факту не будут иметь возможность оплатить его. Естественно, есть возможность отсрочки долговых обязательств. Выходом может быть и заключение договоров займа между теми, кто желает провести газ побыстрее, и теми, которые предпочитают подождать.
Конечно, возможны и другие решения исчисления долгов по взносам. Возникнут группы лиц, выступающие против проведения газа, и упорно придерживающиеся этой позиции. Они, так или иначе, подчинятся, ведь в оправдание сторонников идеи будет тот факт, что расценки на такие участки в несколько раз возрастут.
Главное, соблюдать юридическую прозрачность в решении вопроса. Эта дорога, с позиции оформления, довольно проста, если в расчет не берется возможность принятия товариществом бремени ведения судебных споров по взысканию долгов со своих же членов, не желающих производить оплату, однако, если опираться на человеческие отношения и деятельность товарищества, довольно сомнительна.
Что делать, если отключили газ в квартире?
Как подключить газ к частному дому читайте тут.
Второй вариант
Проведение газификации исключительно участков, принадлежащих членам товарищества, поддержавших идею. Для подобной цели, чтобы получить тех.условия на проведение газификации, необходимо организовать создание потребительского некоммерческого партнерства.
Процесс создания партнерства подразумевает несение затрат на оформление юридического лица, организацию админ.ресурса (с включением должности бухгалтера, председателя), и оплату деятельности последних.
Дальнейшие действия заключаются в получении партнерством технических условий, касающихся подключения, решении проектных вопросов, моменте согласования и непосредственного строительства самого газопровода. В этом случае владельцами газопроводного ответвления будут участники такого НП.
Именно на них ложатся обязанности за содержание этого имущества, заключение с помощью НП договоров по обслуживанию ответвления. На них возлагается решение вопросов включения в партнерство новых участников и истребования членских взносов. Подобное решение более осложнено и означает большие затраты, однако, в юридическом плане является верным.
Особенности:
- Взносы по газификации необходимо сдавать своевременно.
- Технические условия действуют лишь в определенный период и подключение к трубе должно производиться именно в этот период (на протяжении 3 лет), а не когда в трубе уже появится газ.
- Газовая организация в обязательном порядке будет ежемесячно истребовать оплату за обслуживание вашего участка газопровода, собирать который так же сложно, как и сами взносы в товариществе. В отличие от индивидуальной оплаты за использованный объем, плата за обслуживание — коллективная. Неоплата влечет отсоединение.
- Организации, отвечающие за поставку газа, с явной неохотой соглашаются на действия по передаче трубы СНТ или НП на баланс последним, когда ответвление тупиковое и не сможет в дальнейшем принести прибыль. В подобных случаях обслуживать ответвление необходимо будет постоянно, пока идет поставка.
