Все случаи, при которых получение разрешения на строительство не требуется

Для чего необходимо разрешение

Документ дает право собственнику на любые действия, касающиеся строения:

  • строительство;
  • реконструкцию;
  • ремонтные работы.

От того, насколько тщательно и правильно проведена разработка проекта дома, зависит скорость принятия решения о разрешении на строительство жилого домаИсточник domzone.pl

Часть земли может попадать в природоохранную зону или на ней могут располагаться охранные зоны коммуникаций. Такие нюансы ограничивают возможности строительства. Но землевладелец до получения согласования о них может не знать.

Когда оформляется разрешение

Решающим фактором в необходимости получения согласования на строительные работы является вид разрешения на землю:

  1. Для участков, выделенных под ИЖС, документ оформляется до начала любых работ.
  2. Если земля предоставлялась для дачи или сада, то разрешение на строительство дачного дома не потребуется.

Смело можно строить без согласований:

любое сооружение на участке, выделенном для дачи или сада (на землях сельхозназначения), без права на регистрацию его, как жилого помещения – такое строение будет числиться временной постройкой;

Для возведения временного садового домика на дачном участке разрешение на строительство дачного дома не требуетсяИсточник cdt-kolokolchik.ru

любое некапитальное строение (баню или гараж, навес или парники) на личном участке.

Во втором случае главное условие – возводимый объект не должен использоваться в коммерческих целях.

Разрешение на строительство дома

Строительство без разрешения на строительство — как оформить самострой

  • постройку невозможно будет зарегистрировать в БТИ, доказать право собственности на нее будет невозможно без обращения в суд, а это дополнительные затраты денежных средств и нервов;
  • за самовольное возведение постройки застройщику грозит штраф от различных инстанций;
  • если незаконная постройка несет угрозу для жизни людей или же нарушает права иных лиц, то ее могут обязать снести в судебном порядке, причем расходы за снос будут возложены на застройщика-нарушителя.
  • для граждан – от 2-х тыс. до 5 тыс. руб.;
  • должностных лиц – от 20 тыс. до 50 тыс. руб.;
  • на ИП — от 20 тыс. до 50 тыс. руб. или приостановление их деятельности на срок до 90 суток;
  • на юрлиц – от 500 тыс. до 1000 тыс. руб. или приостановление их деятельности на срок до 90 суток.

Строительство без разрешения на строительство и ответственность

  • Самовольное строение не может быть признано недвижимым имуществом, поэтому его нельзя зарегистрировать.
  • Из-за отсутствия регистрации все сделки с этим имуществом не имеют законной силы. Такое имущество нельзя продать, обменять, подарить, передать в наследство, использовать в качестве залога и так далее.
  • При обнаружении самовольного строения правоохранительные органы могут возбудить дело об административном правонарушении.
  • Если недвижимое имущество построена на земле, которая принадлежит человеку, который занимался этим строительством. Сама земля должна быть официально зарегистрирована в государственных органах.
  • Постройка соответствует всем требованиям (строительным, санитарным, инженерным и так далее) на момент подачи заявки. Подтвердить это можно при помощи соответствующих документов, а само строение должно соответствовать этим документам.
  • Сохранение постройки не нарушает интересы других лиц (обычно под этим подразумеваются соседи), а также не угрожает их здоровью и жизни.

Что можно строить на землях ИЖС: дом, баня и другие постройки

При возникновении необходимости построить объект, не предназначенный для удовлетворения личных нужд, встает вопрос о правомерности его размещения на участке ИЖС, особенно если площадь земли позволяет разместить помимо дома и подсобных построек что-то еще.

  • этажность не выше трех;
  • количество блоков, не превышающее десяти;
  • наличие отдельных выходов из каждого сектора постройки на общие земли;
  • отсутствие дверных и оконных проемов в стенах, разделяющих блоки;
  • расположение односемейных блоков на тесно соседствующих друг с другом земельных участках;
  • соблюдение нормы отвода земли под размещение одного дома (блока).

Как получить разрешение

Как подать уведомление о начале строительства через МФЦ

Получение разрешения на строительство дачных, садовых домов

Когда требуется именно разрешение, а не уведомление?

В Градостроительном Кодексе (п. 39 ст. 1) под объектом ИЖС подразумевается жилье:

  • отдельно стоящее;
  • до 3 этажей;
  • до 20 м;
  • не для разделения на самостоятельные объекты (квартиры).

Два варианта процедуры сосуществуют в законодательстве и применяются в зависимости от параметров строящегося жилья.

Важно правильно учитывать понятие этажей (надземных, подземных и пр.). Разъяснение дано в письмах Минэкономразвития РФ N Д23и-2472 (23.08.2013), Роснедвижимости N АМ/1567 (27.08.2008)

Что собой представляет?

Разрешение (не уведомление) на строительство – это документ подтверждающий:

  • соблюдение проектной составляющей строительства градостроительных регламентов, планировки, межевания и иные нормы закона;
  • допустимость согласно целевому назначению ЗУ.

Кем и где выдается, в какие сроки?

Разрешительный порядок согласования стройки (ст. 51 ГрК) осуществляется теми же органами, что и при уведомительной процедуре – органами самоуправления в лице местных администраций (их архитектурными отделами).

Обращаться надо по месту нахождения участка, а если земли режимные, охраняемые – в федеральный орган, которому они подведомственные.

Администрация должна рассмотреть заявление и документы в 30-дневной срок со дня их получения, причем в 3-дневнй период чиновники должны проверить, есть ли все бумаги.

Кто получает, сколько оно действует?

Разрешение действует 10 лет (п. 19 ст. 51 ГрК) со дня его выдачи. Обращаться может только застройщик (его представитель) – в данном случае это лицо, владеющее участком или арендующее его для возведения объекта, на который у него возникнут права.

Причины для недействительности такие же, как и для уведомлений (указаны выше в этой статье).

Отличия разрешительного порядка от декларативного:

  1. Для санкционирования эксплуатации объекта, регистрации застройщик обращается сам в администрацию (ст. 55 ГрК) и в Росреестр.
  2. Расширенный пакет документации и дополнительные процедуры, а именно обязательно потребуются (ст. 51 ГрК), кроме документов, которые перечислены выше для уведомительного порядка:
    • проектная документация и для этих бумаг положительное заключение обязательной государственной экспертизы (ст. 49 ГрК). Обычно дополнительно делают оценку от независимых аккредитованных экспертных компаний, что повышает шансы на положительный ответ госоргана;
    • градостроительный план ЗУ;
    • результаты инженерных изысканий;
    • СПОЗУ;
    • выписка правил землепользования и застройки (кроме участков, на которые не распространяются градостроительные регламенты).

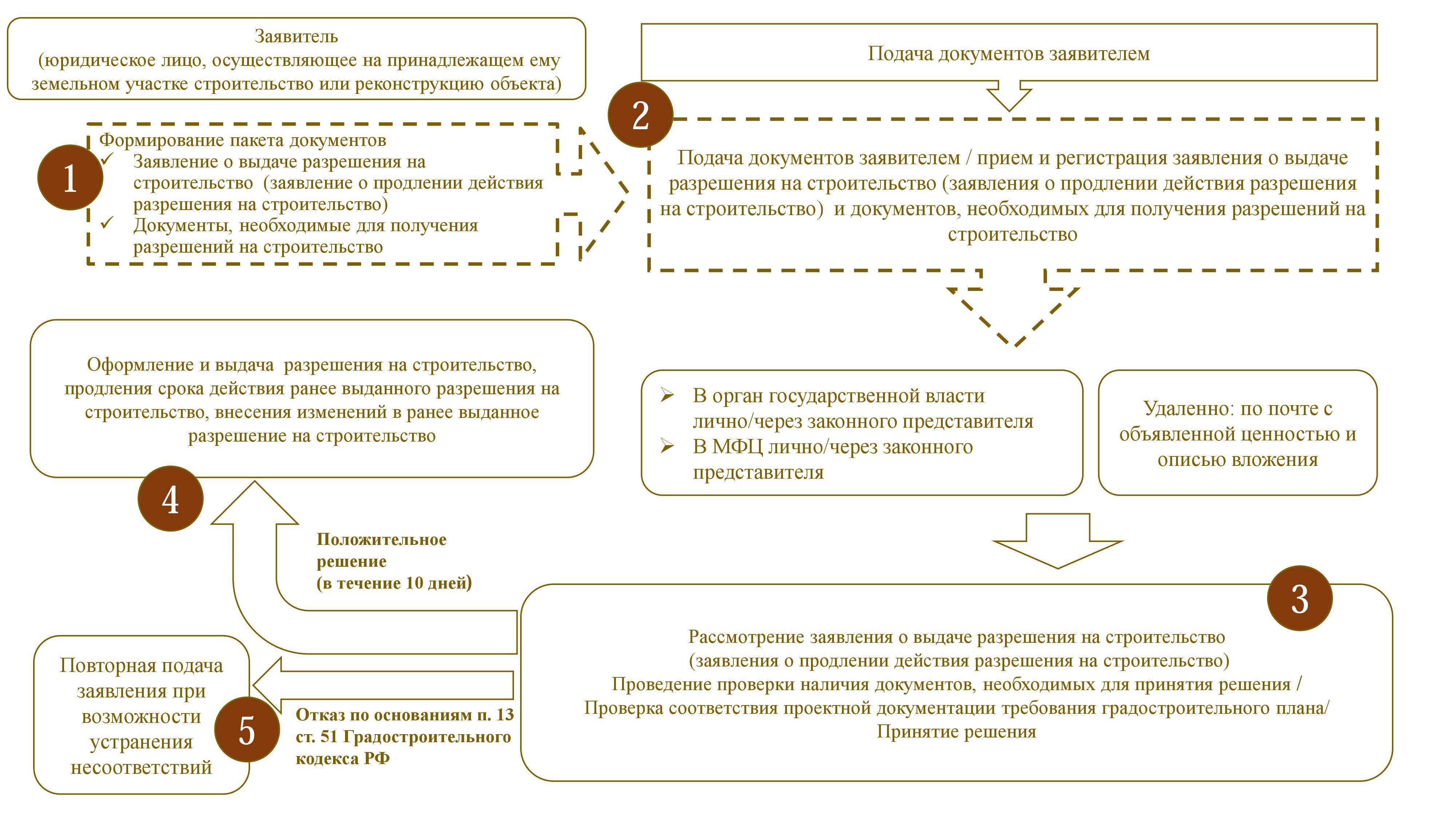

Алгоритм действий для разрешительного порядка на стройку

Алгоритм действий для разрешительного порядка на стройку жилого дома, не подпадающего под параметры объекта ИЖС по п. 39 ст. 1 ГрК РФ (дальше все ссылки на этот акт):

  1. Разработка проектно-сметной документации – сроки зависят от исполнителя этих работ.
  2. Обязательная государственная экспертиза проекта (ст. 49) – надо обращаться в администрацию (там укажут на уполномоченное учреждение). Госэкспертизу организация обязана провести максимум за 42 дня (п. 7 ст. 49).
  3. Подача документов и заявления в администрацию – бумаги рассматривают в срок до 30 дн. (п. 11.1 ст. 49).
  4. По завершению возведения объекта застройщик должен подать в госорган заявление свободной формы для получения разрешения на эксплуатацию. Проверку чиновники осуществляют в срок до 5 дн. (п. 5 ст. 55). Выдают соответствующее свидетельство.
  5. Регистрация в Росреестре (обращается застройщик). Заявление рассматривают в 7 дн. при личном обращении или в 9 дн. через МФЦ.
  • Скачать бланк заявления о выдаче разрешения на строительство индивидуального жилого дома
  • Скачать образец заявления о выдаче разрешения на строительство индивидуального жилого дома
  • Скачать бланк заявления на получение разрешения на ввод объекта в эксплуатацию

Получить разрешение

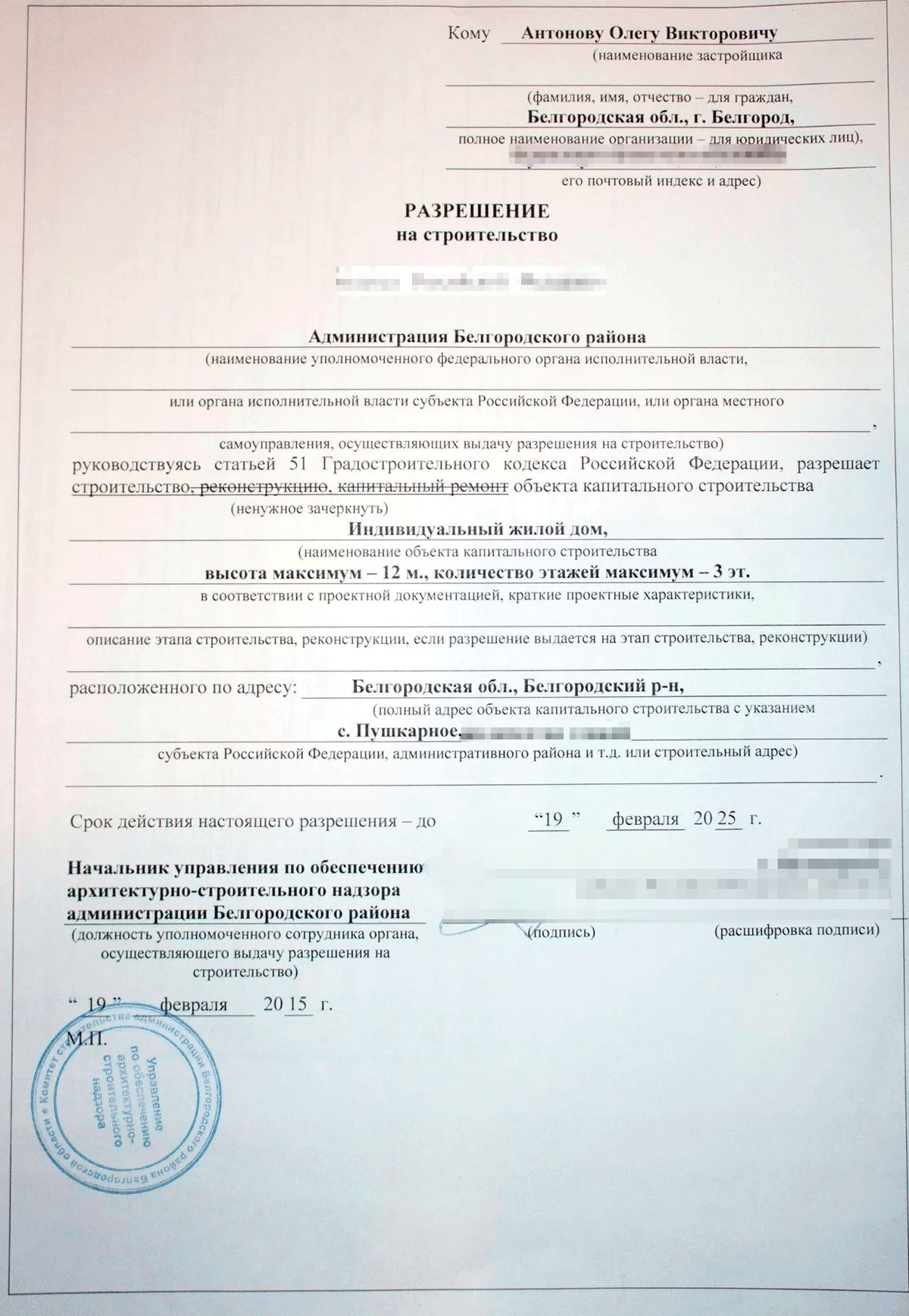

В Белгороде разрешение на строительство выдает местное управление архитектуры. Чтобы получить разрешение, брат написал заявление. К нему попросили приложить проект и ситуационный план, копию кадастровой выписки и копию свидетельства о собственности на землю.

Даже если заявление примут, но разрешение не выдадут, обязаны написать причины отказа.

Через неделю Олегу позвонили и пригласили прийти за разрешением на строительство и градостроительным планом участка.

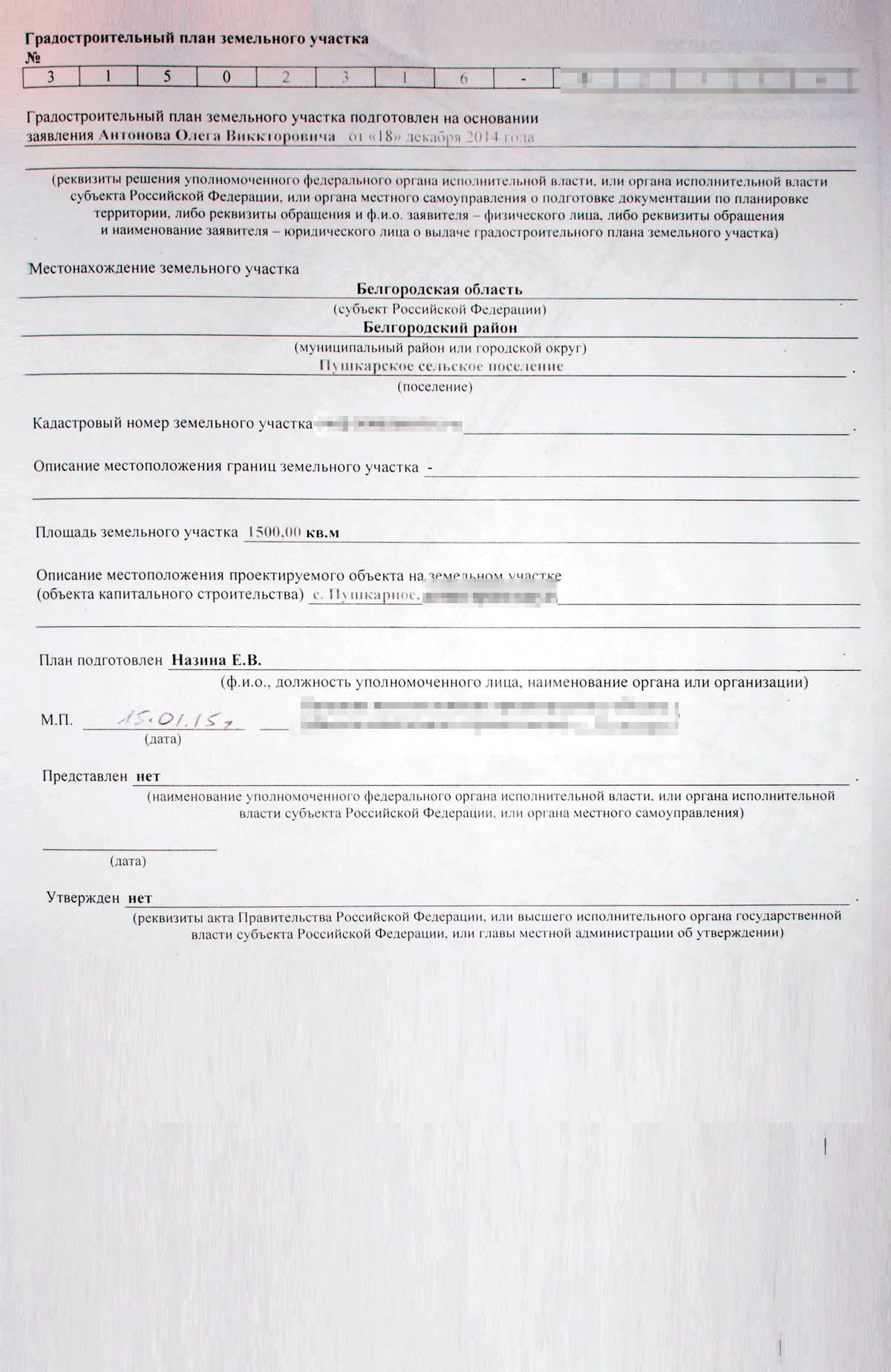

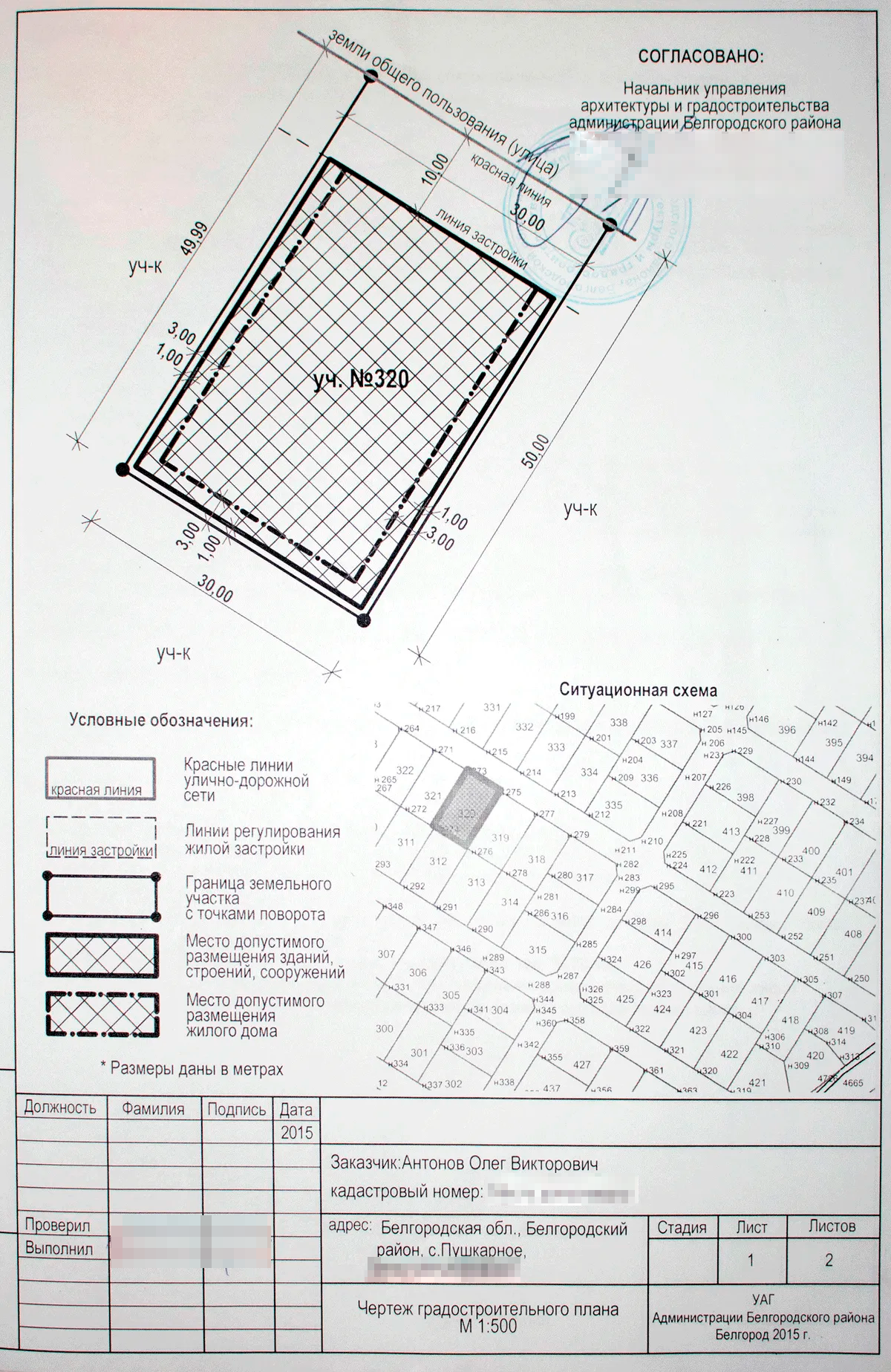

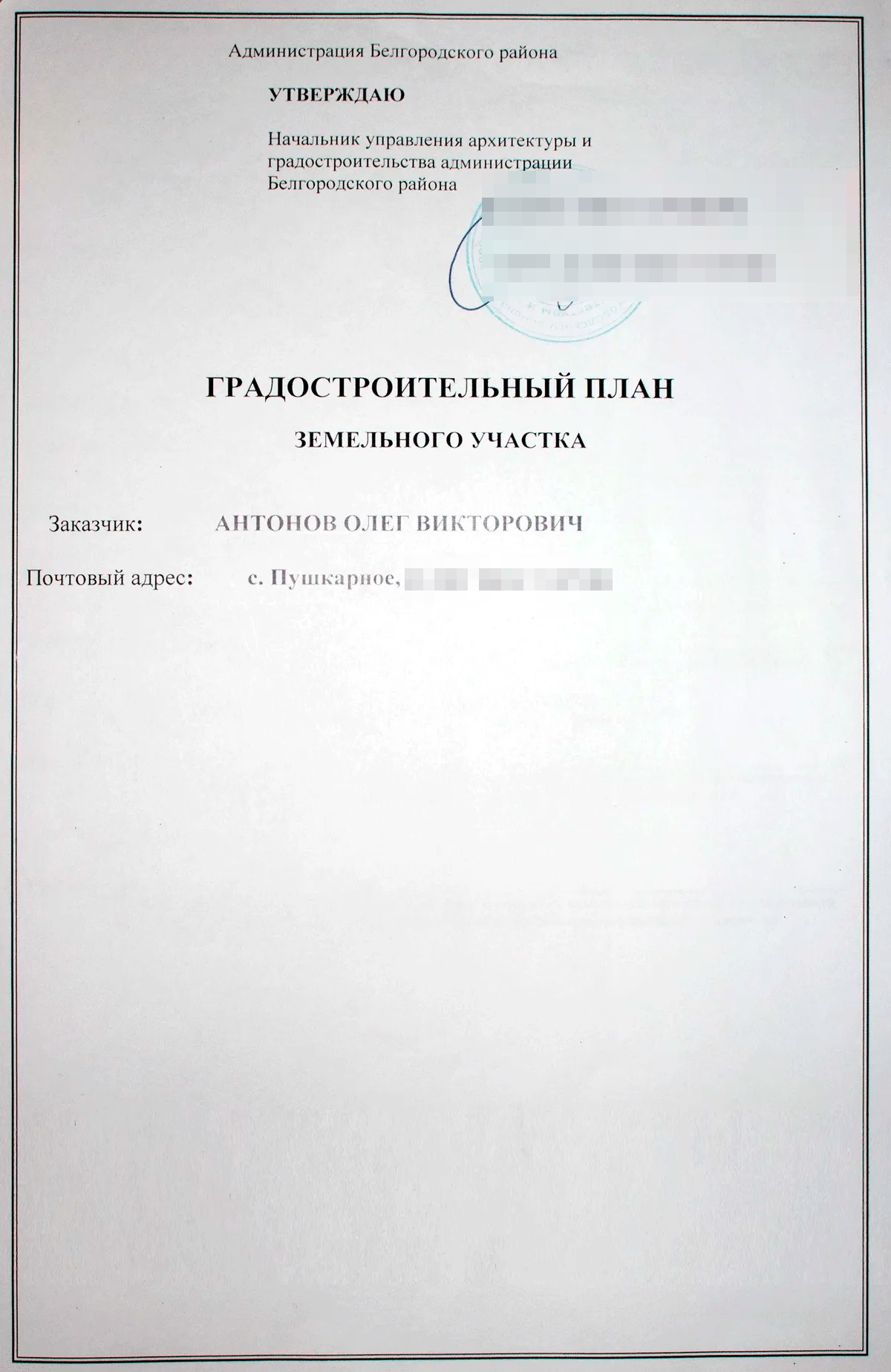

На градостроительном плане было указано, где находится участок, его площадь и размеры.

По закону стройку можно начинать, только если на руках есть разрешение на строительство

В плане написаны основные требования федерального и местного законодательства, которые надо соблюдать во время строительства:

На оформление всех бумаг для получения разрешения у Олега ушло три месяца. Но это может и затянуться. Я знаю случай, когда только на получение адреса ушло четыре месяца. А еще бывает, что нужно проводить межевание или наносить границы на план города. Кажется, что осталось получить одну справку, а на деле оказывается, что все только начинается. Иногда даже законы успевают поменяться, пока оформляется разрешение.

Возведение некапитальных объектов

Размещение некапитальных объектов, которые для большинства хозяйственных целей (склады, магазины и пр.) могут заменить объекты капитального строительства и даже имеют ряд существенных преимуществ перед объектами недвижимости, включая размещение:

  • открытых хозяйственных площадок, контейнерных площадок — без устройства дренажа, в том числе с тентовым покрытием;
  • инвентарных объектов заводского изготовления, объектов контейнерного типа, объектов модульного типа общей площадью основания до 25 кв. м, в том числе с подключением к сетям электроснабжения, телефонной, кабельной линий связи и организацией оснований (включая каменные или бетонные) с заглублением до 0,4 метра, — без устройства фундаментов и организации подключения к инженерно-техническим сетям водопровода, канализации, газо-, теплоснабжения;
  • объектов из сборно-разборных конструкций, в том числе с подключением к сетям электроснабжения и заглублением до 0,5 м, без устройства фундаментов и организации подключения к инженерно-техническим сетям водопровода, канализации, газо-, теплоснабжения;
  • ряда иных объектов.

В случае размещения на участке объектов указанного типа, риски возникновения претензий со стороны органов надзора за использованием объектов недвижимости являются минимальными. Кроме того, возможно принятие предупредительных мер, в частности — по подготовке документов, подтверждающих некапитальность размещенных объектов.

По общему правилу, размещение некапитальных построек возможно на любом земельном участке. Однако, следует оговориться, что, как и любое другое использование земельного участка, размещение некапитальных построек на нем должно соответствовать земельному законодательству, т.е., в первую очередь — разрешенному использованию участка и его градостроительному регламенту.

Как продлить разрешение

Действия застройщика при выдаче или отказе

Поданные документы проверяются на соответствие требованиям градостроительного плана или проекта планировки территории, красным линям застройки. В установленный законом срок застройщику выдается разрешение на строительство или отказ в выдаче разрешения с указанием причин.

При получении отказа застройщик может подать заявление на выдачу разрешения повторно или оспорить решение в судебном порядке.

Разрешение на строительство является документом, позволяющим застройщику приступить к выполнению строительно-монтажных работ на объекте строительства или реконструкции. Оно является подтверждением того, что объект соответствует действующим требованиям градостроительной документации и нормативов.

Строительство дома на участке ИЖС – выгодное вложение денежных средств

Можно воспользоваться мерами государственной поддержки, когда земельный надел предназначается для застройки. А государственные деньги будут совсем нелишними при строительстве. После того как дом готов, в нем можно прописаться и воспользоваться всеми благами цивилизации – сделать прописку, прикрепиться к поликлинике, отдать детей в детский садик или школу.

Главное – соблюдать ограничения, установленные законом. Строить можно, но здание не должно быть слишком высоким (три этажа – это максимум). Строение должно предназначаться для проживания только одной семьи. От возведения домов смешанной этажности и таунхаусов придется отказаться.

Строить объекты ИЖС теперь можно без разрешения

В ряде случаев к уведомлению придется присовокупить дополнительные документы (подтверждение полномочий – для представителя застройщика; заверенная государственная регистрация для юрлица другого государства; правоустанавливающие документы на земельный участок, не зарегистрированный в ЕГРН. Также дополнительные документы требуются, если строительство будет вестись на территории исторического поселения федерального или регионального уровня).

Завершив строительство, застройщик будет должен отправить в администрацию еще одно уведомление. К уведомлению должны прилагаться квитанция об уплате пошлины за регистрацию права собственности и технический план, составленный кадастровым инженером по декларации, заполненной застройщиком. На согласование этих документов у администрации есть также семь дней.

Случаи выдачи строительного разрешения

Разрешения на капитальное строительство выдаются в следующих случаях:

  1. Если объект строительства будет возводиться на участке земли, который предоставлен пользователю земельных недр для осуществления работ по использованию этих недр (разрешение предоставляется федеральным управленческим органом, отвечающим за государственный фонд недр).
  2. Если объект является средством использования энергии атомного типа (разрешение представляется организацией, которая занимается использованием энергии атомного типа, а также государственным управлением деятельностью по разработке, изготовлению и утилизации оружия и установок ядерного типа, используемого в военных целях).
  3. Если объект относится к космической инфраструктуре (по ст. 51 ГрК РФ, разрешение предоставляет Государственная корпорация по деятельности космической организации «Роскосмос»).
  4. Если объект относится к гидротехническим сооружениям второго или первого классов, аэропортам, авиационным объектам, железнодорожным объектам, консульствам, посольствам, российским представительствам за границей, оборонным объектам, объектам безопасности, обеспечивающим безопасность российской границы, объектам приграничного назначения и иным, которые предполагается построить на территории российского континентального шельфа, морских внутренних вод или территориального моря (разрешение предоставляют уполномоченные федеральные исполнительные органы власти).
  5. Если объект строительства или реконструкции будет расположен в пределах границ природной охраняемой территории (по ст. 51 ГрК РФ, разрешение предоставляет исполнительный орган власти на федеральном или муниципальном уровне или уровне субъекта).

Разрешение на строительство дома на садовом или дачном участке, СНТ или ИЖС

В зависимости от материалов построек могут различаться допустимые расстояния между ними. К примеру, между каменными, блочными домами они должны составлять не менее шести метров. Если оба строения из дерева, то более пятнадцати метров, для смешных построек – не меньше десяти. Имеются требования и к плотности застройки участков — не больше тридцати процентов.

Важно соблюдать требования к расстояниям между самими постройками. Оно определяется исходя из вида постройки, и составляет от восьми до двенадцати метров

От домов до границ смежных участков должна выдерживаться дистанция не менее трех метров. В зависимости от назначения дома (дачный или жилой) действуют различные строительные требования и нормы. У жилых строений должны быть коммуникации, помещения определенного размера. Имеет значение и высота потолков (для дач – 2,2 м., для жилых домов -2.5 м.).

Что указывается в уведомлении о строительстве

В уведомлении о планируемых работах указываются следующие сведения:

  1. Наименование органа самоуправления, в который подается уведомление.
  2. Личные данные застройщика, место его регистрации и реквизиты документа, удостоверяющего личность. В конце документа ставится дата и подпись заявителя.
  3. Описание земельного участка. Необходимо указать тип использования земли (аренда или собственность) и капитальных объектов на ней, дать адрес и описание участка. При наличии кадастрового номера приводятся и эти сведения. При указании собственности нужно перечислить всех лиц, которые имеют права на землю.
  4. Данные о параметрах предполагаемой постройки. Владелец должен указать площадь дома, параметры помещений, высоту и этажность, планировку участка, размеры отступов до соседних наделов, коэффициент застройки и др. Одним из наиболее важных пунктов является схема расположения дома на земельном наделе. Ее изображают в специальной графе бланка.
  5. Другие сведения. Для получения ответа от госорганов нужно указать адрес и/или емейл лица, выступающего застройщиком, а также удобный способ уведомления. При описании дома отдельно уточняется, что он не предназначен для разделения на несколько объектов недвижимости.

Форму уведомления о стройработах можно скачать здесь.

Если застройщиком является юридическое лицо, его представителю необходимо указать наименование и расположение фирмы-владельца, регистрационный номер в ЕГРЮЛ и ИНН.

Уведомление о завершении реконструкции или строительных работ оформляется аналогично.

На ком лежит ответственность

Получить необходимое разрешение на планируемое строительство, если таковой документ действительно требуется, можно, пройдя разные виды процедур, в зависимости от каждой конкретной ситуации. Они всегда имеют некоторые нюансы, которые зависят от характеристик недвижимых объектов, целевого назначения и их места расположения.

Решается вопрос обычно с помощью подачи соответствующего заявления в местные органы самоуправления. Однако иногда следует обращаться к территориальному ведомству, которое занимается природными ресурсами. Посетить их необходимо при планировании работ, связанных с земными недрами. Для объектов, которые связаны с использованием атомной энергии, и вовсе будет действовать другой, особый порядок действий, при котором обратиться нужно будет в службы атомного, технологического и экологического контроля. Впрочем, подобные ситуации на практике встречаются достаточно редко, поэтому большинство собственников вынуждены проходить стандартную процедуру при получении разрешения на какое-либо строительство. Дорогие читатели!

Наши статьи рассказывают о типовых способах решения юридических вопросов, но каждый случай носит уникальный характер. Если вы хотите узнать, как решить именно Вашу проблему — обращайтесь в форму онлайн-консультанта справа →

Это быстро и бесплатно!

Или звоните нам по телефонам (круглосуточно):

Если вы хотите узнать, как решить именно Вашу проблему — позвоните нам по телефону. Это быстро и бесплатно!

+7 Москва,

Московская область

+7 Санкт-Петербург,

Ленинградская область

+7 Регионы(звонок бесплатный для всех регионов России) Однако вопрос о том, в каком случае разрешение не требуется, нельзя оставлять без внимания, поскольку он также имеет немало нюансов и нуждается в некоторых пояснениях.

Регистрация дома, гаража, хозпостроек

Регистрация дома, гаража, хозпостроек, в собственность, на Вашем земельном участке, процедура во многом зависящая от назначения использования земли. Это может быть “для индивидуального жилищного строительства” (ИЖС) или “личное подсобное хозяйство” (ЛПХ), для садоводства или для дачного строительства. Регистрация права собственности, так же зависит от расположения участка в деревне, СНТ или ДНП. Сейчас закон о дачной амнистии, продленный до 1 марта 2021 года, позволяет зарегистрировать право собственности на все строения на участке: жилой дом, баню, гараж, гостевой домик, дачный дом или садовый дом по упрощенной схеме. Требуется минимальный комплект документов.

Как правильно оформить Для регистрации права собственности для вновь построенного индивидуального жилого дома на землях ИЖС или ЛПХ, потребуется:

  • Уведомление о планируемых строительстве или реконструкции объекта индивидуального жилищного строительства или садового дома
  • Уведомление об окончании строительства или реконструкции объекта индивидуального жилищного строительства или садового дома
  • Согласование размещения объекта капитального строительства
  • Постановка на кадастровый учет

Регистрация дома, гаража, хозпостроек – что делать? (земля для ИЖС или ЛПХ)

После строительства жилого дома, необходимо изготовить технический паспорт БТИ. Для регистрации права он не требуется, но пригодится в других вопросах с недвижимостью. Затем получить разрешение на строительство. Обратиться к кадастровому инженеру, заказать технический план на дом. Технический план описывает характеристики построенного объекта, его площадь, этажность, координаты дома, поэтажный план, план участка и заключение о том, что внешние границы жилого дома находятся внутри границ земельного участка. Следующий шаг, в вопросе регистрации дома, сдача технического плана, для постановки нового объекта на кадастровый учет и регистрация право собственности. Документы сдаются в МФЦ района.

На регистрацию права собственности, сдается:

  • свидетельство о праве собственности на земельный участок (простая копия)
  • выписка ЕГРН
  • технический план в электронном виде (в техническом плане приложено разрешение на строительство, согласование, Уведомление)
  • оплаченная государственная пошлина

После регистрации и получения выписки ЕГРН о праве собственности на жилой дом, если нужно, но необязательно, можно присвоить адрес жилому дому (почтовый адрес). Затем вносятся изменения, на основании постановления об адресе в ЕГРН.

Регистрация дома, гаража, хозпостроек – что делать? (земля для садоводства или дачного строительства) Регистрация дома, садового дома, хозяйственной постройки, бани или оформление гаража в собственность, для этого потребуется технический план. На основании технического плана, оформляется собственность. Технический план подготавливает кадастровый инженер. Здание имеет назначение: нежилое.

На регистрацию права собственности, сдается:

  • свидетельство о праве собственности на земельный участок (простая копия)
  • технический план в электронном виде
  • оплаченная государственная пошлина

Полный пакет документов на регистрацию права сдается в Управление Федеральной службы государственной регистрации, кадастра и картографии по Московской области, Кадастровую палату района или МФЦ (Мои документы).

Очень распространенной является ситуация, когда в сельской местности люди живут в домах десятки лет, но не имеют никаких документов, подтверждающих право собственности на их дома. Как следствие возникает немало проблем, начиная от заключения договоров на поставку электричества или газа, не говоря уже о процедуре наследования, дарения или продажи такого дома. Также не платятся налоги.

Если не зарегистрировано право собственности на объект недвижимости – это является самовольной постройкой.

Сколько стоит оформить садовый дом Стоимость услуг зависит от первичных документов и технических параметров объекта недвижимости. Таким образом, пользуясь нашими советами, вы можете оформить право собственности на свой жилой дом и навсегда себя обезопасить от нежелательных конфликтов и недоразумений относительно права вашего проживания в нем.

Оказываем услуги по сбору документов для регистрации права на все объекты недвижимости. Оформления технического плана. Работает по всем районам Московской области.

Согласование строительства с аэропортом. Согласование размещения объекта капитального строительства.

Согласование строительства с аэродром «Раменское», аэродром «Жуковский», аэропорт «Домодедово», аэропорт «Внуково», аэропорт «Шереметьево», аэродром «Кубинка», аэродром «Черное», аэродром «Чкаловский», аэродром «Остафьево».

Вспомогательные постройки

Хозяйственные постройки выполняют вспомогательные функции. Они обслуживают жилой дом, а значит следуют судьбе главной вещи (ст. 135 ГК РФ). Такое разъяснение дает Верховный суд РФ, а суды применяют на практике.

Для сарая, колодца, туалета, амбара, хозблока и прочих времянок разрешение на строительство не требуется. Равно как не действует и уведомительный порядок. Даже если объект капитальный – согласовывать его стройку не придется. А объекты без фундамента вообще не подлежат регистрации.

Оформление капитальных построек происходит в уведомительном порядке – в силу ст. 40 Федерального закона № 218 «О госрегистрации…» от 13.07.2015 года. Заявитель готовит техплан, документ на землю и заявление в орган Росреестра. На их основании сведения вносятся в ЕГРН, а владелец получает технический паспорт на объект недвижимости.

Требуется ли получать разрешение на строительство гаража?

Граждане, которые получают земельный участок в аренду или на праве собственности, рано или поздно задумываются о возведении нового объекта на нем. Перед тем, как начать строительство или реконструкцию помещения необходимо уведомить о будущих планах местную администрацию. Несмотря на то, что участок находится в собственности гражданина, все его действия, связанные со строительством, должны согласоваться.

Дорогие читатели! Статья рассказывает о типовых способах решения юридических вопросов, но каждый случай индивидуален. Если вы хотите узнать, как решить именно Вашу проблему — обращайтесь к консультанту:

+7 (812) 317-50-97 (Санкт-Петербург)

ЗАЯВКИ И ЗВОНКИ ПРИНИМАЮТСЯ КРУГЛОСУТОЧНО и БЕЗ ВЫХОДНЫХ ДНЕЙ.

Это быстро и !

Правила распространяются и на гаражное строение. Градостроительные нормы утверждают, чтобы собственник участка возвел его с соблюдением всех санитарных норм. Для того чтобы строительство легализовать, необходимо получить разрешение на возведение или реконструкции объекта. Рассмотрим особенности получения разрешения на строительство гаража.

Согласно гражданским и градостроительным нормам РФ вне зависимости от того, является ли человек собственником участка или же он закреплен за ним на праве аренды, все постройки, которые планируются возвести на его территории, должны согласоваться с местной администрацией. Можно ли построить гараж без разрешения? Да, можно.

В градостроительном кодексе есть несколько исключений, которые допускают строительство и без разрешительного документа:

  • если объект не преследует коммерческих целей;
  • гараж построен исключительно для хозяйственных нужд;
  • в конструкции гаража отсутствует прочный фундамент.

Во всех остальных случаях закон обязывает собственника земельного участка согласовать строительство с властями, во избежание дальнейших разногласий. Если гражданин игнорировал требования закона и все же возвел гараж без уведомления, то постройка может быть признана самовольной.

Однако если гараж построен на собственном земельном участке, то, скорее всего, объект не признают таковым. Ведь гражданский кодекс гласит, что к самовольным постройкам относятся объекты, которые возведены на участках, не предназначенных для подобного строительства. Кроме этого, гараж считается самовольным, если его конструкция не отвечает требованиям строительных норм.

В нашем случае, если гараж построен с соблюдением всех технических норм, он не относится к самовольным постройкам. Но за такое несогласованное возведение, администрация имеет право наложить административный штраф и обязать гражданина подать документы на получение разрешения. Кстати, в 2019 году штраф за подобное нарушение был увеличен почти вдвое.

Трудности

Даже в рассмотренных ситуациях важно понимать, в каких случаях необходимо разрешение на строительство. Так, чтобы обойтись без одобрения, готовый объект не должен иметь самостоятельного статуса (по всей документации он проводится как вспомогательный объект)

И здесь в законах РФ имеется недоработка. В них нет пояснения термина «вспомогательной постройки», из-за чего при строительстве сооружений часто возникают спорные ситуации.

Если говорить в целом, к вспомогательным относятся те постройки, которые несут минимальную функциональную нагрузку. То есть сооружение не сможет работать без базового объекта, имеет неважные конструктивные детали и не выходит за пределы ЗУ главного сооружения. Вместе с этим вспомогательное здание должно быть обособленным, но иметь четкую связь с основным объектом. Кроме того, вспомогательная постройка, как правило, имеет отдельный вход.

Когда речь идет о пристройке к жилым объектам, также появляются спорные нюансы. Так, при возведении сарая, гаража или сеней в оформлении разрешения нет потребности. Если же владелец строит хозяйственный объект,  однозначного ответа о возможности постройки без одобрения уполномоченных органов нет.

В градостроительном регламенте указано, что разрешение на строительство не требуется, если изменения:

  • Не сказываются на уровне безопасности сооружения и не затрагивают прав 3-их лиц.
  • Не превышают установленные параметры (те, что уже разрешены).

Указанные правила нашли отражение в ГК РФ. Они касаются норм выделения земли под возведение тех или иных объектов, определения расстояний до сооружений и так далее.

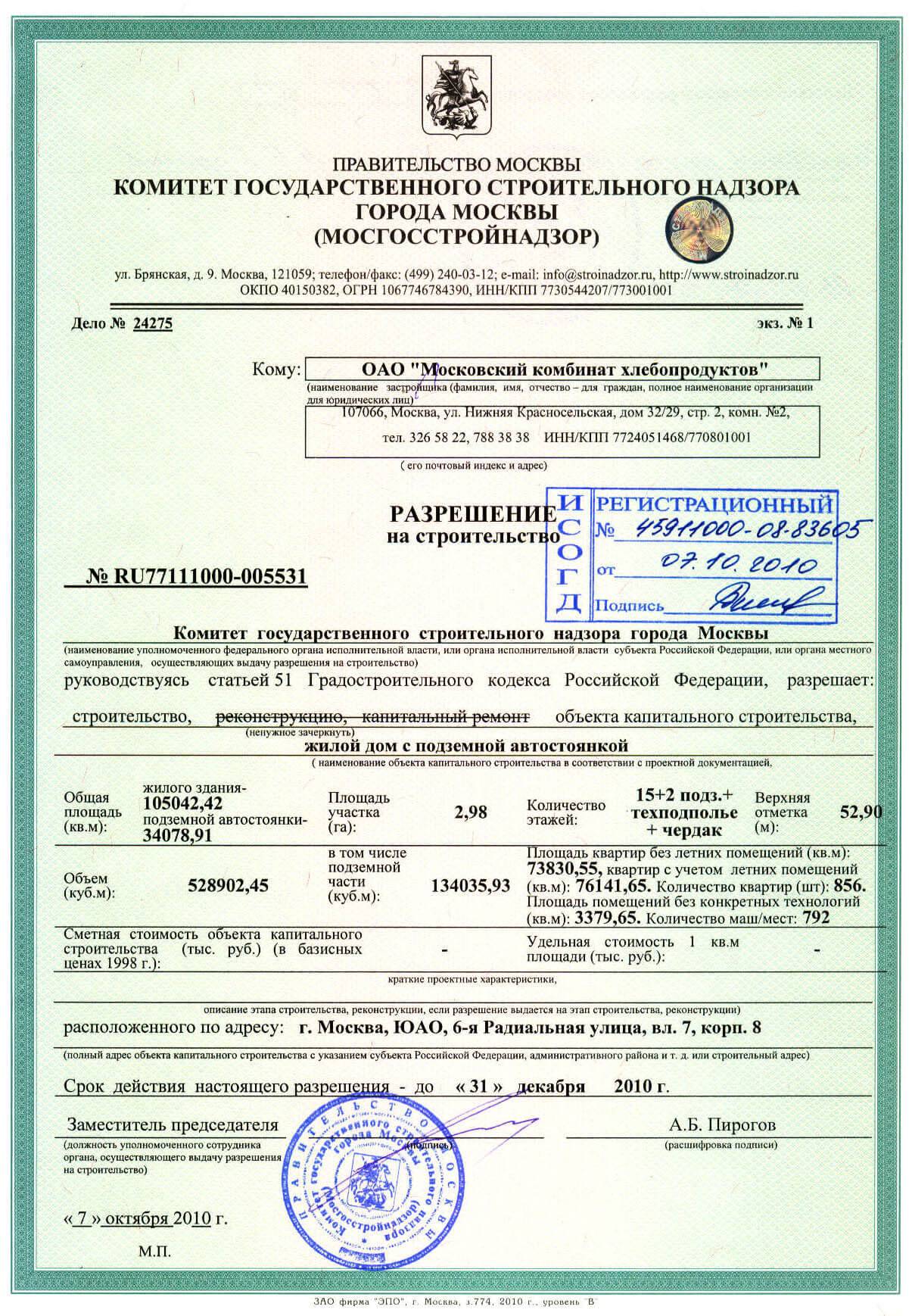

Как получить?

Чтобы получить лицензию, необходимо пройти через последовательность действий по согласованию строительства с местной администрацией. Владелец земельного участка идет в администрацию своего поселения с заявлением о выдаче разрешения на возведение или реконструкцию гаража.

Необходимые документы

Подать одно заявление недостаточно. Заявитель должен собрать весь перечень обязательных и сопутствующих бумаг, чтобы муниципальные органы смогли без задержек выдать разрешение.

Бумаги, которые должен собрать собственник земли, можно разделить на две группы:

  1. Документация, которая хранится у самого собственника или юридического лица. Эти справки должен предоставить сам заявитель, поскольку закон не предусматривает возможность их передачи по межведомственным каналам.
  2. Документы, которые можно получить по межведомственным запросам. То есть это справки, которые нужно запросить у различных организаций для уточнения обстоятельств постройки.

Наибольшую значимость представляют документы из первой группы, так как они свидетельствуют о правомерности действий заявителя.

В первую очередь заявитель должен собрать следующий пакет справок:

  1. Документы, подтверждающие факт нахождения земельного участка на праве собственности или аренды заявителя. В основном, это договор купли-продажи и соглашение об аренде недвижимости.
  2. Планировочная схема. В нем отражаются чертежи будущего объекта с точным указанием его расположения и габаритов.
  3. Общая планировка земельного участка.

Перечисленные справки необходимо представить в местную администрацию по месту расположения земельного участка.

По истечении 10 дней со дня подачи заявления, заявитель должен получить ответ о рассмотрении заявки.

Отдельные нюансы, связанные с пробелами законодательства

Градостроительный Кодекс РФ не дает перечня объектов капитального строительства. Признаки объектов вспомогательного назначения указаны, но четкого понимания и разграничения не существует.

Например, человек искренне полагает, что на его земельном участке возводится не объект капитального строительства, а вспомогательное сооружение. Он допускает ошибку, не обращается за разрешением.

Отсутствие лоджии в квартире на 1 этаже стараются компенсировать за счет пристройки балкона к многоэтажному дому (сокр. МКД). Ситуация сложная с правовой точки зрения.

И здесь возможно только два варианта:

  1. Демонтаж балконной плиты, разделяющей конструкции заключается в изменении параметров МКД. Собственник может присоединить балкон по желанию. Но на это он получает одобрение всех жильцов МКД. Разрешение на строительство балкона ему не нужно!
  2. Присоединение балкона невозможно без демонтажа конструкций дома несущего назначения. В этой ситуации речь идет о реконструкции дома. Значит, необходимо разрешение на строительство.

Эти варианты не описаны законодателем. Градостроительный Кодекс не дает понимания отдельных ситуаций, которые возникают в сфере строительства

Поэтому при решении похожих вопросов следует обратить внимание на подзаконные акты уполномоченных ведомств

Документы для оформления гаража в собственность

Пакет документов, требуемых для занесения постройки в Росреестр:

  • заявление;
  • паспорт собственника;
  • правоустанавливающий документ на землю;
  • технический план участка с указанием размеров и расположения регистрируемого строения.

Заявление составляется в свободной форме. В нем прописывается следующая информация:

  • наименование учреждения, в которое подается заявка;
  • персональные данные владельца участка (Ф. И. О., данные паспорта, адрес регистрации, гражданство, дата рождения, семейное положение);
  • сведения о регистрируемом объекте (используемый способ постановки на учете, вид собственности, указание способа возникновения прав собственности, площадь, номер регистрации участка в ЕГРН, адрес расположения);
  • дата составления;
  • подпись;
  • порядковый регистрационный номер заявки (заполняется сотрудником ЕГРН).

На какие постройки не нужно разрешение на строительство

В качестве примера, к подобным объектам относятся: объекты авиационной и космической инфраструктуры, метрополитены, гидротехнические сооружения, морские порты, а также объекты капстроительства, которые имеют высоту или длину пролетов более чем сто метров и пр.

Регламентирует список работ, для которых нужно членство в СРО приказ № 624 от 30.12.2009 года. Правда при более детальном анализе Градостроительного кодекса РФ, классификатора работ, а также рекомендаций ФГУ «Главгосэкспертизы России», получается выделить некоторые виды работ, проведение которых не требует допуска, а соответственно и членства в СРО.
