Инструкция по строительству каркасно-щитового дома своими руками

Проект каркасного домика

Шаг 4: Перекрытие

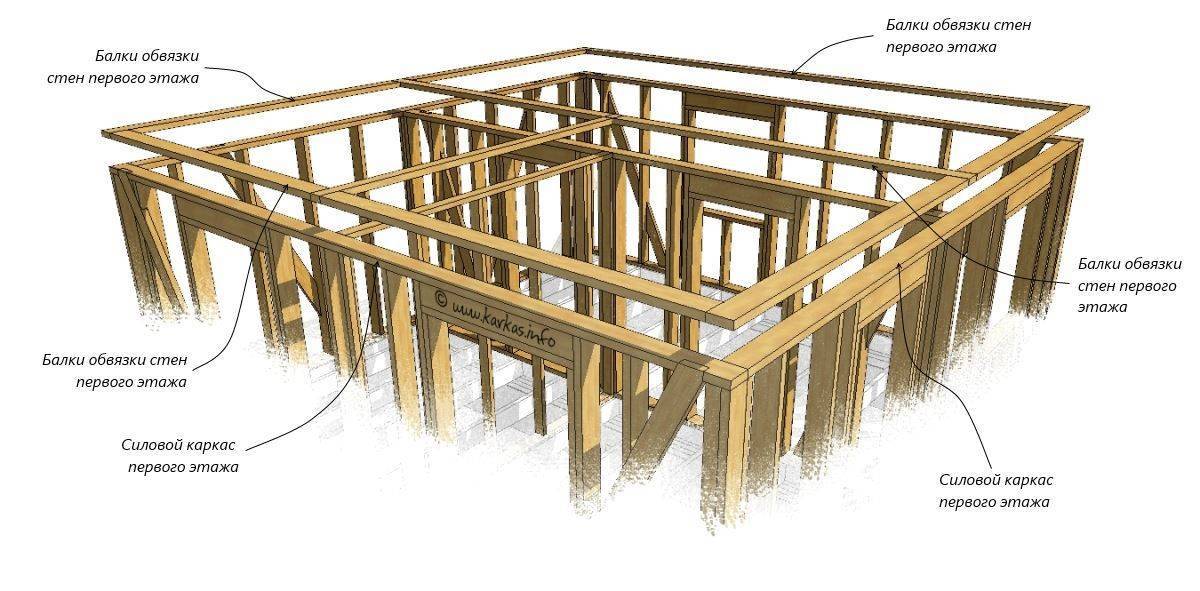

Балки перекрытия опираются на брус верхней обвязки.

Есть несколько способов крепления:

  • на опорные стальные кронштейны;
  • на уголки;
  • с врезкой;

Размеры балок, шаг их установки зависят от того, что будет сверху. Если второй жилой этаж или мансарда, сечение берется больше, шаг делается меньше: чтобы пол не прогибался. Если сверху только кровля и чердак предполагается нежилой — это совсем другие расчеты и размеры.

Если достраивается второй этаж, перекрытие обшивают черновым полом второго этажа. Так работать над созданием второго этажа каркасного дома будет проще. Его сборка ничем не отличается от строительства первого. Разве только тем, что все пиломатериалы приходится затаскивать на второй этаж.

Шаг 1: Фундамент под каркасный дом

Фундамент каркасного дома

Основой любого сооружения является фундамент. От его надежности напрямую зависит долговечность постройки. Каркасник можно возводить на одном из фундаментов:

  • свайно-винтовом;
  • мелкозаглубленном ленточном;
  • плитном.

Свайно-винтовой

На этом фундаменте чаще всего ставят каркасные конструкции, что обусловлено его простотой и дешевизной. К тому же его можно сделать самостоятельно, возвести на любых грунтах, кроме скалистых. Он годится для болотистых участков, на которых плотные грунты залегают глубоко.

Мелкозаглубленный ленточный

Такое основание тоже нередко используется для каркасника. По затратам его обустройство выходит относительно недорого, плюс становится возможным залить бетонные полы. Чтобы фундамент справлялся со своей функцией, следует четко соблюдать технологию его монтажа. Такой тип не рекомендуется использовать на участках с высоким уровнем грунтовых вод и в болотистой местности.

Плитный

Фундамент в виде плиты для каркасных строений становится все популярнее. По стоимости он выходит гораздо дороже предыдущих вариантов, но у него есть немало положительных качеств:

  • универсальность;
  • долговечность;
  • надежность.

Такой фундамент может служить черновым полом, что исключает необходимость дополнительных затрат. В целях экономии иногда вместо монолита прибегают к устройству плитной конструкции с элементами жесткости, что также позволяет усилить основание.

С какими проблемами сталкиваются частные застройщики?

В последние годы, дома за городом часто стремятся строить своими силами, с минимальной степенью привлечения профессиональных строителей. Это, по сути, самый бюджетный вариант получить свой собственный дом, путем максимальной экономии затрат на всех основных этапах строительства.

У этого решения есть свои плюсы и минусы, и, конечно, армия сторонников и противников.

Первые утверждают, что в строительстве есть множество этапов, которые целеустремленный застройщик может реализовать самостоятельно, призвав на помощь нескольких неквалифицированных помощников и потратившись только на услуги бетоновозки, экскаваторщика и крановщика. В свою очередь, противники утверждают, что большинство людей в принципе не способны построить дом своими силами.

Для проведения всех этих работ в одиночку потребуется не только все свое свободное время, но и настойчивость – строительство бросать на полпути нельзя, нужно его закончить до наступления холодов, чтобы не оставить под дождем и снегом незавершенный фундамент или коробку здания, которые к весне могут просто испортиться.

Инструкция к фундаменту

Преимущества и недостатки каркасного дома

Перед тем как сделать каркасный дом своими руками, стоит рассмотреть его положительные и отрицательные качества. К плюсам каркасных построек причисляют следующее:

  1. Строительство каркасного сооружения с учетом возведения фундамента и отделочных работ обойдется дешевле, чем использование традиционной технологии с применением железобетона, кирпича или пеноблоков.
  2. Домик среднего размера три человека смогут построить за три месяца. На отделочные работы уйдет еще около 1,5-2 месяцев. В работе не понадобится тяжелая строительная техника, отсутствуют мокрые циклы работ.
  3. Постройка не требует регулярного ухода и обработки специальными средствами, как дом из клееного бруса либо оцилиндрованного бревна. Также она не подвержена усадке, как другие сооружения из древесных материалов.
  4. Перекрытия и стены каркасного дома благодаря наличию тепло- и звукоизоляции не пропускают в дом посторонние звуки и надежно защищают от теплопотерь. Есть простой доступ к содержимому стены, толщина которых небольшая. Перед финишной отделкой стеновая поверхность не требует оштукатуривания, дополнительного выравнивания и изготовления каркаса. То же самое касается и пола каркасного дома.
  5. Внутри пустотелых стен удобно прокладывать инженерные коммуникации.
  6. Поскольку все конструкции из древесины имеют малый вес, можно использовать облегченный фундамент, что позволит ускорить строительство и сэкономить на материалах.
  7. Данную технологию строительства ценят за экологичность. Кроме деревянного каркаса для утепления постройки используют минеральную и базальтовую вату, а в качестве обшивки стен – ОСП и ГКЛ.
  8. Каркасно-щитовой дом пользуется большой популярностью в Японии и других сейсмоопасных регионах, потому что выстоит даже при землетрясении в 9 баллов.
  9. Канадская и финская технологии возведения домов удобны и тем, что строительство разрешено проводить при низких температурах в зимнее время.
  10. Постройку несложно разобрать, перевезти в другое место и собрать заново.

Недостатка всего два:

  • Для возведения недостаточно только знания поэтапного строительства. Нужен качественно сделанный проект с разработкой всех узлов и учетом нюансов креплений.
  • Если строить не одноэтажный дом, а постройку с двумя и более этажами, то стоит помнить, что при хождении по перекрытиям слышен гул и вибрации. Тепло- и звукоизоляция полностью не решает проблему.

Подготовительные работы и разметка

Проекты

Большой выбор различных проектов позволяет каждому выбрать оптимальный. Востребованными размерами домов являются 6х6, 6х8 м, но есть и конструкции меньше – 4х4, 3х4 м. Зачастую для дачи выбирают типовой проект – небольшой дом с двумя комнатами и маленькой террасой. Кроме типовых проектов, есть также и индивидуальные. Их заказывают в специальной компании, либо же можно нарисовать самостоятельно. Для маленького участка выбирайте компактную постройку. В домах, где зимой никто не будет проживать, совсем необязательно устанавливать котел или печь. Но о теплоизоляции все равно надо позаботиться, она защитит дом от промерзания зимой.

Выбор проекта зависит не только от предпочтений хозяева, но и от особенностей участка. Можно выбрать вытянутый или П-образный дом. Если есть автомобиль, не забудьте оставить на участке место для гаража или навеса. Нередко хозяева хотят обустроить на садовом участке баню. Ее можно построить самостоятельно по каркасной технологии, или же заказать конструкцию под ключ. Если у вас есть в наличии все необходимые инструменты, а также имеется уже готовый проект, и вы имеете хотя бы минимальное представление о каркасной технологии, вы с легкостью справитесь с постройкой дачного дома самостоятельно.

Смотрите в видео, какие грубейшие ошибки допускают мастера при строительстве каркасного дома.

Этапы строительства

Пошаговая инструкция каркасно-щитового дома предполагает выполнение работ за несколько последовательных этапов. Каждый из них следует рассмотреть подробнее.

Обустройство пола

После того как щитовые заготовки завезены на стройку – можно приступать к возведению ленточного фундамента для дома. После схватывания раствора (примерно через неделю после заливки) поверх настилается слой гидроизоляции из рубероида, а затем монтируется основание пола.

В качестве лаг для настилки полового покрытия используются брусья сечением порядка 40 х 50 мм. При их монтаже необходимо придерживаться правил:

  • для фиксации лаг в брусьях нижней обвязки выбираются пазы требуемого размера;
  • расстояние между ними не должно превышать установленной для таких конструкций нормы в 50 см;
  • при монтаже обязательно применение уровня, посредством которого бруски выравниваются в горизонтальной плоскости.

Поверх брусьев, уложенных и надежно закрепленных в пазах, обустраивается черновой пол с покрытием из досок.

Сборка стен

При строительстве каркасно-щитового дома стены возводятся с угла здания.

Последовательность проводимых при сборке операций:

  • Устанавливаются вертикальные брусья каркаса, надежно закрепляемые в пазах нижней обвязки.
  • К ним последовательно крепятся панели (щиты), подпираемые прочной доской длиной примерно 3 метра.

В качестве изолятора может применяться силиконовый наполнитель или обычная монтажная пена.

Монтаж кровли

По завершении установки стенных щитов сверху по всему периметру они сшиваются специальным брусом, образующим прочную обвязку. После того как она будет готова – можно приступать к монтажу кровли. Сначала потребуется изготовить стропила, которые предпочтительнее сделать из бруса сечением 120 х 50 мм. Готовые стропильные ноги с одной стороны крепятся в пазах верхней обвязки, а с другой – прочно соединяются в районе конька.

Поверх системы стропил делается обрешетка, на которую впоследствии укладывается кровельное покрытие.

Шифер и натуральное черепичное покрытие считаются тяжелыми материалами, существенно увеличивающими нагрузку на щитовые стены и фундамент. В качестве их заменителя допускается применять битумную черепицу, более трудоемкую в обустройстве и стоящую несколько дороже других материалов.

Фундамент для постройки каркасного дома: требования к основанию

Щитовое строительство: конструктивные особенности технологии

Щитовой домик представляет собой сооружение, собираемое из плоских деталей, скрепленных дополнительными элементами

Щитовой домик представляет собой сооружение, собираемое из плоских деталей, скрепленных дополнительными элементами. Полная сборка каркаса занимает немного времени, после чего можно приступать к отделочным работам внутреннего и внешнего характера. Каркасные дома – технология, которая широко распространена во многих странах мира, причем в некоторых регионах применяется только данный способ из-за простоты и оперативности всех процессов.

Сборка конструкции производится из готовых элементов на строительной площадке. Этапы работ отличаются простотой, кроме заливки фундамента, процессы напоминают обычную сборку конструктора, поэтому возвести каркасный дом своими руками – это не только экономно, но и практично.

По видам каркасные дома различаются следующим образом:

Деревянный каркасник собирается из пиломатериала. При этом цена «коробки» предельно доступна. Особенно важно, что работать с деревом легко, для распиловки не требуется специальный инструмент, достаточно пилы, ножовки. Скрепление производится отверткой. Недостаток в том, что придется сделать предварительную обработку всего пиломатериала антипренами, составами против грибка, жучков.
Дом на металлическом каркасе подразумевает обустройство «коробки» производимой из уголка, труб квадратного сечения. Обработка требует применения тяжелых инструментов, сварочного аппарата для скрепления всех элементов. Стоимость стальной конструкции выше, чем пиломатериалов, однако при соблюдении технологии, строительство каркасного дома на металле, выгоднее – здание получается более прочным и устойчивым.

Дом из ЛСТК – это строение из легких стальных конструкций особой прочности. Профиль ЛСТК имеет легкий вес, отлично противостоит воздействию внешней среды, не требует дополнительной обработки и при этом разрушение происходит в течение 200-250 лет, неплохой срок службы! Работать с материалом легко и просто – он режется ножовкой по металлу, скрепляется саморезами. Цена ЛСТК высокая, но и практические качества каркаса будут идеальными.

Как построить стены каркасного дома своими руками: пошаговая инструкция

Без проекта никуда, или что нужно знать о доме до его строительства

Как и любое другое строительство, возведение каркасного дома требует грамотного составления проекта. Последний должен отображать все нюансы будущего строения, поэтому вам  в начале нужно определиться с его размерами и планировкой.

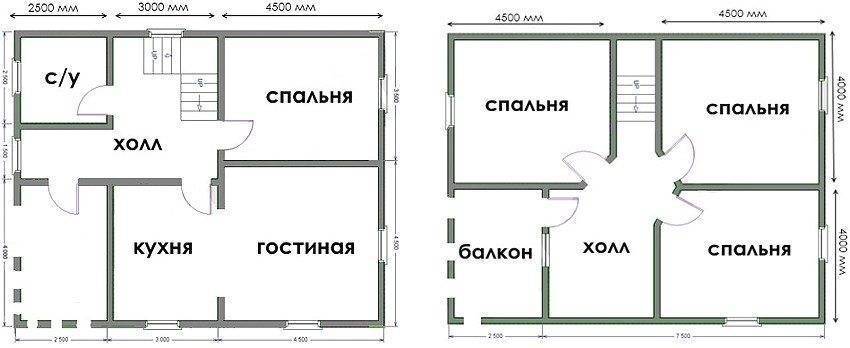

Если самостоятельно вы не можете определиться с планировкой, возьмите за основу любую понравившуюся схему нашем строительном портале. Причем, совсем не обязательно искать планировки только каркасных домов, так как в данном случае не имеет значения из какого материала будут стены.

Еще один немаловажный момент – это тип крыши. При строительстве каркасного дома имеет смысл сделать мансардную кровлю. Она не значительно повышает расходы на возведение дома, но при этом позволяет получить фактически второй этаж. К примеру, если вы строите небольшой дачный домик 6х6 м, то мансарда позволит комфортно расположиться в нем семье из четырех-пяти человек.

Определившись с размерами и планировкой, можно переходить к составлению чертежей. Для этого необходимо понимать принцип каркасного домостроения. Поэтому рассмотрим основные моменты конструкции:

  • в основе каркаса используются стойки – это брус 100х100 или даже 150х150 мм в углах и доски 150х40 мм между ними;
  • снизу и сверху стойки соединяются обвязкой (брусом или доской);
  • для укрепления угловых стоек используются раскосы;
  • для укрепления промежуточных стоек используются горизонтальные перемычки.
  • перекрытия обязательно должны быть легкими, т.е. деревянными;
  • и крыша выполняются так же, как и для обычных домов.

При составлении схемы будущей конструкции укажите размеры деталей каркаса в миллиметрах. Это позволит не ошибиться при их изготовлении и сборке. Кроме того, вы сможете рассчитать количество пиломатериалов.

Инструкция к фундаменту

Поэтапное строительство каркасного дома своими руками начинается с фундамента. Это — основа дома, большая, ровная и прочная «подставка», на которой держится вся каркасная конструкция. Её можно вылить из бетона или собрать из готовых бетонных блоков.

Ленточный фундамент для каркасника.

Каркасное строительство называют «лёгким». Стены каркасника значительно меньше давят на поверхность земли, чем капитальные сооружения из кирпича или монолиты из бетона. Каркас также легче брусового деревянного дома. Поэтому вашему строению понадобится небольшой мелкозаглубленный фундамент, при этом глубину можно сделать на 100-300 мм.

На заметку
Решая, как самому построить каркасный дом своими руками, неизменно сталкиваешься с вопросом выбора конструкций и материалов. Для каркасных строений сооружают мелкозаглубленные ленточные фундаменты или плиты. В некоторых случаях для каркасников делают фундаменты глубокими.

В некоторых случаях для каркасников нужна большая глубина фундамента. Это бывает, когда грунт – зыбкий, подвижный, сыпучий и строение планируется на берегу водоёма. В таком случае устанавливают свайно-винтовой фундамент, который будет опираться на глубокие и неподвижные слои грунта.

Ленточный фундамент

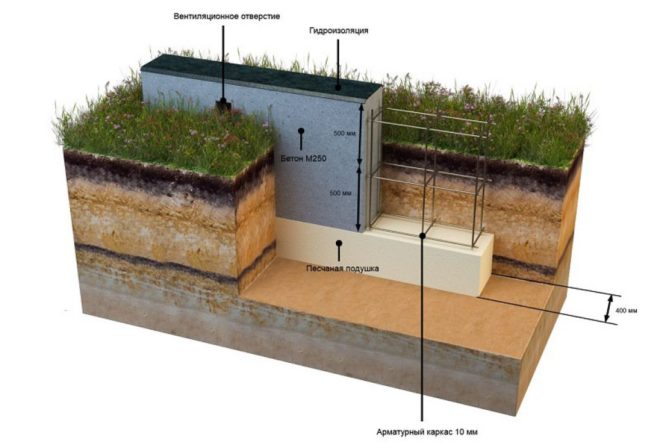

Представляет собой каменную ленту, дорожку, заглубленную в землю на 100-400 мм. Над поверхностью земли фундамент возвышается на 100-300 мм. Таким образом, общая высота ленточного фундамента для каркасного дома составляет 200-700 мм.

Опалубка ленточного фундамента с арматурной сеткой

На заметку
Можно сделать фундамент глубже и выше – но это уже на ваше усмотрение, при желании израсходовать больше строительных материалов и получить более массивную конструкцию основания дома.

Ленту фундамента заливают в подготовленные заранее траншеи. Бетон для заливки можно замешивать самостоятельно. Перед заливкой в траншеи насыпают слой песка и  тем самым делается так называемая песчаная подушка (толщина до 100 мм) и укладывают металлические арматуру.

Плитный фундамент

Плитный фундамент также называют плавающим. Каркасный дом будет подниматься и опускаться вместе с ним, при сезонных расширениях грунта . Поэтому плита должна быть достаточно прочной, чтобы можно было возводить здание в два этажа и выше.

Плитный фундамент заливают из бетона и арматуры, при этом арматуру связывают проволокой. Арматурная сетка обеспечивает плите каркасного дома необходимую прочность, жестко фиксируя монолитную плиту.

Расчет фундамента производится по принципу повышенной нагрузки, применяют арматуру разного диаметра. Плюс можно менять расстояние между прутьями, и это поможет увеличить прочность фундамента. Стоимость зависит от сложности работы и потраченных материалов на создание.

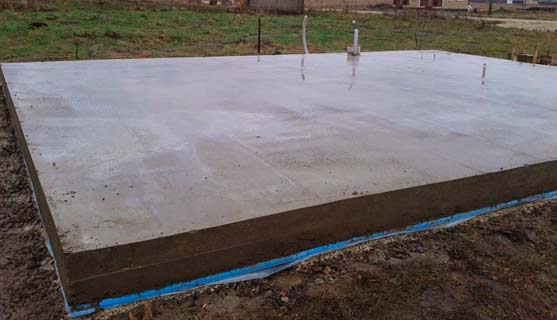

Фундамент залит монолитной плитой

Плитное основание можно минимально заглубить в грунт на 100-200 мм, или лить бетон на гравийную подушку без заглубления. Общая высота плиты должна составлять 200-300 мм.

Для плиты фундамента важно обеспечить стойкость к подъёму грунтовой влаги. Поэтому при замешивании бетона в него добавляют водостойкую добавку. Это обеспечит водостойкость бетонной плиты и сухой пол внутри будущего помещения

А также продлит долговечность фундамента и всего строения

Это обеспечит водостойкость бетонной плиты и сухой пол внутри будущего помещения. А также продлит долговечность фундамента и всего строения.

Свайно-винтовой фундамент

Для получения свайно-винтового фундамента можно использовать асбестовые трубы или металлические готовые сваи. Для асбестовых труб готовят ямы, в которые устанавливают трубу и заливают в неё бетон. Предварительно – армируют, т.е. ставят металлическую арматуру внутрь трубы. Металлические сваи вкручивают в землю без вынимания грунта, не выкапывая ямы.

Для того чтобы было легче и понятнее, как монтировать свайно-винтовой фундамент и каркасный дом своими руками – пошаговое фото.

Набор свай для винтового фундамента

Вкручивание свай для фундамента вручную

Соединение винтовых свай фундамента между собой

Свайно-винтовой фундамент

Фундамент

Строим своими руками

Строительство дома силами подрядчика не потребует от вас опыта строительных работ. Вам нужно лишь выбрать проект, оплатить работы строительной фирмы и используемых материалов. Даже для контроля подрядчика и приемки готового объекта можно нанять профессионалов.

Все гораздо сложнее и серьезнее при строительстве дома своими руками. В одну статью невозможно уложить все советы и рекомендации по возведению каркасных сооружений, но мы можем дать вам направление для изучения каждого этапа строительства.

Итак, мы уже выбрали проект для дома. Как поступить дальше? Рекомендуем составить чертежи каждой из стен, пола, потолка и стропильной системы. Это значительно упростит расчет необходимых строительных материалов и монтаж элементов каркаса

Важно понимать расположение основных несущих элементов конструкции дома до обустройства фундамента. Расчет необходимых материалов особенно важен, если участок постройки находится далеко от поставщиков материала, а доставка материалов собственным транспортом не предоставляется возможной. Составьте план поставок материалов для своевременного выполнения работ и удобства их хранения

После того как работа с калькулятором и чертежами закончена, найдены поставщики необходимых материалов, составлен план доставки материалов на стройку, можно приступать к монтажу фундамента.
Каркасные дома имеют небольшой вес. Для строительства даже двухэтажного каркасного дома 6х6 можно обойтись свайным фундаментом или винтовыми сваями. Поэтому важно иметь чертежи дома, ведь под несущими элементами каркаса с наибольшей нагрузкой должна находиться опора. С правилами обустройства таких фундаментов вы можете ознакомиться в интернете.
Возведение стен каркасного дома невозможно до обустройства нижней обвязки и монтажа пола первого этажа.

Составьте план поставок материалов для своевременного выполнения работ и удобства их хранения. После того как работа с калькулятором и чертежами закончена, найдены поставщики необходимых материалов, составлен план доставки материалов на стройку, можно приступать к монтажу фундамента.
Каркасные дома имеют небольшой вес. Для строительства даже двухэтажного каркасного дома 6х6 можно обойтись свайным фундаментом или винтовыми сваями

Поэтому важно иметь чертежи дома, ведь под несущими элементами каркаса с наибольшей нагрузкой должна находиться опора. С правилами обустройства таких фундаментов вы можете ознакомиться в интернете.
Возведение стен каркасного дома невозможно до обустройства нижней обвязки и монтажа пола первого этажа.

Ключевые этапы работ

Установка и закрепление на фундаменте обвязочного бруса;
Выставление лаг для пола первого этажа (соблюдение уровня и плоскости расположения);
Монтаж чернового пола под утепление;
Закладка необходимых строительных мембран, утепление;
Монтаж финишного напольного покрытия или основания под него (листовые материалы под последующую отделку;
Монтаж каркаса из бруса (основные и промежуточные стойки, подготовка оконных и дверных проемов) или установка стеновых панелей в случае строительства каркасно-щитового дома. В случае выбора каркасно-щитовой технологии стеновые панели монтируются «на земле» или закупается готовый домокомплект;
Монтаж верхней обвязки и потолочных балок;
Работа со стропильной системой и кровельным материалом;
Обшивка стен дома и потолка с последующим утеплением может производиться в любом порядке после подведения дома под кровлю

Важно соблюдение технологии работ с выбранным утеплителем;
Отделочные работы: установка окон и дверей, работа с финишными отделочными материалами, монтаж инженерных систем и элементов коммуникаций.

Каждый из этапов работ требует детального изучения. Старайтесь работать с материалами, которые вам уже знакомы, или которые требуют минимального набора инструментов и навыков. Да, строительство каркасного дома 6 на 6 – весьма сложный процесс при рассмотрении каждого технологического этапа. Но стоит пройти этот путь один раз, а в дальнейшем это уже не будет казаться таким сложным

Важно ответственно подойти даже к самым простым строительным операциям

Возведение фундамента под каркасный дом

Сборка стен

Щитовой дом: преимущества и недостатки

Монтаж каркасной стены (пошаговая инструкция)

Каркасную стену можно сделать и установить несколькими способами. Самый простой и технологичный – сбор панели на платформе (полу) первого этажа, а потом подъем и закрепление на брусьях нижней обвязки. Начинать монтаж необходимо со стен, имеющих минимальную длину. Это поможет установить и закрепить её малыми силами, а в дальнейшем она будет служить опорой для более массивных конструкций.

1. Монтаж брусьев нижней обвязки.

Брус нижней обвязки устанавливается на предварительно изолированную поверхность фундамента или ростверка. Перед установкой проводим геометрическую разбивку по периметру. Начинаем установку с угла здания. Брус закрепляем анкером, отверстие для которого сверлим непосредственно через балку в фундамент. Крепление брусьев проводим через 600 – 800 мм.

2. Установка вертикальных стоек.

Перед установкой стоек выполняем разметку. Делать это удобно с применением шаблона, который имитирует толщину стойки (50 мм) и расстояние между стойками (550 мм). Места установки стоек помечаем «0». Возле каждой будущей стойки устанавливаем перфорированный уголок 50х50 мм, через который будем проводить предварительную фиксацию стойки.

Первую стойку устанавливаем в углу, отступив от края перпендикулярной балки обвязки расстояние, равное толщине стены. Обычно это расстояние равно ширине нижней обвязки. Стойку закрепляем на уголке внизу и ставим укосину, которая будет держать стойку в вертикальном положении. Укосина – брусок 40х40 мм длиной 4 м, которая крепится к стойке и полу первого этажа.

Стойка, установленная с помощью уровня и закрепленная укосиной, будет своеобразным репером для монтажа последующих стоек стены.

Следующей устанавливаем последнюю стойку в стене, которая ставится на расстоянии длины бруса верхней обвязки. Как правило это 4 – 4,5 м. Закрепляем эту стойку также, как и первую при помощи уголка и укосины.

После этого устанавливаем верхнюю балку стены на поставленные стойки. Закрепляем её гвоздями.

Затем устанавливаем центральную стойку в стене, после чего устанавливаем остальные стойки.

Крепление стоек к нижней обвязке проводим гвоздями на косую с обеих сторон. Крепление верхней балки к стойкам проводим вертикально.

Вторую стену начинаем с аналогичной установки стоек от угла, таким образом формируя угол дома.

3. Верхняя обвязка.

Верхнюю обвязку начинаем выполнять после установки всех стен первого этажа. Её также проводим от угла, но ставим таким образом, чтобы она завязывала между собой обе угловые стены.

Брус верхней обвязки должен перевязывать между собой места стыковки стен. Таким образом мы добиваемся дополнительной прочности конструкции.

4. Устройство проемов.

Проемы (окна, двери) в стенах дома можно формировать по ходу монтажа стен. Для этого сначала усиливаем боковые места путем установки спаренных вертикальных стоек. Затем вырезаем стойки по высоте проема и формируем перемычки сверху проема и места установки подоконников снизу.

5. Обшивка каркаса листами ОСП (OSB-3).

Перед обшивкой плитами закрепляем на наружной стене гидробарьер. В случае формирования вентиляционного зазора, на стойки устанавливаем контррейку, которой дополнительно крепим гидромембрану.

Установку плит проводим вертикально, начиная от угла здания. Второй край плиты должен доходить до середины третьей от угла стойки (при разбивке 50/550), на которой будет проводиться стыковка плит.

Специальной схемы обшивки не существует, но есть определенные правила. Повторюсь, стыковать плиты по вертикали необходимо на стойке. Если это сделать вне стоек каркаса, то будет потеряна жесткость внешней обшивки.

Крепить листы к каркасу лучше с помощью саморезов и шуруповерта. Я использую в своей работы саморезы по дереву желтого цвета, которые хорошо работают как на срез, так и на выдергивание.

6. Облицовка листами ДВП, ЦСП (цементно-стружечная плита), фанерой.

Листы ДВП типа Изоплат, являются природным, дышащим материалом. При их использовании можно отказаться от гидробарьера, так как сам лист будет выполнять эту функцию.

ЦСП и фанера крепятся также как ОСП. Единственное, что мы делаем, дополнительно обрабатываем фанеру (если это не влагостойкий вариант), пропитками для защиты от влаги.

Крепить облицовку лучше саморезами. Бывают случаи, когда необходимо что-то исправить (например, увеличить или уменьшить проем) и с саморезом это сделать гораздо проще.

Стены будущей постройки

Перекрытие и стропильная система

Начало строительства: подготовка

Выбор некачественных стройматериалов

Ваш загородный дом – опора и защита от многих внешних факторов. В нем хочется чувствовать себя надежно, безопасно и комфортно. Поэтому экономить на строительных материалах необходимо разумно.

Многие, выбирая дорогой кирпич, стремятся сэкономить на цементе или, приобретая качественный утеплитель, пытаются найти клей для него подешевле. Это в корне неверно.

Здесь опять на помощь может прийти грамотный специалист, который рассчитает смету, где будут прописаны все предстоящие расходы, включая даже такие мелкие детали: как гвозди и саморезы, и укажет последовательность покупки.

Как построить каркасный дом: заливка фундамента

Быстровозводимая конструкция легкая, поэтому сооружать мощное основание нет смысла. В зависимости от типа грунта и этажности строения выбирают между:

  • винтовыми сваями;
  • столбчатым;
  • ленточным.

При выборе вида фундамента рассчитывают общую нагрузку. Погонный метр высотой 3 м весит около 1,7 т. Если предполагается одноэтажное строение, периметр умножают на 1,7. При расчете 2-этажного здания площадь умножают на 2 затем на вес 1 п.м.

Один из популярных вариантов – свайно-винтовой. Он подходит для возведения основания на заболоченных участках, в местах со сложным рельефом, кроме скалистого грунта. Для одной семьи из 3-4 человек подойдет столбчатый. С помощью бура выполняют отверстия глубиной 80 см и шириной 20 см, куда вставляют асбоцементные трубы на дистанции 90 см. Свободное пространство заполняют присыпкой из песка и щебня, после утрамбовки заливают цементным раствором. По такому принципу закапывают 130-150 столбов.

Монолитное основание

Ленточный фундамент для каркасного дома стал классикой. Он представляет собой бетонную полосу, образующую замкнутый контур. По сравнению со столбчатым имеет большую поверхность, поэтому обеспечивает хорошую несущую способность. Пошаговое описание возведения мелко заглубленного основания позволит с работой справиться самостоятельно. Для этого понадобятся:

  • арматурные стержни;
  • песок, щебень разных фракций;
  • стальная проволока;
  • цемент;
  • гидроизоляция;
  • инструменты: пила, лопата, строительный миксер.

После расчетов размечают место, используя колышки и веревку. Чтобы лента была ровной, второй ряд бечевки натягивают шире на 10 см толщины стены. Для измерения углов используют лазерный уровень или контролируют ровность через сравнение диагоналей.

Для не заглубленного основания глубоких рвов рыть не нужно. В отличие от фундамента, когда ямы выкапывают ниже уровня промерзания, достаточно снять плодородный слой и заглубить траншеи на полметра. В этом случае лента будет опираться на грунт. Хотя почва подвергается морозному пучению, несущая способность от этого не страдает. Особенно, если дом строится на песке или гравелистой почве.

На дно выстилают геотекстиль, сверху слоями насыпают песчаную подушку. Каждый пласт проливают водой и утрамбовывают. На глинистой почве высота подложки достигает 50 см, на песчаном грунте — в 2 раза меньше. Следом укладывают гидроизоляцию из битумно-полимерных материалов.

Строительство опалубки и заливка раствора

На этом этапе из шифера, досок или фанеры по периметру монтируют опалубку для бетона. С внутренней стороны уровнем вымеряют высоту заливки раствора, отмечают маркером на досках. Вдоль опалубки сооружают арматурный каркас. Металлические стержни диаметром 10-16 мм с ребристой поверхностью обеспечат прочную адгезию с бетоном, в перспективе предотвратят разрушение фундамента. Если высота опалубки больше 30 см, прутья укладывают в несколько рядов.

Предпоследний шаг в возведении монолита – равномерное распределение бетона. После заливки первого слоя с целью предотвращения вакуумных пустот его пробивают. Второй слой добавляют до схватывания первого. Последний выравнивают согласно разметкам, засыпают сухим цементом через сито.

Незащищенный мелко заглубленный фундамент зимой проводит холод от промерзающего грунта. Чтобы сохранить тепло в доме, с наружной части выкладывают пенополистирол. В регионах с суровым климатом используют другую схему. Изоляционный слой в придачу укладывают по горизонтали внизу основания.

Если температура держится в +20°C, через неделю строительство продолжают. За это время бетон затвердеет на 50%. Если столбик не поднимается выше +17°С, выжидают дней 12. До окончательного высыхания монолита понадобится не менее 28 дней.

4 Сборка каркаса – строим стены и крышу

Теперь строим основу дома – каркас. Для его возведения понадобятся такие пиломатериалы:

  • брус 150х150 мм;
  • доски 40х150 мм.

Сборка начинается с установки угловых стоек, подготовленных из бруса 150х150 мм. Угловые стойки обычно крепятся к обвязке саморезами и уголками. Кроме того, укрепляются раскосами, выпоенными из досок. В процессе их монтажа обязательно следите, чтобы стойки не отклонялись от вертикали.

Затем устанавливаются промежуточные стойки сечением 40х150 мм, которые, как уже было сказано выше, они должны располагаться с шагом 60 см. Доски крепятся к обвязке при помощи тех же стальных уголков. Для связки всех стоек между собой можно использовать горизонтальные перемычки, единственное, устанавливать их обязательно нужно в шахматном порядке.  После установки стоек монтируются горизонтальные перекладины, обрамляющие проемы.

Сборка каркаса дома по технологии

Сверху к стойкам крепится верхняя обвязка брус 150х150 мм. Она не только скрепляет между собой все стойки, но и служит основой для балок перекрытия. По такому же принципу выполняется монтаж каркаса перегородок. Единственное, для перегородок можно использовать брус 100х100 мм или даже меньше, соответственно, понадобятся и менее широкие доски для промежуточных стоек.

В качестве перекрытия можно использовать специальные балки из OSB или доски 40х100 мм. Последние ставятся на кромку и фиксируются на обвязке уголками. Шаг перекрытия должен составлять около 30-35 см. После этого по периметру дома на балки перекрытия укладывается мауэрлат – доска или брус. Он связывает балки перекрытия, а также служит основой для крыши.

Далее собирается каркас мансарды и монтируется кровельное покрытие. Работа осуществляется по стандартной схеме, т.е. как и при строительстве обычных домов. Поэтому рассматривать это процесс не будем. Единственное, что стоит отметить: в одиночку справиться со строительством крыши очень сложно, поэтому на данном этапе вам понадобятся несколько помощников.
