Составление сметы на строительство дома из бруса

Подсчёт затрат на устройство фундамента

Чтобы понять, сколько придется потратить на установку фундамента, нужно рассчитать параметры

Чтобы понять, сколько придется потратить на установку фундамента, нужно рассчитать параметры. Итак, представим, что у нас есть одноэтажный дом из бруса, периметр которого 6х6 м. С учетом того, что под сруб можно сделать облегченный тип, имеем следующие параметры:

  • Глубина — 40 см.
  • Ширина — 40 см.
  • Общая длина по внешним стенам 24 метра. К этому же указанию прибавляем длину фундамента для внутренних перегородок. Здесь в качестве показателя берем еще 8 метров общей длины. Итого имеем 32 метра фундамента глубиной 40 см и шириной 40 см.
  • Теперь умножаем 32х0,4х0,4 = 5,12 м3. Это и будет общий объем мелкозаглубленного ленточного фундамента для нашего здания.
  • Далее необходимо узнать стоимость м3 товарного бетона.
  • Так умножаем стоимость м3 бетона на полученный необходимый объем. Сюда же добавляем возможные расходы на доставку и аренду спецтехники. Но вполне возможно, что эти пункты уже включены в стоимость бетонной смеси.
  • Теперь к стоимости фундамента нужно добавить стоимость плит для изготовления опалубки. Здесь достаточно будет рассчитать общий расход на опалубку, а мы это знаем, и умножить на высоту. Получаем 12,8 м2. Именно столько плит необходимо до возведения опалубки. Умножаем объем на цену м2.

И, конечно же, стоимость армирования должна быть включена в стоимость фундамента

  • И, конечно же, затраты на армирование должны быть включены в стоимость фундамента. При этом нужно знать, что для фундамента шириной до 40 см используется арматура в четыре продольных стержня. При этом при длине фундамента более трех метров необходимо использовать продольную арматуру сечением 12 мм. Для поперечных перемычек используют стержень сечением 6-8 мм.
  • Чтобы рассчитать количество необходимой арматуры, необходимо общую длину нашего фундамента умножить на 4 (количество продольных стержней). При этом умножаем полученное значение еще на 10%, чтобы был запас на слияние столбиков при вязании. Итого получаем общий метраж продольной арматуры сечением 12 мм. Значение умножается на цену материала за объем. Рассчитываем поперечные прутья, разделив длину фундамента на шаг расположения арматуры в вязке. Затем полученное число умножаем на 2 (два ряда с расположением поперечных столбиков).

Образец сметы на проектные работы. Смета на проектные работы, особенности составления, образец, бланк для скачивания

Смета на проектные работы – письменный документ, устанавливающий объемы и иные характеристики затрат на осуществление работ по проектированию в рамках договора проектирования.

Правила составления сметы

Такой документ составляется в письменном виде и утверждается заинтересованными сторонами. Разработке сметы предшествует подписание сторонами договора подряда на осуществление проектных работ. Такой договор определяет объем и перечень существенных условий выполнения проектных работ.

Смета на работы составляется во исполнение основного соглашения о выполнении проектных работ. Как правило, такая смета составляется и подписывается вместе с договором на проектирование. По соглашению сторон, анализируемый документ может утверждаться сторонами и позднее.

Локальная смета на работы является приложением к основному договору о проектировании и должна соответствовать определенным критериям. Такой документ должен содержать необходимые условия, отсутствие которых может привезти к признанию сделки недействительной.

Требования к информации в смете на проектные работы

Должна не противоречить условиям основного договора проектирования.

Должна не противоречить действующему законодательству РФ.

Должна быть достаточной для исполнения принятых на себя обязательств.

Подписывается полномочными представителями сторон.

Образец сметы на проектные работы, типовой бланк, не имеют строгой формы и составляются в произвольном виде. Тем не менее требования, предъявляемые российским законодательством должны соблюдаться контрагентами в сделке подряда.

Изготовленная в простой письменной форме смета приобщается к основному договору на проектирование и является его неотъемлемой частью.

При этом необходимо помнить, что такое соглашение на проектирование может быть использовано без приложения к нему сметы, а смета, в свою очередь, сама по себе не является достаточным документом, так как не содержит в себе достаточного количества существенных условий, отображаемых в договоре проектных работ.

Информация о контрагентах, их полномочных представителях и документах, подтверждающих данные полномочия.

Информация о договоре на проектирование, в рамках которого изготавливается смета.

Дата и место подписания анализируемого документа.

Сроки действия и порядок прекращения прав и обязанностей сторон.

Подробный перечень затрат на проектные работы. В некоторых случаях, для удобства, данная информация сводится в таблицу, которая разбита на понятные и логические разделы.

Порядок применения данного документа и другая полезная информация.

Описываемый документ обязателен для исполнения сторонами, пока действует основное соглашение о проектировании. Расторжение соглашения о проектировании влечет прекращение действия всех приложений, в том числе и анализируемой проектной сметы.

Порядок внесения изменений и дополнений

Если заинтересованным сторонам необходимо внести изменения и дополнения в проектную смету, то составляется дополнительный документ в виде дополнительного соглашения. Такое соглашение подписывают полномочные представители и оно вступает в юридическую силу.

Утвержденная смета не может быть изменена в одностороннем порядке и обязательна для исполнения сторонами, ее подписавшими. Отдельные позиции такого документа могут быть признаны недействительными исключительно только подписавшими ее сторонами или в судебном порядке.

Признание отдельных пунктов сметы недействительными не влечет признание всей сметы таковой. В не оспоренных в установленном порядке позициях договора, она продолжает свое действие в соответствии с ранее согласованными условиями.

На нашем ресурсе размещены различные образцы таких документов, которые можно скачать абсолютно бесплатно в разделе “Образцы документов”, статьи, посвященные вопросам правоприменения размещены в разделе “Вопрос-ответ”.

Желаем Вам удачи!

Фундамент для дома из бруса

Так как вес деревянного дома значительно легче аналогичного строения из кирпича, то нет необходимости в глубокой закладке основания. Прекрасно подойдут ленточный, винтовой или буронабивной фундамент

Чтобы не ошибиться в этом важном вопросе выбора типа фундамента и количестве необходимого материала, необходимо произвести расчёт, учитывающий характер грунта на участке стройки. Вес дома рассчитывается исходя из количества кубометров пиломатериала, необходимого на его возведение. Когда фундамент отстоится и станет достаточно прочным, переходят к закладке первого венца

Когда фундамент отстоится и станет достаточно прочным, переходят к закладке первого венца.

Первый венец. Первый венец является очень важным элементом, это контур, на который приходится основной вес и который первым подвержен гниению из-за задерживающейся влажности. Чтобы избежать этой неприятности в будущем, под первый венец подкладывают подвенечную доску (не менее 50 мм), изготовленную из хвойных пород древесины (чаще лиственницы), пропитанную антисептиком для лучшей сохранности от сырости. Основное назначение этой доски-это дополнительная прокладка между фундаментом и первым венцом, которая первая подвергнется гниению. Этот элемент легче и дешевле заменить, чем целый венец дома.

Сборка сруба. Технология возведения дома из бруса называется повенечной,т.е. каждый следующий венец укладывается после полного монтажа венца, расположенного ниже. Между венцами прокладывается джутовый уплотнитель стыков, он же является отличным теплоизолятором для брусовых строений. При использовании пиломатериала естественной влажности необходимо принять меры для сохранения правильной геометрии и повышения жёсткости после усушки дома.Для этого каждые два венца дома в шахматном порядке скрепляются специальными нагелями из бруса. В зависимости от применяемого материала выбирают различные виды углового соединения “в чашу”, ” в лапу” или тёплый угол.

Особое внимание уделяется тем стенам, где планируется прорезание дверных и оконных проёмов, здесь размеры брусьев выбирают исходя из величины проёмов. При строительстве из бруса естественной влажности во избежание перекосов и изгибов пиломатериала, применяется такой приём. В стенах, где по плану будут окна и двери, часть бруса закладывают по размеру стены, что фрагментарно закрывает проходы, создавая вид решётки

Когда дом полностью просохнет, лишние детали выпиливаются

В стенах, где по плану будут окна и двери, часть бруса закладывают по размеру стены, что фрагментарно закрывает проходы, создавая вид решётки. Когда дом полностью просохнет, лишние детали выпиливаются.

Примерная смета строительства дома на основе сметной стоимости

Ниже представлена ​​примерная смета на строительство дома из бруса различных видов. В него входила примерная сметная стоимость строительства дома из бруса различного сечения. При расчете бруса для постройки дома необходимо определить длину всех стен по периметру и умножить это число на высоту здания. Затем полученное количество древесины на дом делится на кубометры.

Как видно из приведенных выше данных, деревянные дома можно строить из бруса или точеного бревна. Характерной особенностью бруса является то, что он имеет правильную геометрическую форму, что упрощает сборку дома и транспортировку материала, а также позволяет построить дом в кратчайшие сроки.

В большинстве случаев при строительстве дома используется брус 150×150 мм и 150×200 мм. В качестве примера ниже представлена ​​смета на строительство деревянного дома из клееного бруса общей площадью 170 кв.

На строительство дома из профилированного и клееного бруса цена может отличаться!

Прежде чем приступить к изучению сметной документации, учтите, что материальные затраты могут существенно различаться. Например, на строительство дома из профилированного бруса цена изначально будет выше за счет материальных затрат, чем на строганный вид бруса. Цена строительства дома из клееного бруса печной сушки может быть еще выше.

Таблица – Смета на строительство деревянного дома площадью 170 кв м:

Название должности

Единица измерения

Толпа людей

Цена за единицу

Цена

1. Базовая подготовка

10 166,7

2. Стены

35 280,8

2.1. Основные материалы

27 732,8

Брусовой клей для стен и перегородок

куб м

36

600,0

21 600,0

Приклеивание балки к забору

куб м

один

600,0

600,0

Имитация дерева

кв м

120

20,0

2400,0

Полки каркасных стен 50×100 мм

куб м

1,5

200,0

300,0

Изоляция

куб м

6

83,3

499,8

Фурнитура, крепеж

установлен

100

23,3

2333.0

2.2. Работа

7548.0

Сборка стен из бруса

куб м

36

150,0

5400,0

Сборка стен из бруса (забор)

куб м

один

150,0

150,0

Устройство раздела

кв м

60

33,3

1998.0

3. Наложение

2911.0

3.1. Основные материалы

1500,0

Стол 50×200 мм

куб м

пять

200,0

1000,0

Деревянная опора

пК.

250

2.0

500,0

3.2. Работа

1411.0

Монтаж полов без подшивки натяжного потолка

кв м

170

8.3

1411.0

4. Двери

4359,8

4.1. Основные материалы

3860,0

Дверной блок балкон

пК.

6

643

3 3860,0

4.2. Работа

499,8

Установка дверей

кв м

6

83,3

499,8

5. Окна

5132,6

5.1. Основные материалы

4032,6

Оконный блок (пластиковое окно с двойным остеклением 32 мм)

кв м

22

183,3

4032,6

5.2. Работа

1100,0

Установка окон

кв м

22

50,0

1100,0

6. Крыша

Кромочная пластина 50×250 мм

куб м

12

200,0

2400,0

Стол из грубой ткани

куб м

4

200,0

800,0

Название должности

Единица измерения

Толпа людей

Цена за единицу

Цена

Брус 50 х 50 мм

куб м

4

266,7

1066,8

Металлочерепица с фурнитурой и переливом

кв м

160

33,3

5328.0

Изоляция

куб м

35

83,3

2915,5

Пароизоляция и ветрозащита

рулон

6

50,0

300,0

Огневая биопропитка

л

200

1,3

260,0

Монтаж стропил

куб м

16

166,7

2667,2

Натяжные потолки с черновыми досками

кв м

160

6.7

1072.0

Устройство пароизоляционной прокладки в 1 слой

кв м

160

1,7

272,0

Укладка изоляции

куб м

45

16,7

751,5

1 слой гидроизоляции

кв м

160

1,7

272,0

Металлочерепица на полу

кв м

160

15,0

2400,0

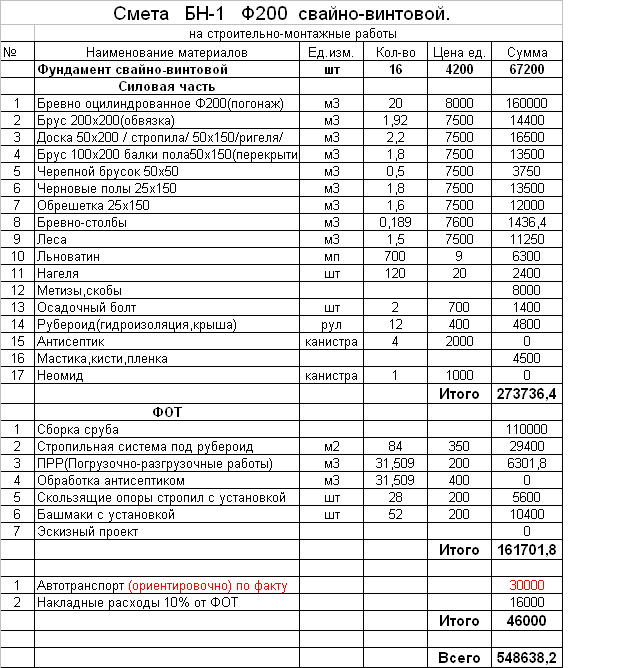

Сметная стоимость строительства дома 92,77м2 из профилированного бруса сечением 195х145мм. Перечень материалов и работ.

Раздел 1. Фундаменты

Материалы

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

1.1. арматура А3 d=12

пог.м.

360,00

46,63

16786,80

1.2. арматура А1 d=6

пог.м.

420,00

14,71

6178,20

1.3. бетон тяжелый марки М 200 (В 15) W4

м3

11,15

3700,00

41255,00

1.4. песок строительный

т

10,00

450,00

4500,00

1.5. пиломатериал обрезной сорт С

м3

3,01

4800,00

14436,00

1.6. проволока вязальная

т

0,02

46000,00

920,00

1.7. круг отрезной абразивный по металлу ЛУГА 230х2,5х22

шт.

10,00

47,50

475,000

1.8. гвозди строительные 4х100

кг

10,00

44,60

446,00

1.9. скобы для степлера 10

шт.

1,00

35,60

35,600

1.10. пленка полиэтиленовая

шт.

1,00

865,00

865,00

1.11. труба полипропиленовая

пог.м.

3,00

245,00

735,00

Итого:

86632,60

Доставка/доп.услуги

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

1.1. доставка до участка

маш/час

по факту

1.2. разгрузка машины

чел/час

3/1,5

250,00

750,00

Итого:

750,00

Монтаж

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

1.1. нивелирование участка, выноска осей, разбивка осей свайного поля

чел/час

3/4

250,00

3000,000

1.2. разработка грунта с перемещением в отвал

м3

7,22

1050,00

7578,900

1.3. бурение скважин под буронабивные сваи

м3

23,00

450,00

10350,000

1.4. устройство основания, утрамбованного песком

м3

4,81

800,00

3849,600

1.5. устройство опалубки

м2

48,12

200,00

9624,000

1.6. изготовление каркасов и установка арматуры

м3

10,04

1700,00

17059,500

1.7. бетонирование фундамента

м3

11,15

800,00

8920,000

1.8. разборка опалубки

м2

48,12

45,00

2165,400

Итого:

62547,40

Итого по разделу 1:

149930,00

Раздел 2. Сруб

Материалы

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

2.1. подкладная доска 200х50х6000 сосна-ель 1 сорт

м3

0,42

6500,00

2730,00

2.2. рубероид без посыпки РКП 350

шт.

2,00

350,00

700,00

2.3. антисептик трудновымываемый Зотекс

шт.

6,00

324,00

1944,00

2.4. стеновой материал профилированный брус 195х145 сосна-ель сорт 1

м3

45,14

10500,00

473970,00

2.5. межвенцевой утеплитель 8мм, p=600 гр/м2

пог.м.

1660,00

11,70

19422,00

2.6. нагеля березовые 25

шт.

1107,00

9,00

9963,00

2.7. скоба строительная 8х250

шт.

97,00

62,50

6062,50

2.8. лаги пола 100х200х6000 сосна-ель сорт 1

м3

1,80

6500,00

11700,00

2.9. балки перекрытия 100х200х6000 сосна-ель сорт 1

м3

1,80

6500,00

11700,00

2.10. доска монтажного пола 25х100х6000 сосна-ель 1 сорт

м3

0,45

6300,00

2835,00

2.11. скобы для степлера 10

шт.

42,00

35,60

1495,20

2.12. доска на конструкции лесов 1 сорт

м3

1,35

6300,00

8505,00

Итого:

551026,70

Доставка/доп.услуги

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

2.1. обработка сруба транспортным антисептиком Неомид

м3

45,14

200,00

9028,00

2.2. доставка еврофурами

маш

по факту

2.3. разгрузка машины

м3

54,65

250,00

13662,50

Итого:

23240,29

Монтаж

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

2.1. монтаж сруба на утеплитель со шкантами

м3

45,14

3200,00

144448,00

2.2. врезка лаг пола

м2

46,78

200,00

9356,00

2.3. врезка балок перекрытия

м2

45,99

250,00

11497,50

Итого:

165301,50

Итого по разделу 2:

739568,49

Раздел 3. Крыша

Материалы

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

3.1. доска стропильная 50х200х6000 сосна-ель 1 сорт

м3

2,64

6500,00

17160,00

3.2. обрешетка 25х150х6000 сосна-ель 1 сорт

м3

1,35

6300,00

8505,00

3.3. гидро-ветрозащитная паропроницаемая мембрана Изоспан А

шт.

2,00

1430,00

2860,00

3.4. изоспан KL 2-хстор лента д/пароизоляции 1,5см*50м

шт.

2,00

501,00

1002,00

3.5. контробрешетка 50х50х6000 сосна-ель 1 сорт

м3

0,53

6300,00

3307,50

3.6. шпилька резьбовая цинк 16х1000

шт.

4,00

146,32

585,28

3.7. шайба плоская с увеличенным полем

кг.

1,44

250,00

360,00

3.8. гайка оцинкованная М12

шт.

50,00

2,00

100,00

3.9. гвозди строительные 4х100

кг

25,00

44,60

1115,00

3.10. гвозди строительные 5х150

кг

5,00

44,60

223,00

3.11. скользящая опора KUCIS 140

шт.

36,00

67,32

2423,52

3.12. скобы для степлера 10

шт.

2,00

35,60

71,20

3.13. рубероид без посыпки РКП 350

шт.

8,00

350,00

2800,00

3.14. доска для закрепления рубероида 100х25х6000 сосна-ель 1 сорт

м3

0,53

6300,00

3307,50

Итого:

43820,00

Доставка/доп.услуги

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

3.1. доставка до участка

маш/час

по факту

3.2. разгрузка машины

чел/час

4/0,75

250,00

750,00

Итого:

750,00

Монтаж

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

3.1. монтаж стропильных конструкций

м2

88,44

700,00

61908,00

3.2. устройство гидро-ветро защиты

м2

88,44

40,00

3537,60

3.3. устройство вентзазора 50

м2

88,44

60,00

5306,40

3.4. монтаж обрешетки

м2

88,44

120,00

10612,80

3.5. настил рубероида

м2

88,44

130,00

11497,20

Итого:

92862,00

Итого по разделу 3:

137432,00

Строительство каркасного дома

Подсчёт затрат на устройство фундамента

Сметная стоимость строительства дома 92,77м2 из профилированного бруса сечением 195х145мм. Перечень материалов и работ.

Раздел 1. Фундаменты

Материалы

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

1.1. арматура А3 d=12

пог.м.

360,00

46,63

16786,80

1.2. арматура А1 d=6

пог.м.

420,00

14,71

6178,20

1.3. бетон тяжелый марки М 200 (В 15) W4

м3

11,15

3700,00

41255,00

1.4. песок строительный

т

10,00

450,00

4500,00

1.5. пиломатериал обрезной сорт С

м3

3,01

4800,00

14436,00

1.6. проволока вязальная

т

0,02

46000,00

920,00

1.7. круг отрезной абразивный по металлу ЛУГА 230х2,5х22

шт.

10,00

47,50

475,000

1.8. гвозди строительные 4х100

кг

10,00

44,60

446,00

1.9. скобы для степлера 10

шт.

1,00

35,60

35,600

1.10. пленка полиэтиленовая

шт.

1,00

865,00

865,00

1.11. труба полипропиленовая

пог.м.

3,00

245,00

735,00

Итого:

86632,60

Доставка/доп.услуги

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

1.1. доставка до участка

маш/час

по факту

1.2. разгрузка машины

чел/час

3/1,5

250,00

750,00

Итого:

750,00

Монтаж

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

1.1. нивелирование участка, выноска осей, разбивка осей свайного поля

чел/час

3/4

250,00

3000,000

1.2. разработка грунта с перемещением в отвал

м3

7,22

1050,00

7578,900

1.3. бурение скважин под буронабивные сваи

м3

23,00

450,00

10350,000

1.4. устройство основания, утрамбованного песком

м3

4,81

800,00

3849,600

1.5. устройство опалубки

м2

48,12

200,00

9624,000

1.6. изготовление каркасов и установка арматуры

м3

10,04

1700,00

17059,500

1.7. бетонирование фундамента

м3

11,15

800,00

8920,000

1.8. разборка опалубки

м2

48,12

45,00

2165,400

Итого:

62547,40

Итого по разделу 1:

149930,00

Раздел 2. Сруб

Материалы

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

2.1. подкладная доска 200х50х6000 сосна-ель 1 сорт

м3

0,42

6500,00

2730,00

2.2. рубероид без посыпки РКП 350

шт.

2,00

350,00

700,00

2.3. антисептик трудновымываемый Зотекс

шт.

6,00

324,00

1944,00

2.4. стеновой материал профилированный брус 195х145 сосна-ель сорт 1

м3

45,14

10500,00

473970,00

2.5. межвенцевой утеплитель 8мм, p=600 гр/м2

пог.м.

1660,00

11,70

19422,00

2.6. нагеля березовые 25

шт.

1107,00

9,00

9963,00

2.7. скоба строительная 8х250

шт.

97,00

62,50

6062,50

2.8. лаги пола 100х200х6000 сосна-ель сорт 1

м3

1,80

6500,00

11700,00

2.9. балки перекрытия 100х200х6000 сосна-ель сорт 1

м3

1,80

6500,00

11700,00

2.10. доска монтажного пола 25х100х6000 сосна-ель 1 сорт

м3

0,45

6300,00

2835,00

2.11. скобы для степлера 10

шт.

42,00

35,60

1495,20

2.12. доска на конструкции лесов 1 сорт

м3

1,35

6300,00

8505,00

Итого:

551026,70

Доставка/доп.услуги

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

2.1. обработка сруба транспортным антисептиком Неомид

м3

45,14

200,00

9028,00

2.2. доставка еврофурами

маш

по факту

2.3. разгрузка машины

м3

54,65

250,00

13662,50

Итого:

23240,29

Монтаж

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

2.1. монтаж сруба на утеплитель со шкантами

м3

45,14

3200,00

144448,00

2.2. врезка лаг пола

м2

46,78

200,00

9356,00

2.3. врезка балок перекрытия

м2

45,99

250,00

11497,50

Итого:

165301,50

Итого по разделу 2:

739568,49

Раздел 3. Крыша

Материалы

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

3.1. доска стропильная 50х200х6000 сосна-ель 1 сорт

м3

2,64

6500,00

17160,00

3.2. обрешетка 25х150х6000 сосна-ель 1 сорт

м3

1,35

6300,00

8505,00

3.3. гидро-ветрозащитная паропроницаемая мембрана Изоспан А

шт.

2,00

1430,00

2860,00

3.4. изоспан KL 2-хстор лента д/пароизоляции 1,5см*50м

шт.

2,00

501,00

1002,00

3.5. контробрешетка 50х50х6000 сосна-ель 1 сорт

м3

0,53

6300,00

3307,50

3.6. шпилька резьбовая цинк 16х1000

шт.

4,00

146,32

585,28

3.7. шайба плоская с увеличенным полем

кг.

1,44

250,00

360,00

3.8. гайка оцинкованная М12

шт.

50,00

2,00

100,00

3.9. гвозди строительные 4х100

кг

25,00

44,60

1115,00

3.10. гвозди строительные 5х150

кг

5,00

44,60

223,00

3.11. скользящая опора KUCIS 140

шт.

36,00

67,32

2423,52

3.12. скобы для степлера 10

шт.

2,00

35,60

71,20

3.13. рубероид без посыпки РКП 350

шт.

8,00

350,00

2800,00

3.14. доска для закрепления рубероида 100х25х6000 сосна-ель 1 сорт

м3

0,53

6300,00

3307,50

Итого:

43820,00

Доставка/доп.услуги

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

3.1. доставка до участка

маш/час

по факту

3.2. разгрузка машины

чел/час

4/0,75

250,00

750,00

Итого:

750,00

Монтаж

Наименование

Ед.изм.

Кол-во

Стоимость ед., руб

Всего, руб.

3.1. монтаж стропильных конструкций

м2

88,44

700,00

61908,00

3.2. устройство гидро-ветро защиты

м2

88,44

40,00

3537,60

3.3. устройство вентзазора 50

м2

88,44

60,00

5306,40

3.4. монтаж обрешетки

м2

88,44

120,00

10612,80

3.5. настил рубероида

м2

88,44

130,00

11497,20

Итого:

92862,00

Итого по разделу 3:

137432,00

Каркасная конструкция

Архивы Расчет – Все про каркасное домостроение

Что учесть при составлении сметы на строительство дома

Создаем план будущего дома

Образец сметы на ремонт квартиры в excel. Этап 1: начало составления

Давайте попробуем составить простейшую смету на практике. Перед тем, как к этому приступить, нужно получить техническое задание от заказчика, на основании которого вы будете её планировать, а также вооружиться справочниками с нормативными показателями. Вместо справочников можно также использовать интернет-ресурсы.

  1. Итак, начав составление простейшей сметы, прежде всего, делаем её шапку, то есть, наименование документа. Назовем его «Смета на работы» . Отцентровывать и форматировать название пока не готова таблица не будем, а просто поместим его в верхней части листа.
  2. Отступив одну строку, делаем каркас таблицы, которая и будет являться основной частью документа. Состоять она будет из шести столбцов, которым дадим имена «№ п/п» , «Наименование» , «Количество» , «Единица измерения» , «Цена» , «Сумма» . Расширяем границы ячеек, если названия колонок не помещаются в них. Выделяем ячейки, содержащие данные имена, находясь во вкладке «Главная» , жмем на расположенную на ленте в блоке инструментов «Выравнивание» кнопку «Выровнять по центру» . Затем кликаем по значку «Полужирный» , который находится в блоке «Шрифт» , или просто набираем сочетание клавиш на клавиатуре Ctrl+B . Таким образом, мы придаем наименованиям столбцов элементы форматирования для более наглядного визуального отображения.
  3. Затем очерчиваем границы таблицы. Для этого выделяем предполагаемую область табличного диапазона. Можно не переживать, что захватите слишком много, так как потом мы все равно будем проводить редактирование.

    После этого, находясь все на той же вкладке «Главная» , щелкаем по треугольнику, который расположен справа от значка «Граница» , размещенного в блоке инструментов «Шрифт» на ленте. Из выпадающего списка выбираем вариант «Все границы» .

  4. Как видим, после последнего действия весь выделенный диапазон был разделен границами.

Как рассчитать стоимость материалов для строительства дома своими руками?

Реальная смета на строительство дома. Смета и реальная стоимость строительства дома

Определение реальной стоимости строительного дома в современных рыночных условиях – дело очень непростое. Этот вопрос волнует как заказчиков-застройщиков, так и тех специалистов подрядных организаций, которые определяют реальную себестоимость строительства. Смета – документ, определяющий на основе проектных данных стоимость строительства дома , в том числе затраты, необходимые для выполнения отдельных видов строительно-монтажных работ и приобретения оборудования, а также другие затраты, связанные со строительством. Смету рассчитывают в госрасценках 1984-1991 гг. или МТСН 81-98 с применением поправочных коэффициентов. Эта база создавалась для крупного индустриального строительства и совершенно непригодна для индивидуального строительства. К тому же сметные нормативы 1984-1991 гг. морально устарели, так как не учитывают применение новых технологий, материалов и изделий, инструментов и механизмов.По старым правилам смету составляла проектная организация. Этот документ являлся неотъемлемой частью проекта и затраты на смету примерно равнялись 10% стоимости проекта. Если последнюю оценивали в 10% от стоимости строительно-монтажных работ, то смета фактически стоила 1% от стоимости строительства. Такая практика расчетов сохранилась при проектировании объектов бюджетного строительства.При оценке стоимости строительства объекта в частном секторе смету оценивают примерно в 2 раза дешевле.Отсутствие единой нормативной базы коммерческого ценообразования, огромная разница в уровне квалификации сметчиков привели к возникновению множества форм и методов определения стоимости строительства.

Расходы на кровлю

Зная площадь кровельного перекрытия, нужно определить общий объем материала и умножить на цену за единицу его объема

Возведение дома нельзя считать завершенным, если коробка не имеет кровли. Это отделочные работы можно отложить на неопределенный срок, а монтаж крыши для деревянной постройки необходимо провести сразу по окончании выгонки стен. Иначе дерево будет мокнуть.

Итак, здесь все предельно просто:

Пример расчета сметы на фундамент

  • Мы знаем из проекта на дом площадь кровельного перекрытия. Исходя из имеющихся данных, нужно определить общий объем кровельного материала и умножить на цену за единицу его объема.
  • К полученной сумме добавляем стоимость утеплителя и гидроизоляции, объем которых также будет равен площади кровли плюс 10% запаса на стыки и нахлесты.
  • Также к общей сумме стоит прибавить стоимость бруса для стропил и конька. Количество пиломатериала рассчитывают методом деления длины одной плоскости кровли на шаг расположения стропил. Получаем количество стропил с одной стороны крыши. Это число умножаем на два (две стороны крыши для двускатной кровли одноэтажного дома 6х6 м).
  • Не забываем учесть затраты на крепеж, фурнитуру и оплату работы мастеров, если таковые будут задействованы.

Расчет сметы на фундамент

В соответствии с проектом дома из бруса можно выявить размеры фундаментной основы, исходя из которых, рассчитывается объем. Умножив периметр основания на его толщину и высоту, можно получить данные об объеме.

Дальше к полученным сведениям применяется стоимость одного кубического метра бетонной смеси и это значение умножается на величину объема фундамента.

Но поскольку работа с бетоном – довольно трудоемкая, обязательно нужно внести в смету и затраты на его доставку или приготовление. В обоих случаях нужно включать в смету оплату деятельности подрядчика и использование спецтехники.

Сколько нужно бруса на дом 8 на 8? Правильный подсчет!

Ниже приведен пример подсчета необходимого количества бруса для возведения жилого дома размером 8х8 метров. Согласно плану строительства, это будет дом с мансардой, перегородкой, в количестве одной штуки, с высотой потолков 3 м., фронт будет также выложен брусом. Планируется использования бруса 150 на 150 мм.

Подсчет происходит в следующей последовательности:

Рассчитывается периметр здания: 8×4=32 м.
Добавляется длина перегородки: 32+8=40 м.
Объем бруса для стен и перегородки: 3×0,15×40=18 м.куб.
Объем бруса, который будет нужен для возведения фронтона рассчитывается как брус, который идет на постройку стены: 3×8×0,15=3,6 м.куб.
Немаловажно покупать пиломатериал на непредвиденный случай. Обычно закупают бруса на 20% больше, чем планируется: (3,6+18)×1,2=26 м.куб.. Часть материала будет сэкономлена за счет дверных и оконных проемов, однако зачастую этого излишка недостаточно для балок перекрытия

Часть материала будет сэкономлена за счет дверных и оконных проемов, однако зачастую этого излишка недостаточно для балок перекрытия.

Для расчета объема бруса балок перекрытия нужно полученный раннее результат, для нашего примера это 26, разделить на 4, получим 6,5 м.куб.

Для того, чтобы не считать все вручную можно воспользоваться формулой в Excel или найти уже готовую программу подсчета сколько кубов бруса нужно на дом 8 на 8 на специализированных интернет-сайтах.

Сколько кубов пиломатериала в одном брусе?

Если весь закупаемый брус одинакового размера, то достаточно просто можно подсчитать, какой комплект пиломатериала необходим. Для этого нужно умножить площадь сечения бруса на его длину. Дальше остается только умножить полученный объем на количества единиц бруса.

Ниже указан пример расчета затрат материалов, если закуплен брус объемом 32,5 м.куб.

  1. Рассчитываем объем единицы бруса: 0,15×0,15×6=0,135 м.куб.
  2. Подсчитываем количество необходимых брусов: 32,5/0,135=241 шт.

Дальше указана таблица с данными о количестве бруса в одном кубическом метре, если его длина составляет 6 м.

Сечение Количество бруса в 1 кубе, шт.

  • 100 на 100 16,6
  • 100 на 150 11,1
  • 100 на 200 8,3
  • 150 на 150 7,4
  • 150 на 200 5,5
  • 150 на 300 3,7
  • 200 на 200 4,1
  • 250 на 250 2,6

Теперь нужно только разделить необходимый объем пиломатериала на, объем одной единицы бруса.

Какой выбрать брус для своего дома (дачи)?

В случае если планируется строительство жилого дома, для того, чтобы он был теплым, будет необходимо утепление здания. Таким образом, при строительстве необходимо будет потратиться на утепление стен, зато можно будет значительно сэкономить на брусе. Если планируется утепление, то брус можно использовать меньшего сечения, а это значительно снижает цену пиломатериала.

Общая экономия может быть очень весомой, ведь теплоизоляция, толщиной 15 см сохраняет тепло также, как дом, стены которого строились из бруса, толщиной в 50 см. Так что, современные технологии помогут вам хорошо сэкономить.

При строительстве же дачи толщина бруса уже не имеет такого значения. Ведь в таком здании хозяева, как правило, живут только в теплое время года и для строительства можно смело использовать более дешевый брус меньшего сечения, например 100 на 100 мм.


Виды бруса для дома

Кроме прочего, при составлении сметы не нужно забывать о нестроганом материале, который вам нужно будет нанести на стены, а также материалах, которые понадобятся для внутренней отделки дома и облицовки стен.

Важно! При покупке пиломатериалов не стоит доверять словам продавца. Перед оплатой обязательно перепроверяйте, соответствует ли сечение бруса заявленному на ценнике

К сожалению, очень часто вместо оплаченного бруса служба доставки привозит на строительный участок брус с сечением на несколько сантиметров меньше. Зрительно это не очень заметно, однако такого бруса, естественно, не хватит для постройки дома.

Как составить смету самостоятельно?

При составлении сметы учитывается стоимость всех строительных материалов и оплаты строительных работ. В смету обязательно нужно внести все до мелочей, все, что вы только сможете вспомнить. Нужно занести все строительные материалы, инструменты, вспомогательный инвентарь и услуги необходимого количества строителей. Наличие плана поможет избежать нежелательных затрат на покупку неучтенных вещей.

И даже когда вы составите подробную смету и, как вам кажется, учтете все до мелочей, к получившейся сумме нужно обязательно прибавить от 50 до 100% от нее на оплату стоимости работы бригады строителей.

Примерная смета строительства дома на основе сметной стоимости

Ниже располагается примерная смета строительства дома из бруса различного типа. В неё закладывалась приблизительная сметная стоимость строительства дома из бруса различного сечения. Проводя расчет бруса на строительство дома необходимо определить длину всех стен по периметру и умножить это количество на высоту строения. Затем полученное количество бруса на дом делится на кубометры.

Как видно из приведенных выше данных, деревянные дома могут строиться из бруса или точеного бревна. Характерной особенностью бруса является то, что он обладает правильной геометрической формой, что упрощает сборку дома и транспортировку материала, а также позволяет построить дом в максимально короткие сроки.

В большинстве случаев при строительстве домов используется брус размера 150×150 мм и 150×200 мм. В качестве примера ниже рассмотрена смета строительства деревянного дома из клееного бруса общей площадью 170 кв.м.

На строительство дома из профилированного и клееного бруса цена может отличаться!

Перед тем, как приступать к изучению сметной документации, обратите внимание, что стоимость материалов может значительно отличаться. Например, на строительство дома из профилированного бруса цена будет выше изначально за счет стоимости материалов, чем на строганный вид пиломатериала. Еще выше может быть цена на строительство дома из клееного бруса камерной сушки

Еще выше может быть цена на строительство дома из клееного бруса камерной сушки.

Таблица — Смета строительства деревянного дома площадью 170 кв. м:

Наименование позиции

Единица измерения

Количество

Цена за единицу

Стоимость

1. Подготовка фундамента

10 166,7

2. Стены

35 280,8

2.1. Материалы основные

27 732,8

Брус клееный для стен и перегородок

куб. м

36

600,0

21 600,0

Брус клееный для ограждения

куб. м

1

600,0

600,0

Имитация бруса

кв. м

120

20,0

2400,0

Стойки каркасных стен 50×100 мм

куб. м

1,5

200,0

300,0

Утеплитель

куб. м

6

83,3

499,8

Метизы, крепеж

комплект

100

23,3

2333,0

2.2. Работа

7548,0

Сборка стен из брусьев

куб. м

36

150,0

5400,0

Сборка стен из брусьев (ограждение)

куб. м

1

150,0

150,0

Устройство перегородок

кв. м

60

33,3

1998,0

3. Перекрытия

2911,0

3.1. Материалы основные

1500,0

Доска 50×200 мм

куб. м

5

200,0

1000,0

Опора бруса

шт.

250

2,0

500,0

3.2. Работа

1411,0

Сборка перекрытий без подшивки чернового потолка

кв. м

170

8,3

1411,0

4. Двери

4359,8

4.1. Основные материалы

3860,0

Дверной блок балконный

шт.

6

643

3 3860,0

4.2. Работа

499,8

Установка дверей

кв. м

6

83,3

499,8

5. Окна

5132,6

5.1. Основные материалы

4032,6

Оконный блок (пластиковый двухкамерный стеклопакет 32 мм)

кв. м

22

183,3

4032,6

5.2. Работа

1100,0

Установка окон

кв. м

22

50,0

1100,0

6. Кровля

Доска обрезная 50×250 мм

куб. м

12

200,0

2400,0

Доска черновой обшивки

куб. м

4

200,0

800,0

Наименование позиции

Единица измерения

Количество

Цена за единицу

Стоимость

Брусок 50 x 50 мм

куб. м

4

266,7

1066,8

Металлочерепица с фурнитурой и водосливами

кв. м

160

33,3

5328,0

Утеплитель

куб. м

35

83,3

2915,5

Пароизоляция и ветроизоляция

рулон

6

50,0

300,0

Огнебиопропитка

л

200

1,3

260,0

Установка стропил

куб. м

16

166,7

2667,2

Подшивка потолков черновыми досками обшивки

кв. м

160

6,7

1072,0

Устройство пароизоляции прокладочной в 1 слой

кв. м

160

1,7

272,0

Укладка утеплителя

куб. м

45

16,7

751,5

Устройство гидроизоляции прокладочной в 1 слой

кв. м

160

1,7

272,0

Настил металлочерепицы

кв. м

160

15,0

2400,0

Источники

  • https://tpaservice.ru/smeta-na-dom-iz-brusa/
  • https://glavstroy365.ru/articles/smeta-na-stroitelstvo-doma-iz-brusa
  • http://KakPostroitDomic.ru/proektnaya-dokumentaciya/smeta-i-raschet/smeta-na-stroitelstvo-doma-iz-brusa.html
  • http://MegaBeaver.ru/doma-brus/sovety-brus/smeta-stroitelstva-doma-iz-brusa-osnovnye-stati-rasxodov.html
  • http://www.stroy-dom.net/?p=1371
Поделитесь в социальных сетях:FacebookX
Напишите комментарий
